电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

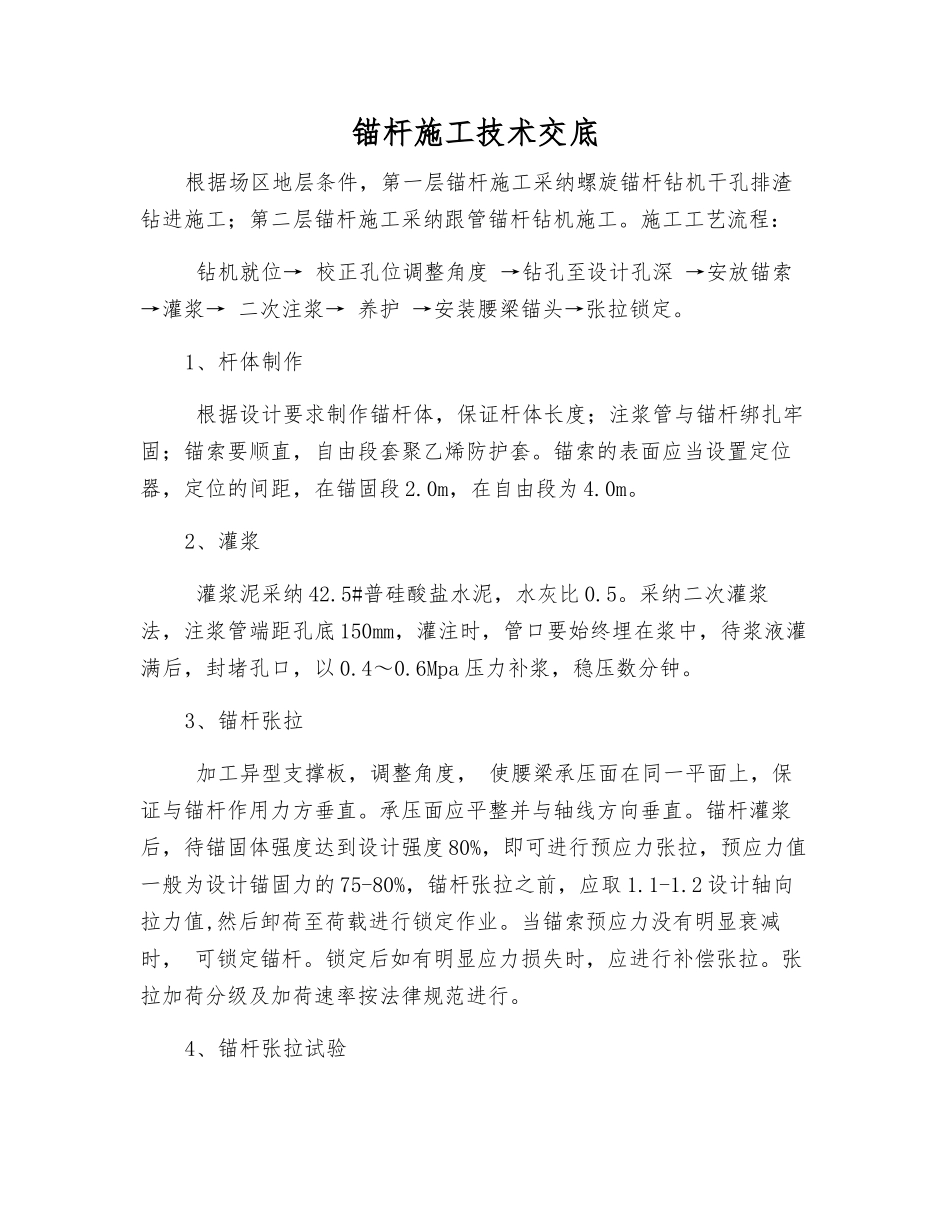

锚杆施工技术交底

锚杆施工技术交底_第1页
1/2
锚杆施工技术交底_第2页
2/2

锚杆施工技术交底根据场区地层条件,第一层锚杆施工采纳螺旋锚杆钻机干孔排渣钻进施工;第二层锚杆施工采纳跟管锚杆钻机施工。施工工艺流程: 钻机就位→ 校正孔位调整角度 →钻孔至设计孔深 →安放锚索→灌浆→ 二次注浆→ 养护 →安装腰梁锚头→张拉锁定。1、杆体制作 根据设计要求制作锚杆体,保证杆体长度;注浆管与锚杆绑扎牢固;锚索要顺直,自由段套聚乙烯防护套。锚索的表面应当设置定位器,定位的间距,在锚固段 2.0m,在自由段为 4.0m。2、灌浆 灌浆泥采纳 42.5#普硅酸盐水泥,水灰比 0.5。采纳二次灌浆法,注浆管端距孔底 150mm,灌注时,管口要始终埋在浆中,待浆液灌满后,封堵孔口,以 0.4~0.6Mpa 压力补浆,稳压数分钟。3、锚杆张拉 加工异型支撑板,调整角度, 使腰梁承压面在同一平面上,保证与锚杆作用力方垂直。承压面应平整并与轴线方向垂直。锚杆灌浆后,待锚固体强度达到设计强度 80%,即可进行预应力张拉,预应力值一般为设计锚固力的 75-80%,锚杆张拉之前,应取 1.1-1.2 设计轴向拉力值,然后卸荷至荷载进行锁定作业。当锚索预应力没有明显衰减时, 可锁定锚杆。锁定后如有明显应力损失时,应进行补偿张拉。张拉加荷分级及加荷速率按法律规范进行。4、锚杆张拉试验 锚杆施时,首先选择非工作面进行锚杆张拉试验,确定准确的锚杆拉力值,做到信息化施工,

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

锚杆施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
