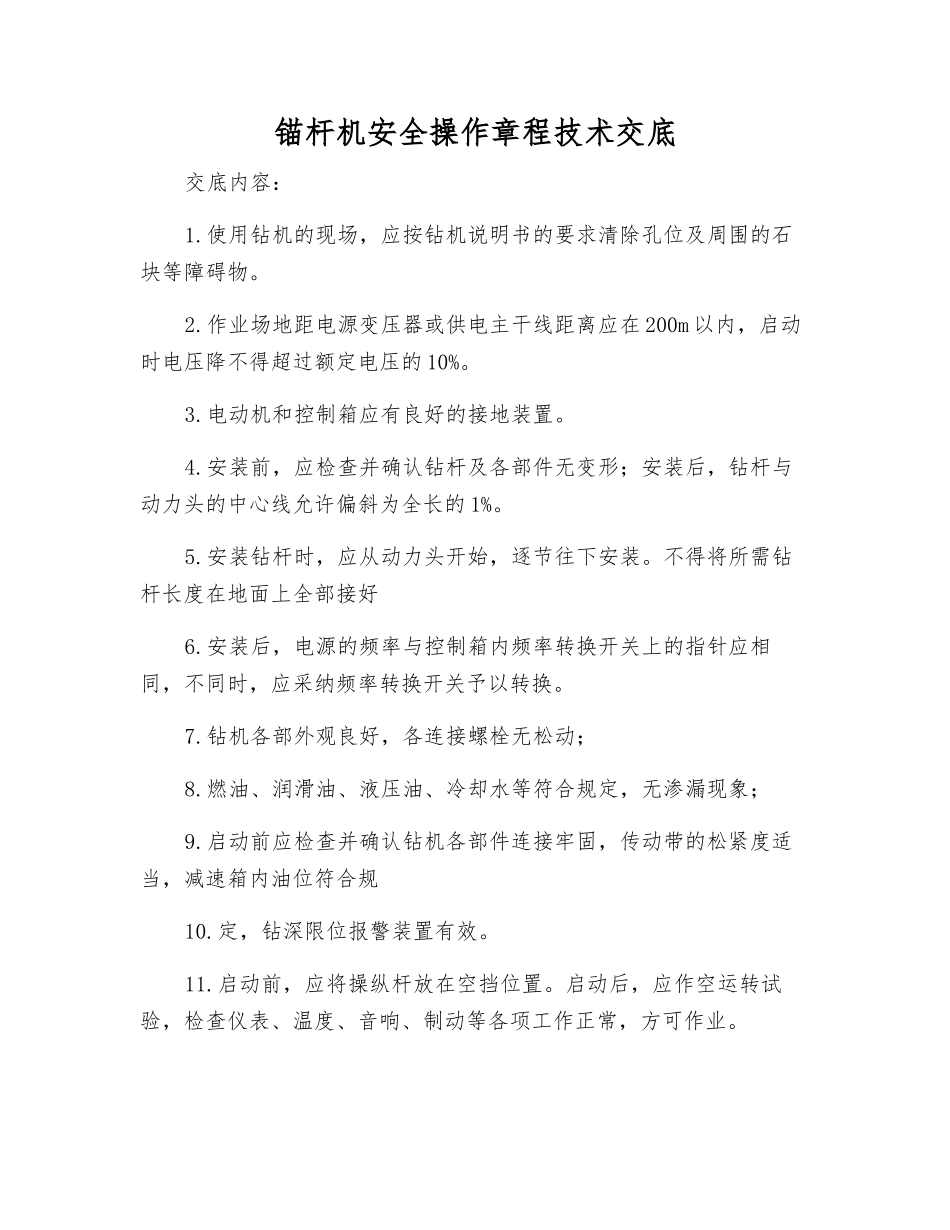

锚杆机安全操作章程技术交底交底内容:1
使用钻机的现场,应按钻机说明书的要求清除孔位及周围的石块等障碍物
作业场地距电源变压器或供电主干线距离应在 200m 以内,启动时电压降不得超过额定电压的 10%
电动机和控制箱应有良好的接地装置
安装前,应检查并确认钻杆及各部件无变形;安装后,钻杆与动力头的中心线允许偏斜为全长的 1%
安装钻杆时,应从动力头开始,逐节往下安装
不得将所需钻杆长度在地面上全部接好6
安装后,电源的频率与控制箱内频率转换开关上的指针应相同,不同时,应采纳频率转换开关予以转换
钻机各部外观良好,各连接螺栓无松动;8
燃油、润滑油、液压油、冷却水等符合规定,无渗漏现象;9

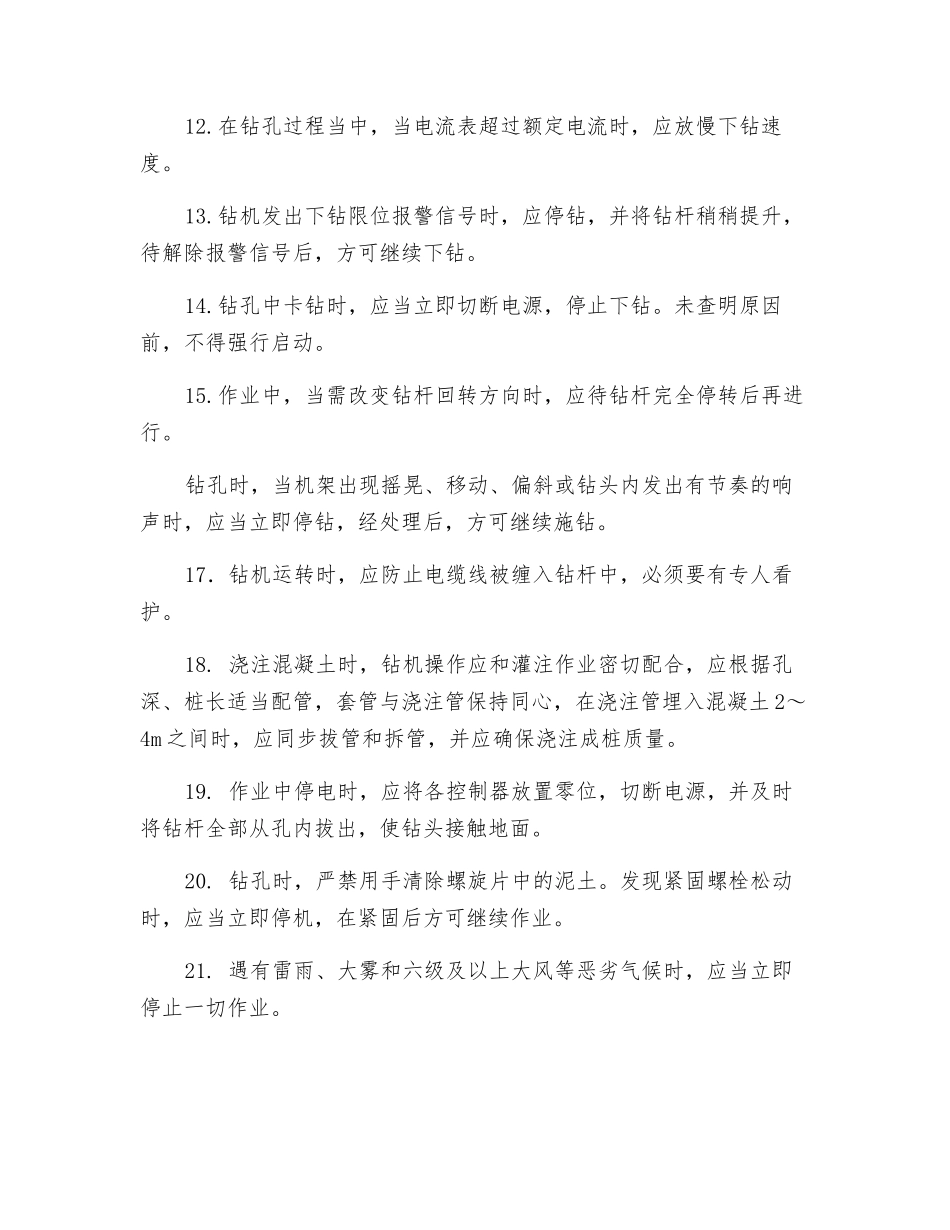

启动前应检查并确认钻机各部件连接牢固,传动带的松紧度适当,减速箱内油位符合规10
定,钻深限位报警装置有效
启动前,应将操纵杆放在空挡位置
启动后,应作空运转试验,检查仪表、温度、音响、制动等各项工作正常,方可作业
在钻孔过程当中,当电流表超过额定电流时,应放慢下钻速度
钻机发出下钻限位报警信号时,应停钻,并将钻杆稍稍提升,待解除报警信号后,方可继续下钻
钻孔中卡钻时,应当立即切断电源,停止下钻
未查明原因前,不得强行启动
作业中,当需改变钻杆回转方向时,应待钻杆完全停转后再进行
钻孔时,当机架出现摇晃、移动、偏斜或钻头内发出有节奏的响声时,应当立即停钻,经处理后,方可继续施钻
17.钻机运转时,应防止电缆线被缠入钻杆中,必须要有专人看护
浇注混凝土时,钻机操作应和灌注作业密切配合,应根据孔深、桩长适当配管,套管与浇注管保持同心,在浇注管埋入混凝土 2~4m 之间时,应同步拔管和拆管,并应确保浇注成桩质量
作业中停电时,应将各控制器放置零位,切断电源,并及时将钻杆全部从孔内拔出,使钻头接触地面
钻孔时,严禁用手清除
