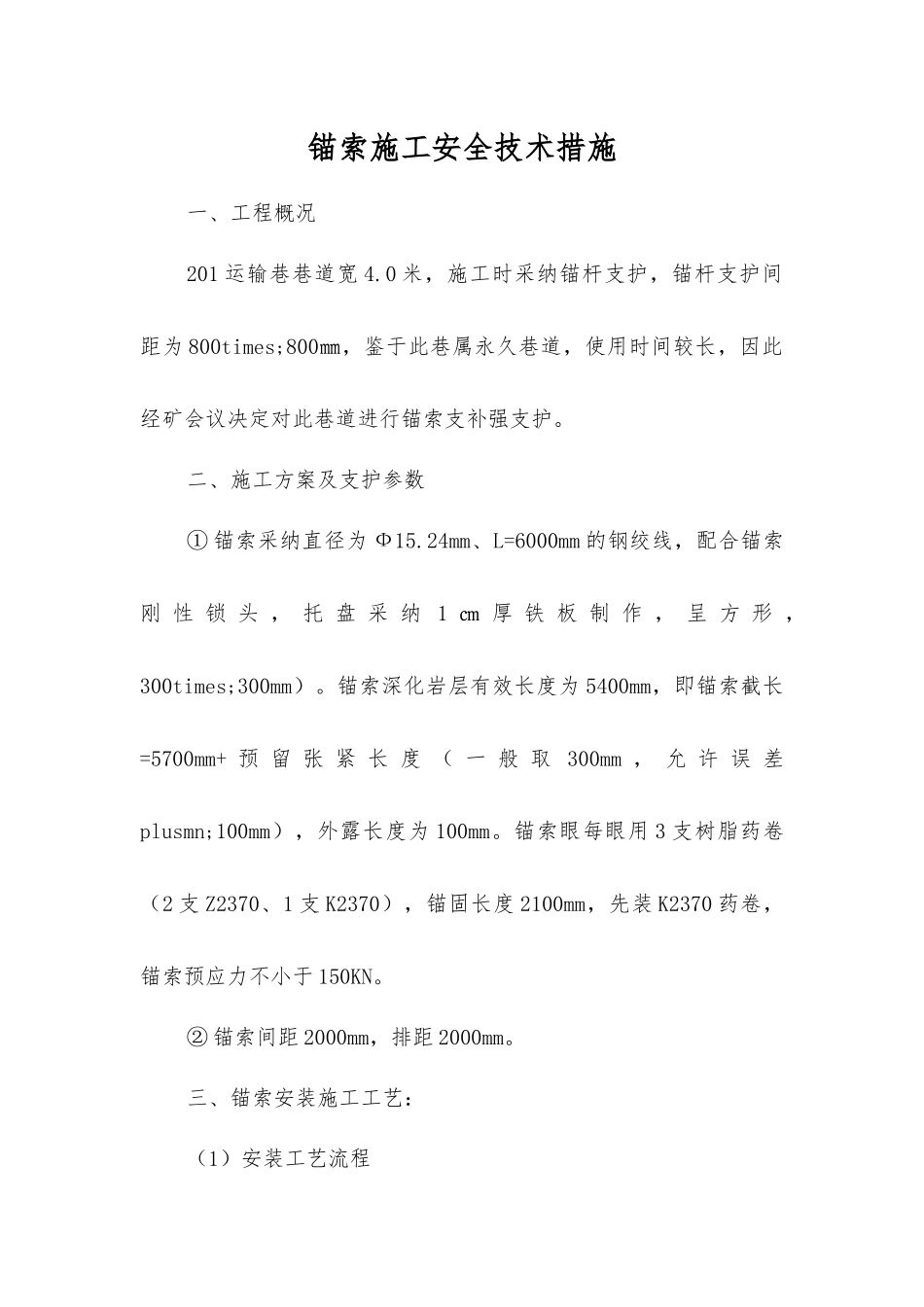

锚索施工安全技术措施一、工程概况201 运输巷巷道宽 4
0 米,施工时采纳锚杆支护,锚杆支护间距为 800times;800㎜,鉴于此巷属永久巷道,使用时间较长,因此经矿会议决定对此巷道进行锚索支补强支护
二、施工方案及支护参数① 锚索采纳直径为 Ф15
24mm、L=6000mm 的钢绞线,配合锚索刚 性 锁 头 , 托 盘 采 纳 1 ㎝ 厚 铁 板 制 作 , 呈 方 形 ,300times;300mm)
锚索深化岩层有效长度为 5400mm,即锚索截长=5700mm+ 预 留 张 紧 长 度 ( 一 般 取 300mm , 允 许 误 差plusmn;100mm),外露长度为 100mm
锚索眼每眼用 3 支树脂药卷(2 支 Z2370、1 支 K2370),锚固长度 2100mm,先装 K2370 药卷,锚索预应力不小于 150KN
② 锚索间距 2000mm,排距 2000mm
三、锚索安装施工工艺:(1)安装工艺流程1、采纳普通单体锚杆机配备中空六方接长式钻机和¢27 双翼钻头湿式打眼
为了进一步保证孔深准确,可在起始钻杆上用白色或黄色油漆标出终孔位置
2、插入树脂药卷前应检查其质量(以手感柔软为合格标准),并注意快凝药卷在上,缓凝药卷在下
3、用棉丝将锚索锚固段的水、煤屑等擦洁净,用塑料封箱胶带将树脂药卷与锚索粘贴定位
4、锚索下端装上专用搅拌驱动器,2 人配合用锚索顶住锚固剂缓缓送人钻孔(注意不能反复抽拉锚索),确保锚固剂全部送到孔底
5、将专用搅拌驱动器尾部六方头插入锚杆机上
6、一人扶住机头一人操作锚杆机,边推动边搅拌,前半程用慢速旋转,后半程用快速旋转,搅拌时间控制在 20~30s
7、停止搅拌,但继续保持锚杆机的推力约 3min,然后可缩下锚杆机并移开打下一个锚索孔

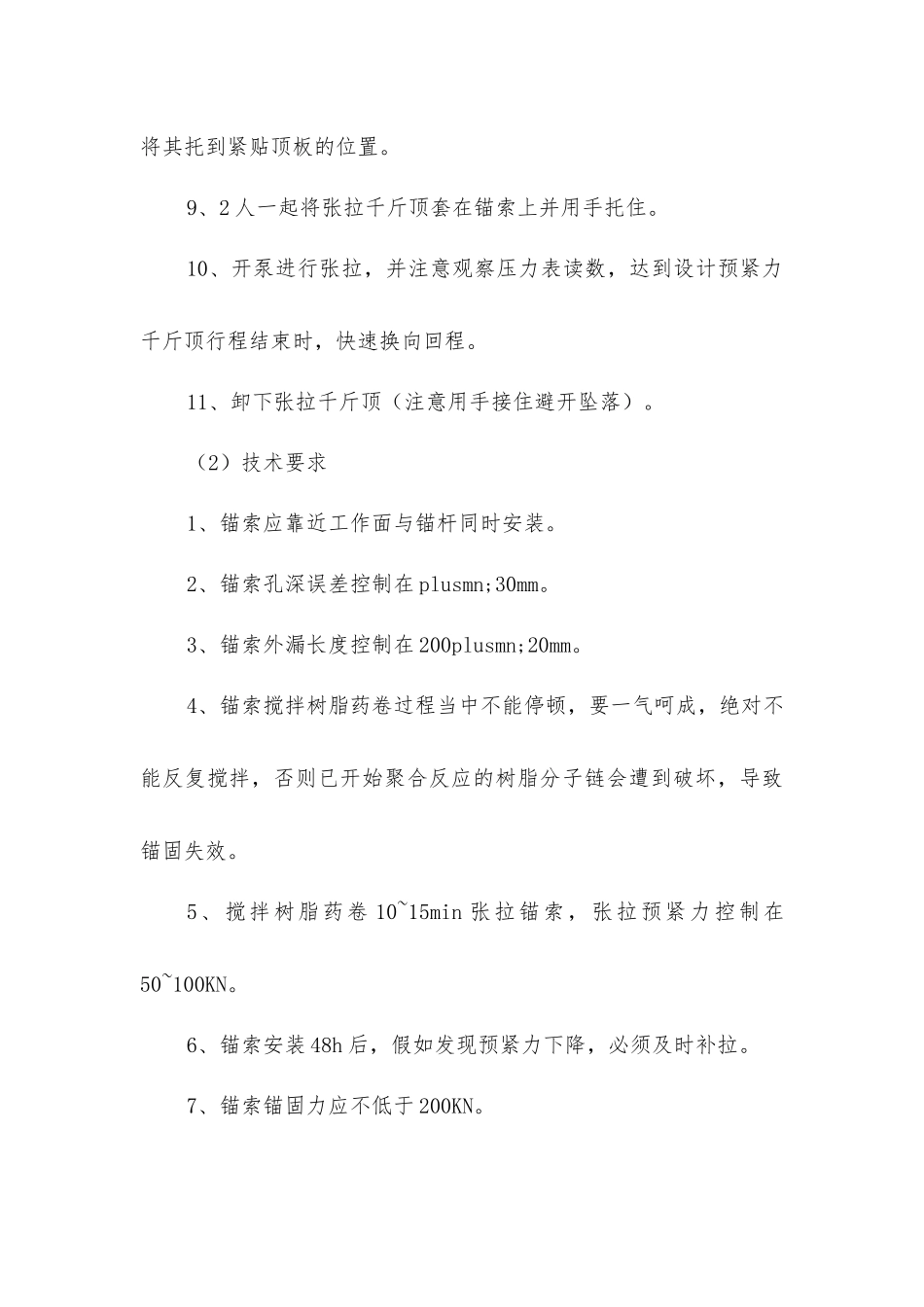

8、10min 后,先卸下专用驱动器,装上托梁、托盘、锚具,并将其托到紧贴顶板的
