韩庄回风井安全梯使用安全措施新元二期韩庄进、回风井安全梯由 L75×75 角钢与 ф20mm 圆钢焊接而成,全长 9
4 米,软梯由 ф15
5mm 钢丝绳与 ф14 钢筋连接而成,全长 40 米,安全梯悬吊采纳 8 吨 55 型手、电两用稳车,为了进一步保证安全梯使用的安全,特提以下措施: 一、安全系数验算: 安全梯悬吊钢丝绳型号为 18×7-23-170,破断力 F=37800kg 绳重(按 637 米计): G1=2
081×637=1325
597kg 安全梯重量: G2=2
47×60+10
068×72=873
096kg 软梯重量: G3=0
8457×86+1
21×60=145
33kg 悬吊吊点重量取: G4=20kg 人重(按 18 人,75kg/人): G5=75×18=1350kg 安全系数: n=F/ G1+G2+G3+G4+G5=37800/1325
597+873
096+145
33+20+1350=10
16>9 二、安全注意事项:1
安全梯安装使用之前,电修组要派专人对安全梯悬吊稳车进行检测、修理,并做记录完好且经试车合格之后,方可投入使用
安全梯悬吊钢丝绳必须经检验合格,方可投入使用
安全梯分软梯和硬梯两部分

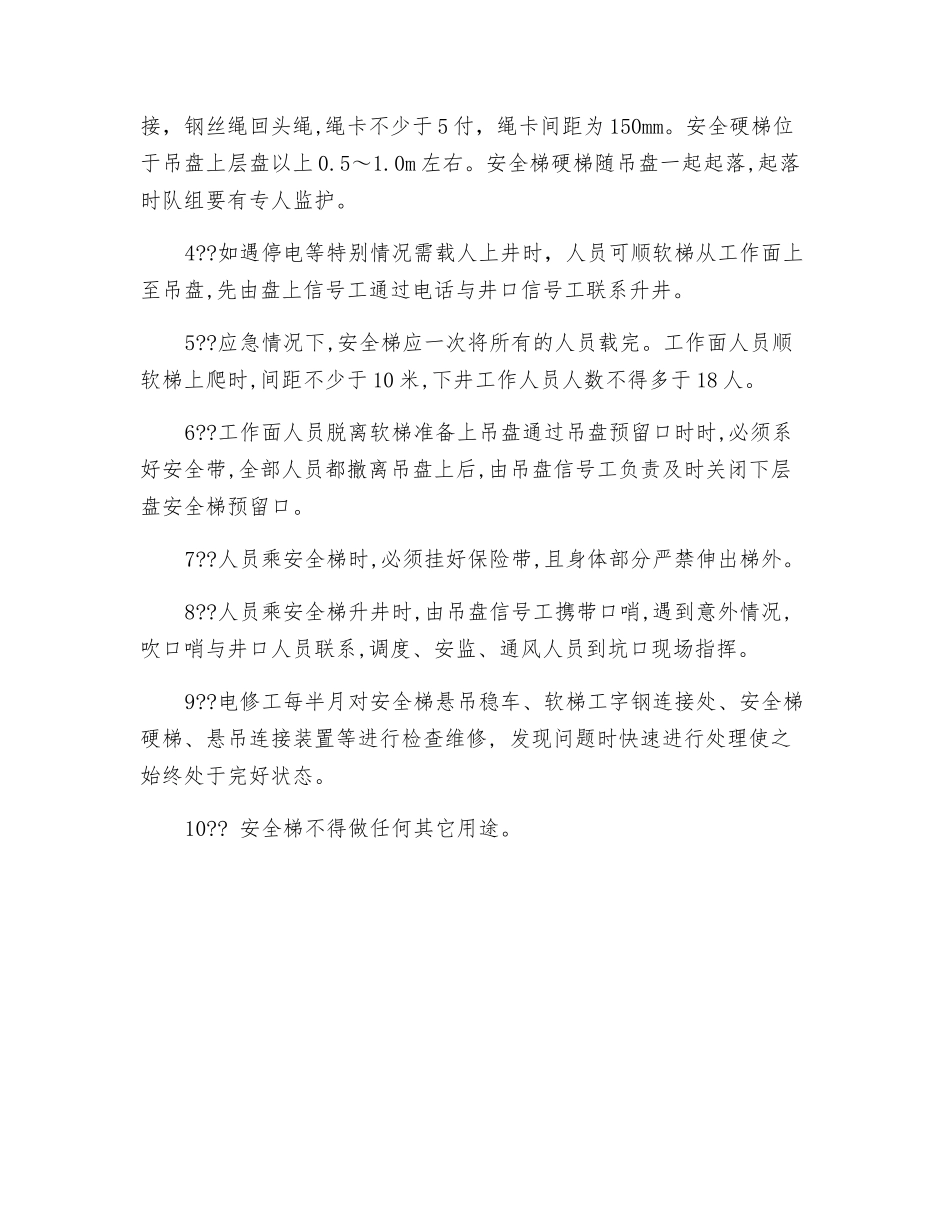

安全梯软梯悬挂在下层盘吊盘工字钢梁上,与下层盘工字钢梁联结牢固,联结使用专用绳卡和绳皮连接,钢丝绳回头绳,绳卡不少于 5 付,绳卡间距为 150mm
安全硬梯位于吊盘上层盘以上 0
安全梯硬梯随吊盘一起起落,起落时队组要有专人监护
如遇停电等特别情况需载人上井时,人员可顺软梯从工作面上至吊盘,先由盘上信号工通过电话与井口信号工联系升井
应急情况下,安全梯应一次将所有的人员载完
工作面人员顺软梯上爬时,间距不少于 10 米,下井工作人员人数不得多于 18 人
工作面人员脱离软梯准
