一、 编制说明1、工程概况本工程是中国石化无锡科研基地工程,总建筑面积约 23000m2,框架结构,建筑高度为 15m
为了使本工程施工现场临时用电有章可循,对临时用电工程加强技术管理,保障其使用的安全可靠性,特编制临时用电施工组织设计,作为施工现场临时用电的主要技术资料,并遵照执行
2、编制依据2
1 JGJ46-2005《施工现场临时用电安全技术规范》有关规定
2 现行建筑机械规范及相关的电气技术标准、法规、规程
3 施工现场平面布置
4 施工组织设计
5 本公司施工经验数据

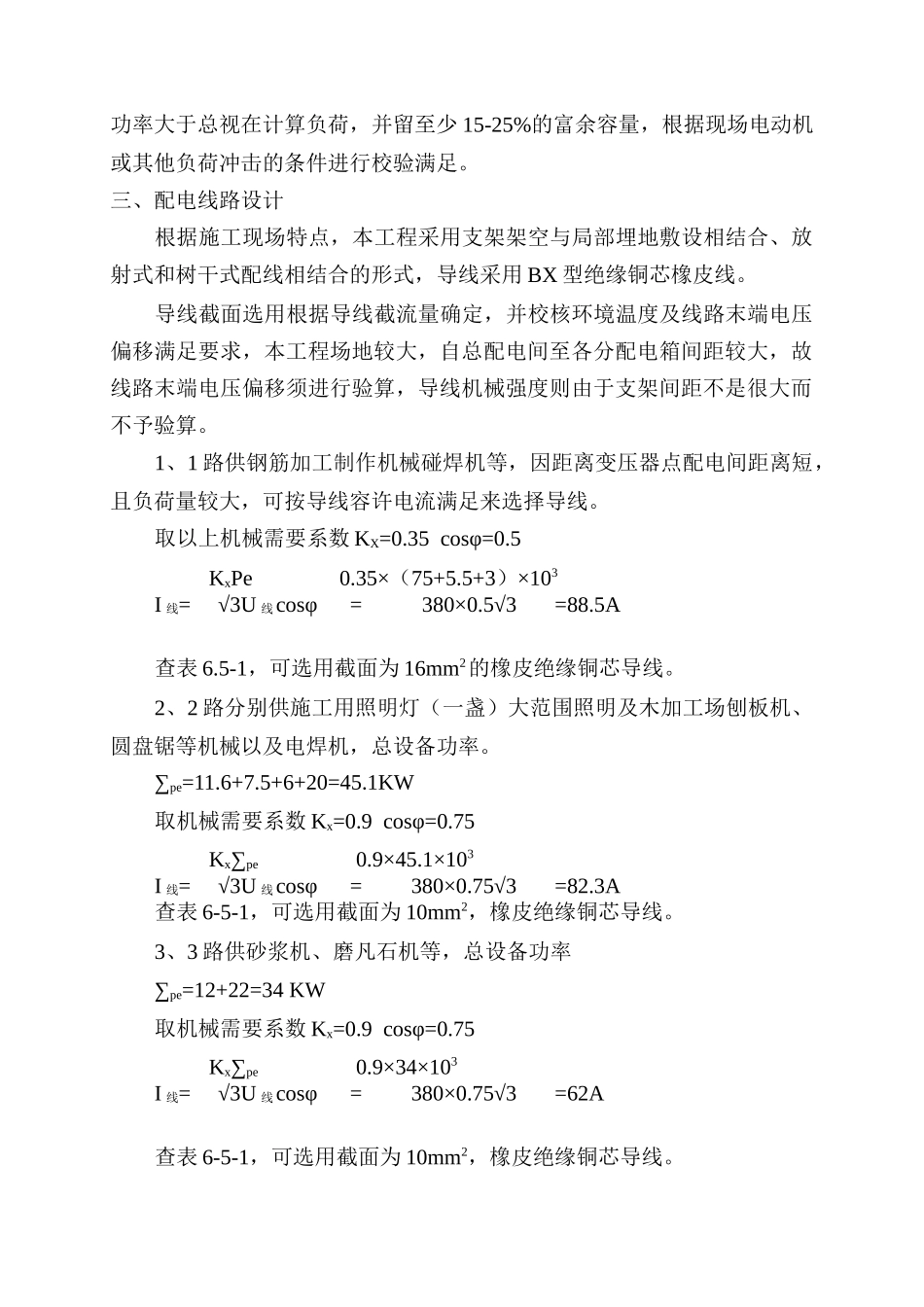

二、施工现场负荷计算 2
1 根据《施工组织设计》,本工程所用的主要施工用电机械设备及用电指标如表《主要施工用电机械设备表》
2 负荷计算:(1)塔吊:取 KX=0
4 cosφ=0
6 tgφ=1
01 其计算负荷为: Pj1=0
4×35=14KW; Qj1= Pj1×tgφ=14×1
14KVAR;(2)砂浆机、搅拌机:取 KX=0
6 cosφ=0
6 tgφ=1
05 其计算负荷为:Pj2=0
6×(10+20)=18KW;Qj2= Pj2×tgφ=18×1
9KVAR;(3)卷扬机、电焊机、插入式振岛器、平板震振动机:取 KX=0
5 cosφ=0
5 tgφ=2 其计算负荷为:Pj3=0
5×(5+15+8+2)=15KWQj3= Pj3×tgφ=15×2=30KVAR;(4)圆盘锯,压刨机等:取 KX=0
75 cosφ=0
7 tgφ=0
85 其计算负荷为:Pj4=0
75×(5+4)=6
75KWQj4= Pj4×tgφ=6
74KVAR;(5)水泵、冲水枪; 取 KX=0
6 cosφ=0
7 tgφ=0
65 其计算负荷为:Pj5=0
42KWQj5= Pj5×tgφ=3
