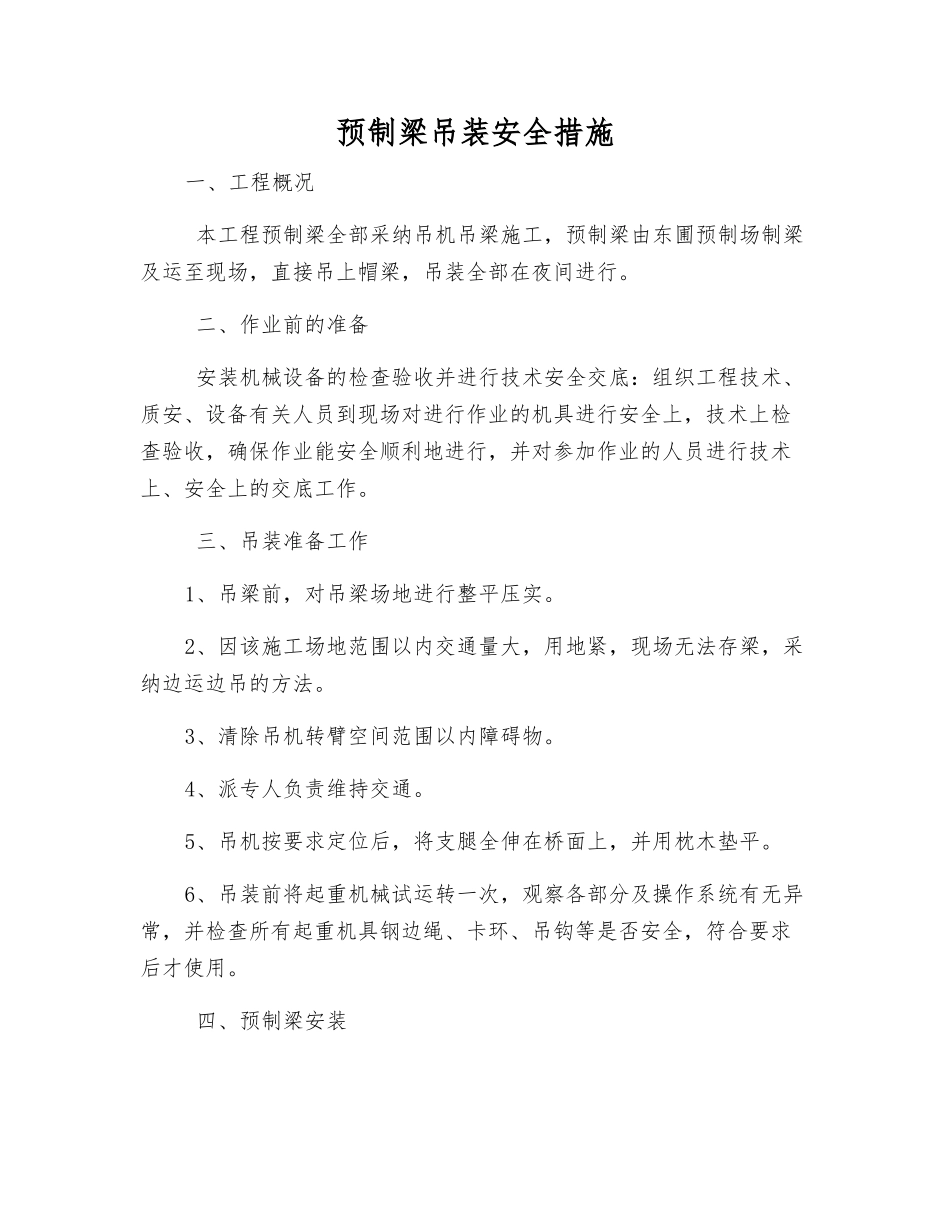

预制梁吊装安全措施一、工程概况 本工程预制梁全部采纳吊机吊梁施工,预制梁由东圃预制场制梁及运至现场,直接吊上帽梁,吊装全部在夜间进行
二、作业前的准备 安装机械设备的检查验收并进行技术安全交底:组织工程技术、质安、设备有关人员到现场对进行作业的机具进行安全上,技术上检查验收,确保作业能安全顺利地进行,并对参加作业的人员进行技术上、安全上的交底工作
三、吊装准备工作1、吊梁前,对吊梁场地进行整平压实
2、因该施工场地范围以内交通量大,用地紧,现场无法存梁,采纳边运边吊的方法
3、清除吊机转臂空间范围以内障碍物
4、派专人负责维持交通
5、吊机按要求定位后,将支腿全伸在桥面上,并用枕木垫平
6、吊装前将起重机械试运转一次,观察各部分及操作系统有无异常,并检查所有起重机具钢边绳、卡环、吊钩等是否安全,符合要求后才使用

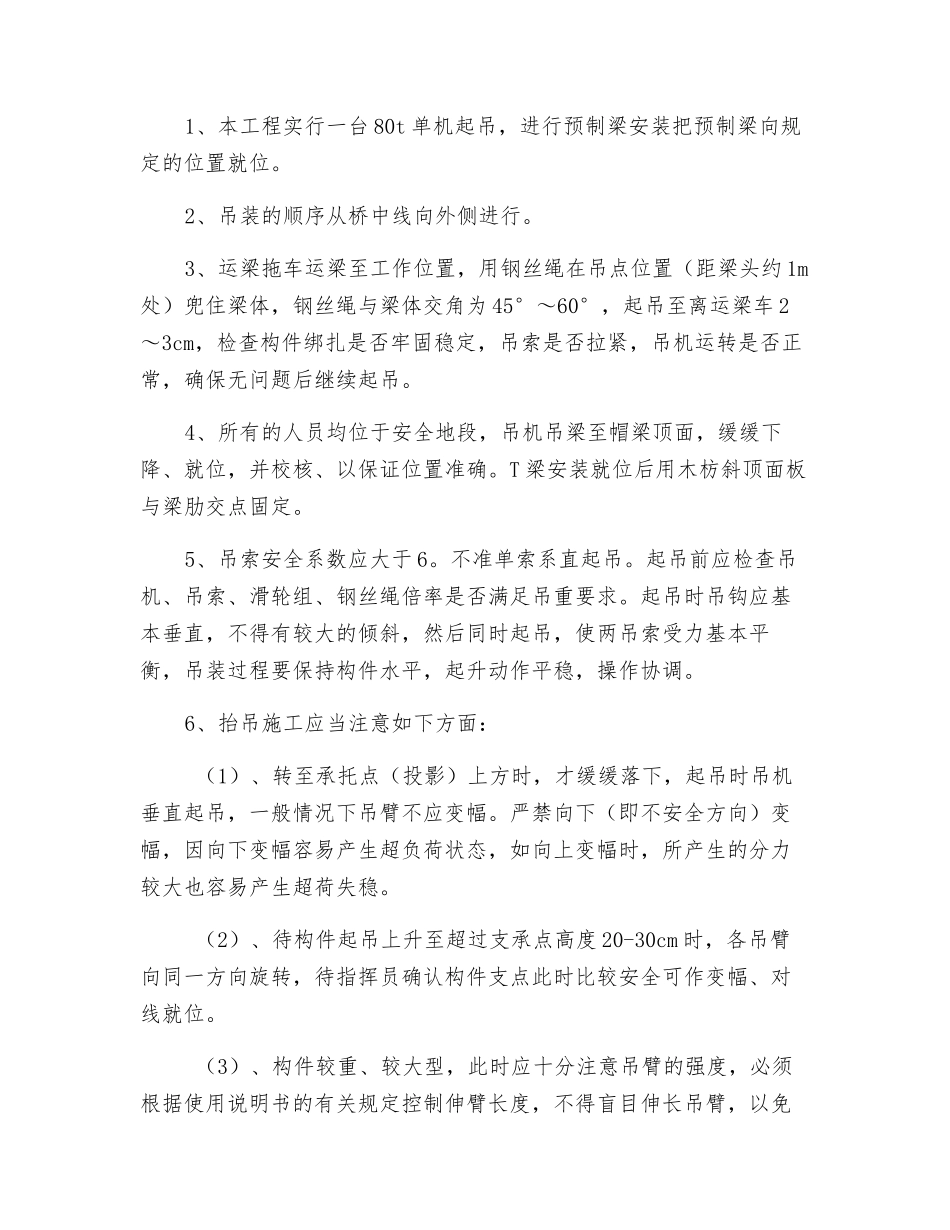

四、预制梁安装1、本工程实行一台 80t 单机起吊,进行预制梁安装把预制梁向规定的位置就位
2、吊装的顺序从桥中线向外侧进行
3、运梁拖车运梁至工作位置,用钢丝绳在吊点位置(距梁头约 1m处)兜住梁体,钢丝绳与梁体交角为 45°~60°,起吊至离运梁车 2~3cm,检查构件绑扎是否牢固稳定,吊索是否拉紧,吊机运转是否正常,确保无问题后继续起吊
4、所有的人员均位于安全地段,吊机吊梁至帽梁顶面,缓缓下降、就位,并校核、以保证位置准确
T 梁安装就位后用木枋斜顶面板与梁肋交点固定
5、吊索安全系数应大于 6
不准单索系直起吊
起吊前应检查吊机、吊索、滑轮组、钢丝绳倍率是否满足吊重要求
起吊时吊钩应基本垂直,不得有较大的倾斜,然后同时起吊,使两吊索受力基本平衡,吊装过程要保持构件水平,起升动作平稳,操作协调
6、抬吊施工应当注意如下方面: (1)、转至承托点(投影)上方时,才缓缓落下,起吊时吊机垂直起吊,一般情况下吊臂不应变幅

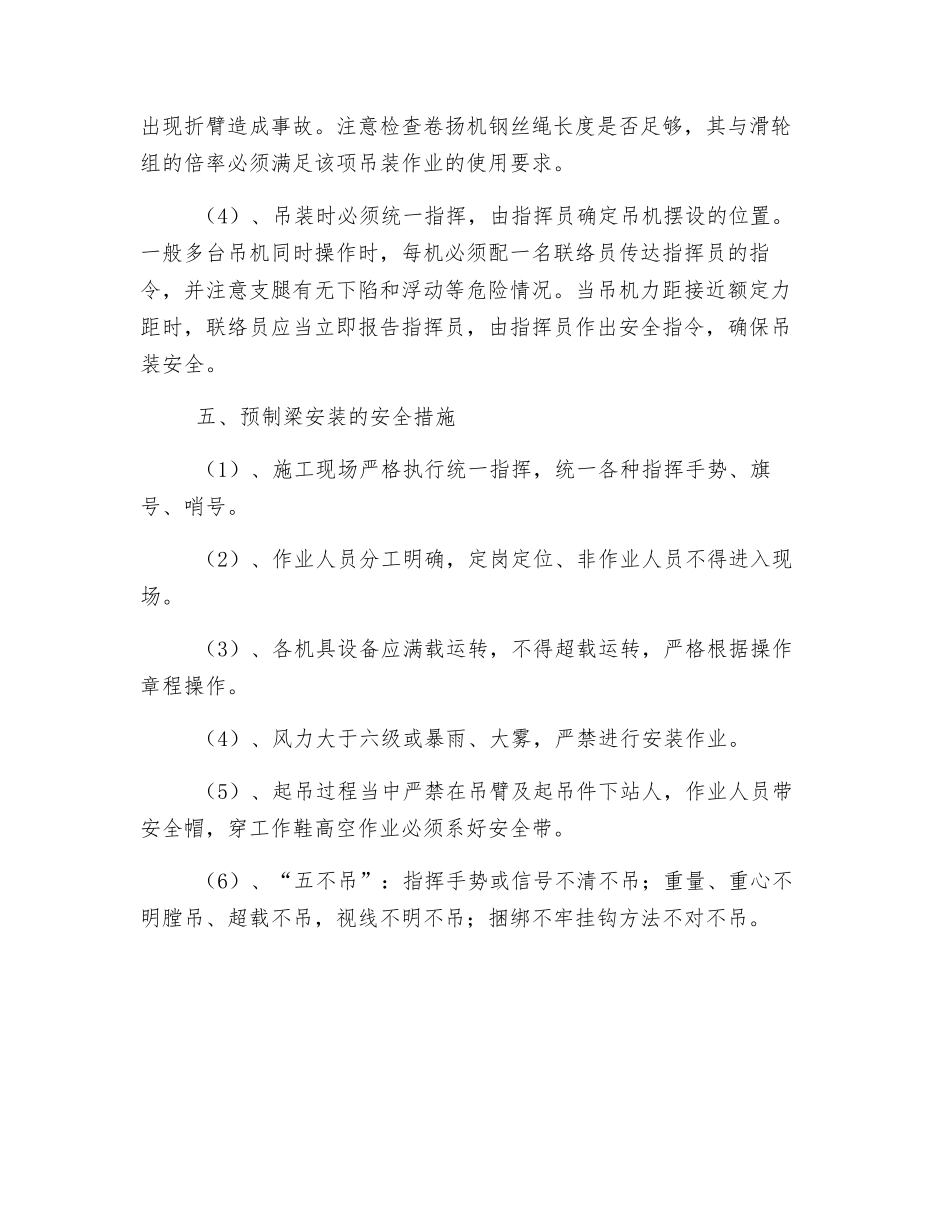

严禁向下(即不安全方向)变幅,因向下变
