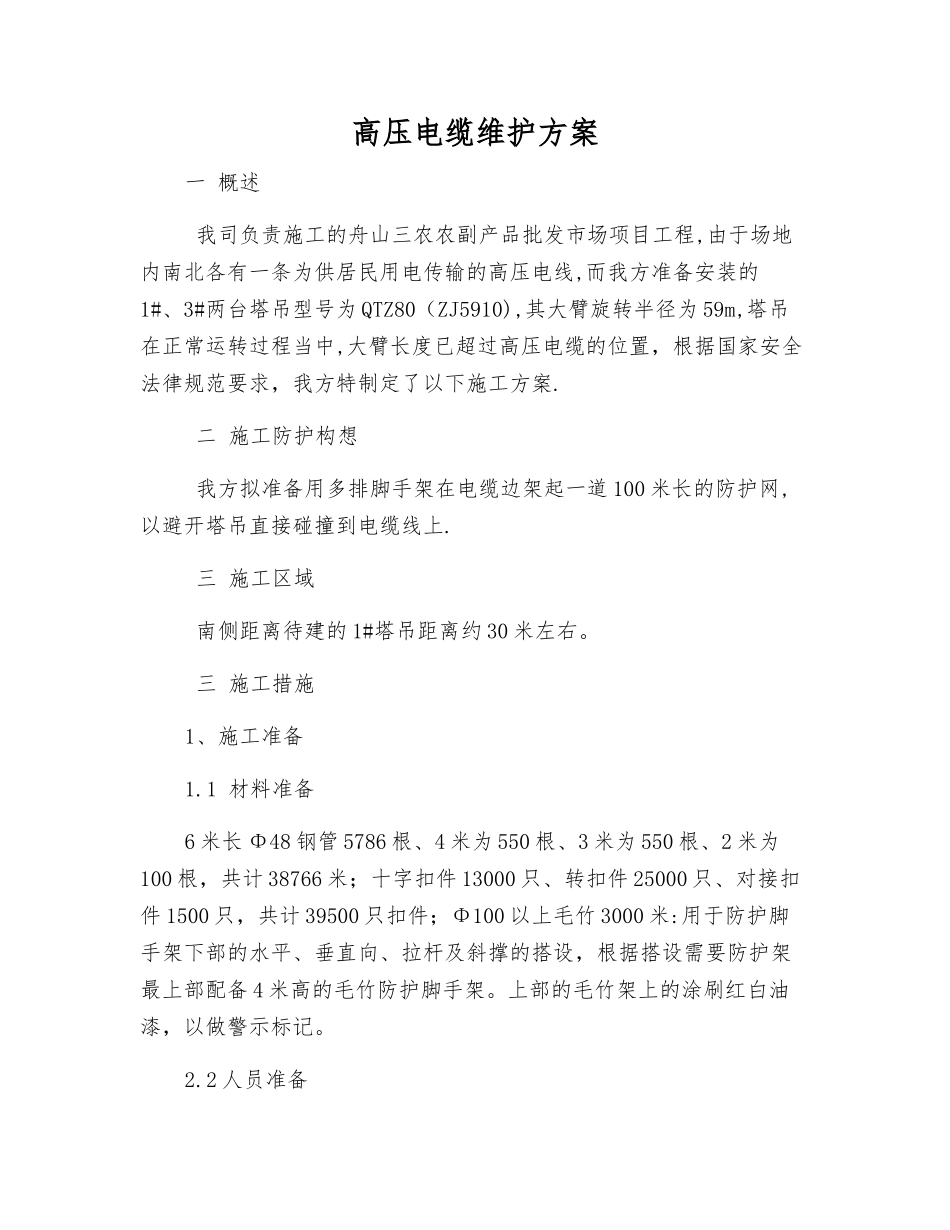

高压电缆维护方案一 概述 我司负责施工的舟山三农农副产品批发市场项目工程,由于场地内南北各有一条为供居民用电传输的高压电线,而我方准备安装的1#、3#两台塔吊型号为 QTZ80(ZJ5910),其大臂旋转半径为 59m,塔吊在正常运转过程当中,大臂长度已超过高压电缆的位置,根据国家安全法律规范要求,我方特制定了以下施工方案
二 施工防护构想 我方拟准备用多排脚手架在电缆边架起一道 100 米长的防护网,以避开塔吊直接碰撞到电缆线上
三 施工区域 南侧距离待建的 1#塔吊距离约 30 米左右
三 施工措施1、施工准备1
1 材料准备6 米长 Φ48 钢管 5786 根、4 米为 550 根、3 米为 550 根、2 米为100 根,共计 38766 米;十字扣件 13000 只、转扣件 25000 只、对接扣件 1500 只,共计 39500 只扣件;Φ100 以上毛竹 3000 米:用于防护脚手架下部的水平、垂直向、拉杆及斜撑的搭设,根据搭设需要防护架最上部配备 4 米高的毛竹防护脚手架
上部的毛竹架上的涂刷红白油漆,以做警示标记
2 人员准备 配备专业的脚手架施工人员,并在专业电工和项目部管理人员的指挥下进行防护脚手架的搭设
3 计费和期限 维护架体搭设和拆除计价一次(约 16994m
×7 元/m
=XXX元);材料租费以总用材乘以日租费(每天约钢管 38766 米×0
250 元/米=250 元/天;扣件 39500 只×0
250 元/只=250 元/天;毛竹3000 米购买价为 10250 元);200 厚 C20 混凝土浇捣费用为 58250 元(含材料);架体下土方回填约 1000m
计 50000 万元
期限为防护架搭设日起至拆除日止
2、施工方案2

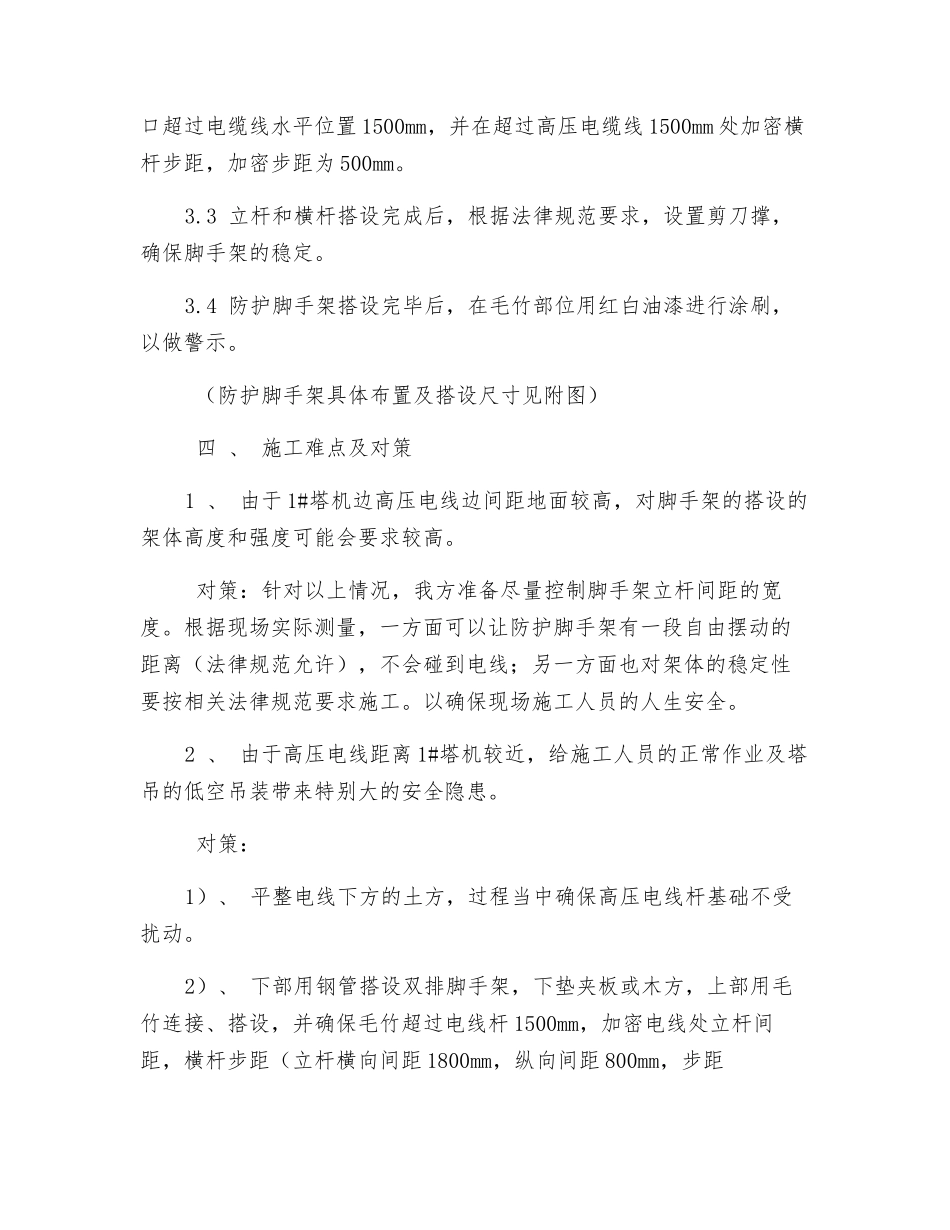

1 在 1#塔吊施工的同时,我方将派施工人员在距离高压电线作业 5 米左右回填土方并浇捣 20
