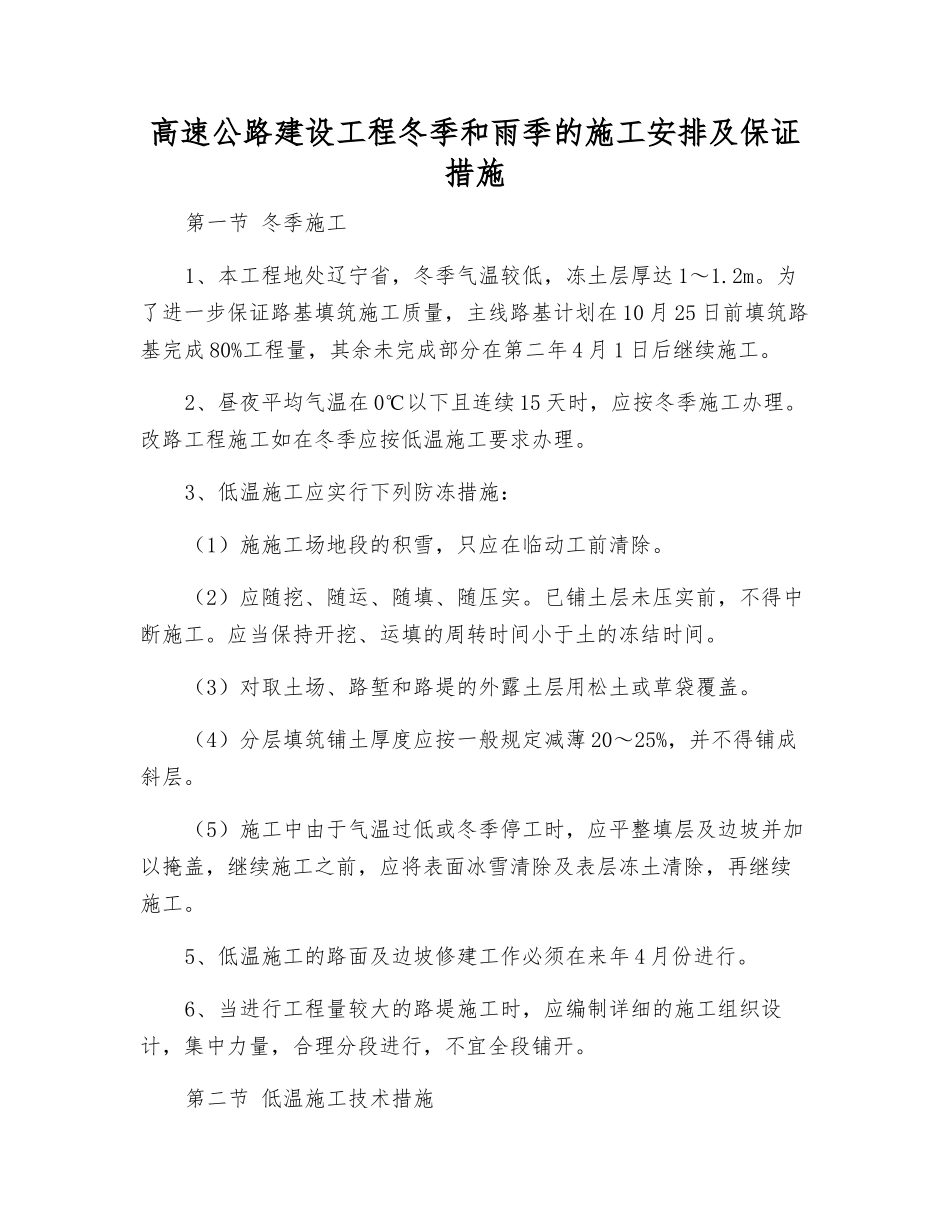

高速公路建设工程冬季和雨季的施工安排及保证措施第一节 冬季施工1、本工程地处辽宁省,冬季气温较低,冻土层厚达 1~1.2m。为了进一步保证路基填筑施工质量,主线路基计划在 10 月 25 日前填筑路基完成 80%工程量,其余未完成部分在第二年 4 月 1 日后继续施工。2、昼夜平均气温在 0℃以下且连续 15 天时,应按冬季施工办理。改路工程施工如在冬季应按低温施工要求办理。3、低温施工应实行下列防冻措施:(1)施施工场地段的积雪,只应在临动工前清除。(2)应随挖、随运、随填、随压实。已铺土层未压实前,不得中断施工。应当保持开挖、运填的周转时间小于土的冻结时间。(3)对取土场、路堑和路堤的外露土层用松土或草袋覆盖。(4)分层填筑铺土厚度应按一般规定减薄 20~25%,并不得铺成斜层。(5)施工中由于气温过低或冬季停工时,应平整填层及边坡并加以掩盖,继续施工之前,应将表面冰雪清除及表层冻土清除,再继续施工。5、低温施工的路面及边坡修建工作必须在来年 4 月份进行。6、当进行工程量较大的路堤施工时,应编制详细的施工组织设计,集中力量,合理分段进行,不宜全段铺开。第二节 低温施工技术措施1、低温季节拌制混凝土时,先用热水或蒸汽预热搅拌机,对砂、石料加温溶化冻块,加温拌合用水,适当延长搅拌时间,以保证拌制混凝土在出料口和入模的温度符合施工法律规范和工艺要求。2、混凝土的养护:在低温季节施工期间,对灌注完的混凝土及时实行保温措施,必要时实行蒸汽养护。蒸汽养护时的升温柔降温阶段要根据相关规定标准操作,防止温差过大,出现收缩裂纹。水塔施工气温不宜低于 5℃。3、低温季节管道施工:管道接口材料要有防冻性,接口处理要去霜、清污,管道试压要在气温较高时进行,管道试压完成后及时放空积水。钢管焊接实行预热措施,并尽可能在晴好的天气作业。4、设备安装:低温施工要防止水箱、水泵、管道积水冻害,未投入运转的设备要排空积水,设置标识,防止冻害。5、低温季节要加强土壤防冻措施,组织不间断施工,做到随挖、随运、随填、随压实。保证开挖、运填周转时间小于土的冻结时间。6、施工机械加强低温季节保养,对加水、加油润滑部件勤检查,勤更换,防止设备冻裂。第三节 雨季施工1、雨季施施工场地段,应该先完成涵洞,并作好防水、防洪、排水工作。尽可能不在雨季安排填方压实。2、严禁在中雨或连绵雨天进行非渗水土填料的填筑施工。3、雨季施工的每一压实层面均应做成 2~3...
