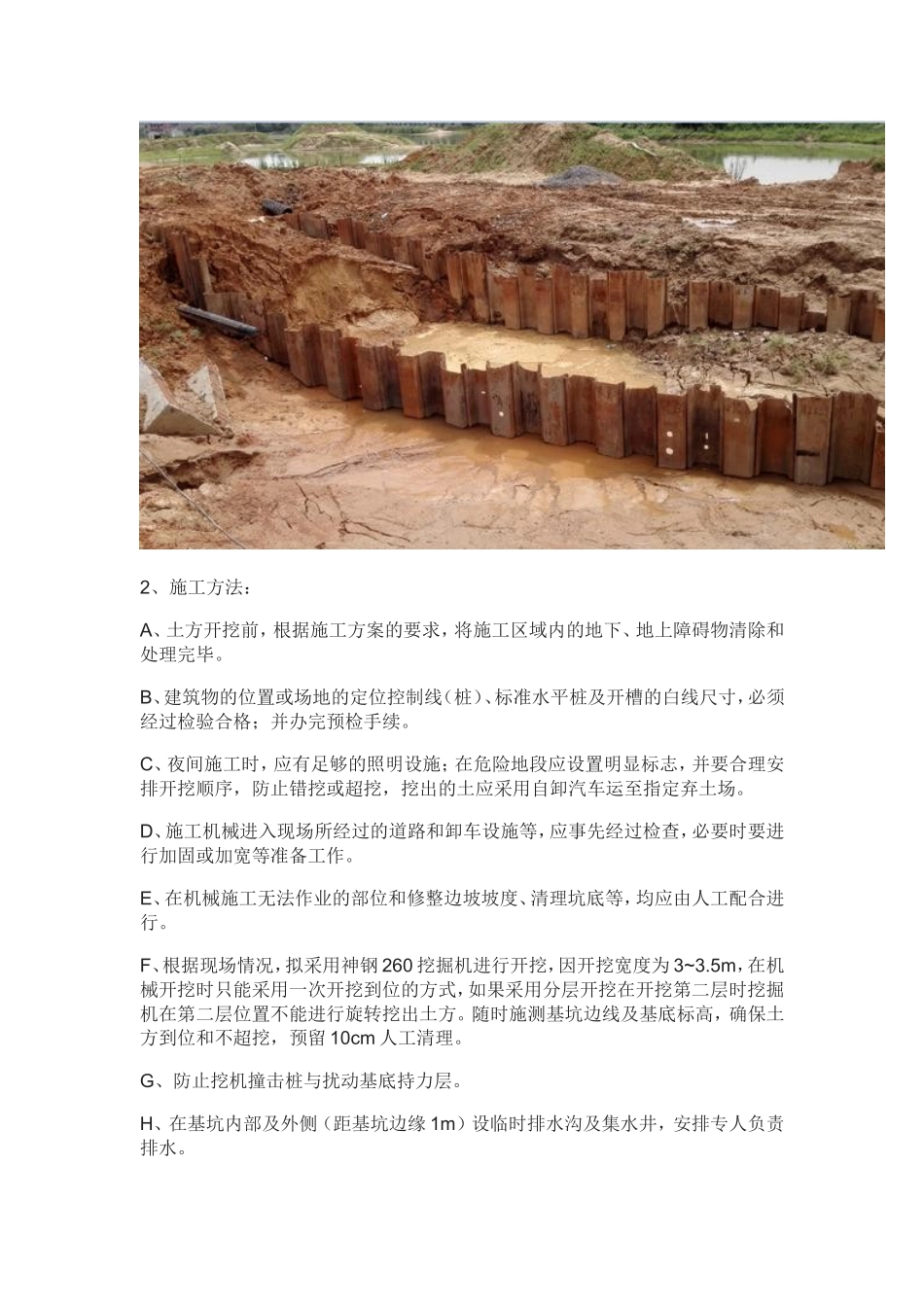

拉森钢板桩专项施工方法雪花士兵2017-12-1821:13:23拉森钢板桩主要施工方法一、施工工艺施工工艺流程如下:测量放线→施工定位桩→安装定位架→插打钢板桩→基坑开挖至垫层底→排水系统设置→回填→拔除钢板桩
1测量放线在基坑开挖之前,按照图纸所示坐标及尺寸,放出污水管中心线及基坑开挖边线并测设临时水准点,作为污水管施工过程高程控制依据,中心线应引至两端木桩上,以便随时进行中心线检查
测量放线成果须经监理工程师复核无误后方可进行下一步施工
2施工定位桩测量定测方位放线,定出拉森钢板桩插入位置
采用履带式液压单斗震动打桩机(带夹具),首先打定位桩,间隔9m左右打设一根拉森桩
用一根横在两根中间,制作导向夹具,沉桩时吊机将振动箱送到钢板桩堆放处,将钢板桩套入夹桩器并夹紧,随即吊至沉桩位置,垂直插入桩位,检查正确后,再开动振动锤沉桩
3安装定位架用一根钢板桩横在两根定位桩中间,制作导向夹具,沉桩时振动箱移动到钢板桩堆放处,将钢板桩套入夹桩器并夹紧,随即吊至沉桩位置,垂直插入桩位,检查正确后,再开动振动锤沉桩
4插打钢板桩1、沉桩时吊机将振动箱送到钢板桩堆放处,将钢板桩套入夹桩器并夹紧,随即吊至沉桩位置,垂直插入桩位,检查正确后,再开动振动锤沉桩
2、在振动插入土层时,如遇有地下杂物及小石砂块,可将板桩振动起拔掉再插下,这样上下来回振动插入多次直至插进为止,沉桩过程中,吊钩下降速度应注意控制,维持沉桩悬吊状态下沉,以保证桩的垂直
3、现场工作人员必须听从指挥,起吊9m钢板桩时,套绳必须挂在钢板桩1
8m~1m的牢固部位,以免失灵滑脱,操作控制箱人员应密切注意吊车的转动方向,逐根紧扣并经常检查套绳,防止损坏发生意外事故
4、打完拉森钢钢板桩及锚定桩后,在拉森桩的上部焊接钢牛腿,搁置固定钢围檩焊接横撑进行持力加固
5基坑开挖1、主要机具:A、挖土机械有:挖掘机、自卸汽车等
