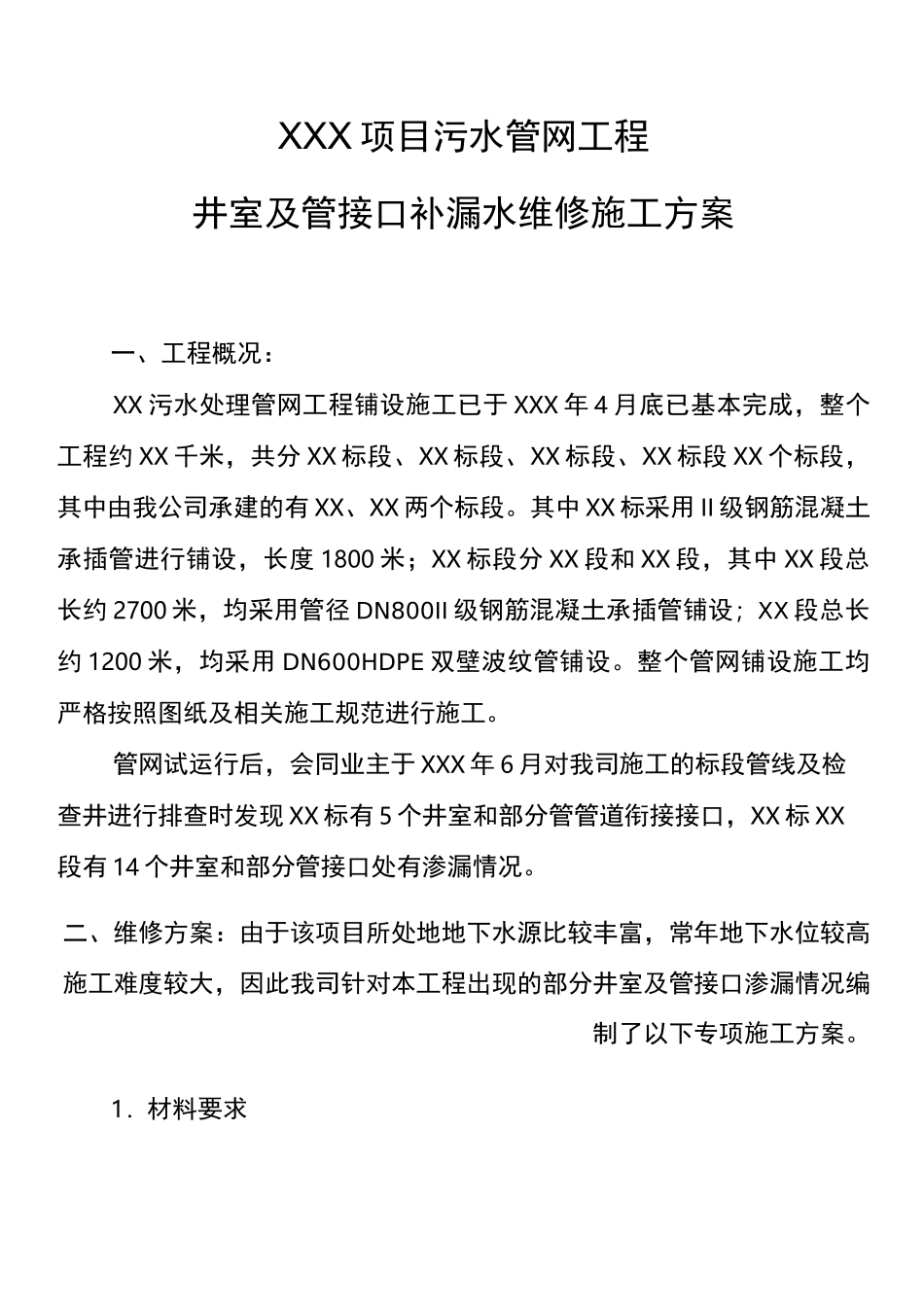

XXX 项目污水管网工程井室及管接口补漏水维修施工方案一、工程概况:XX 污水处理管网工程铺设施工已于 XXX 年 4 月底已基本完成,整个工程约 XX 千米,共分 XX 标段、XX 标段、XX 标段、XX 标段 XX 个标段,其中由我公司承建的有 XX、XX 两个标段
其中 XX 标采用 II 级钢筋混凝土承插管进行铺设,长度 1800 米;XX 标段分 XX 段和 XX 段,其中 XX 段总长约 2700 米,均采用管径 DN800II 级钢筋混凝土承插管铺设;XX 段总长约 1200 米,均采用 DN600HDPE 双壁波纹管铺设
整个管网铺设施工均严格按照图纸及相关施工规范进行施工
管网试运行后,会同业主于 XXX 年 6 月对我司施工的标段管线及检查井进行排查时发现 XX 标有 5 个井室和部分管管道衔接接口,XX 标 XX段有 14 个井室和部分管接口处有渗漏情况
二、维修方案:由于该项目所处地地下水源比较丰富,常年地下水位较高施工难度较大,因此我司针对本工程出现的部分井室及管接口渗漏情况编制了以下专项施工方案

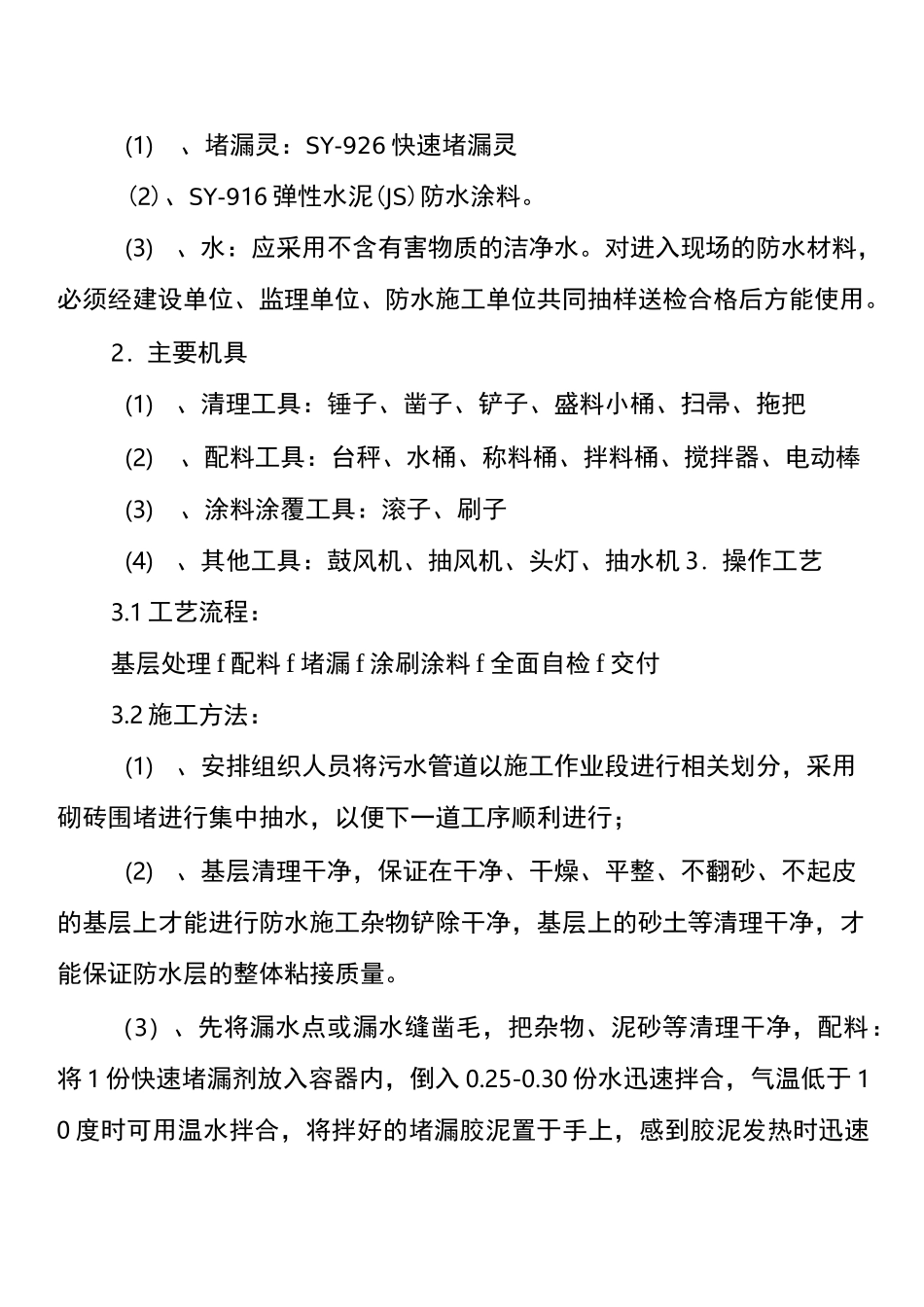

1.材料要求(1)、堵漏灵:SY-926 快速堵漏灵(2)、SY-916 弹性水泥(JS)防水涂料
(3)、水:应采用不含有害物质的洁净水
对进入现场的防水材料,必须经建设单位、监理单位、防水施工单位共同抽样送检合格后方能使用
2.主要机具(1)、清理工具:锤子、凿子、铲子、盛料小桶、扫帚、拖把(2)、配料工具:台秤、水桶、称料桶、拌料桶、搅拌器、电动棒(3)、涂料涂覆工具:滚子、刷子(4)、其他工具:鼓风机、抽风机、头灯、抽水机 3.操作工艺3
1 工艺流程:基层处理 f 配料 f 堵漏 f 涂刷涂料 f 全面自检 f 交付3

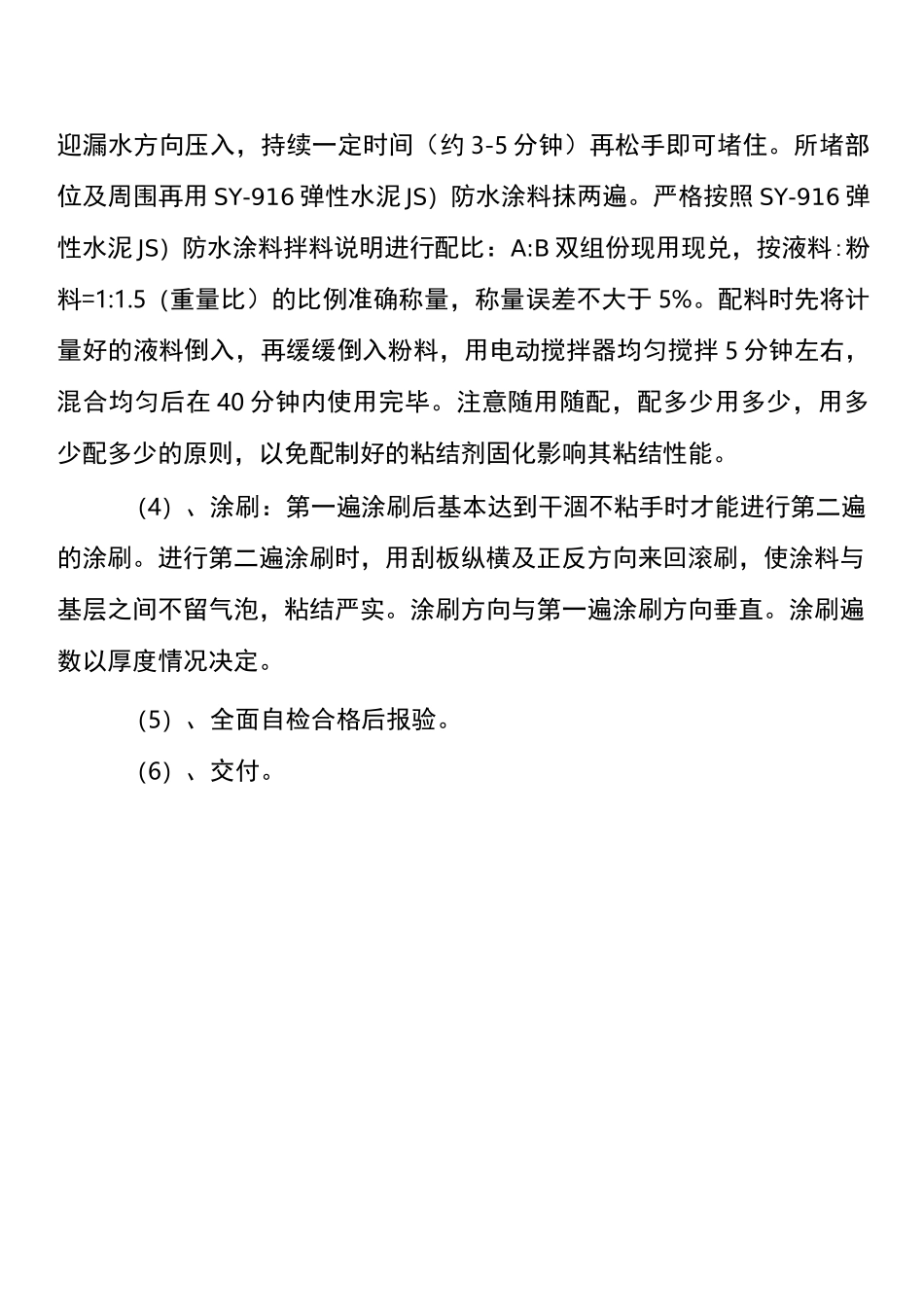

2 施工方法:(1)、安排组织人员将污水管道以施工作业段进行相关划分,采用砌砖围堵进行集中抽水,以便下一道工序顺利进行;(2)
