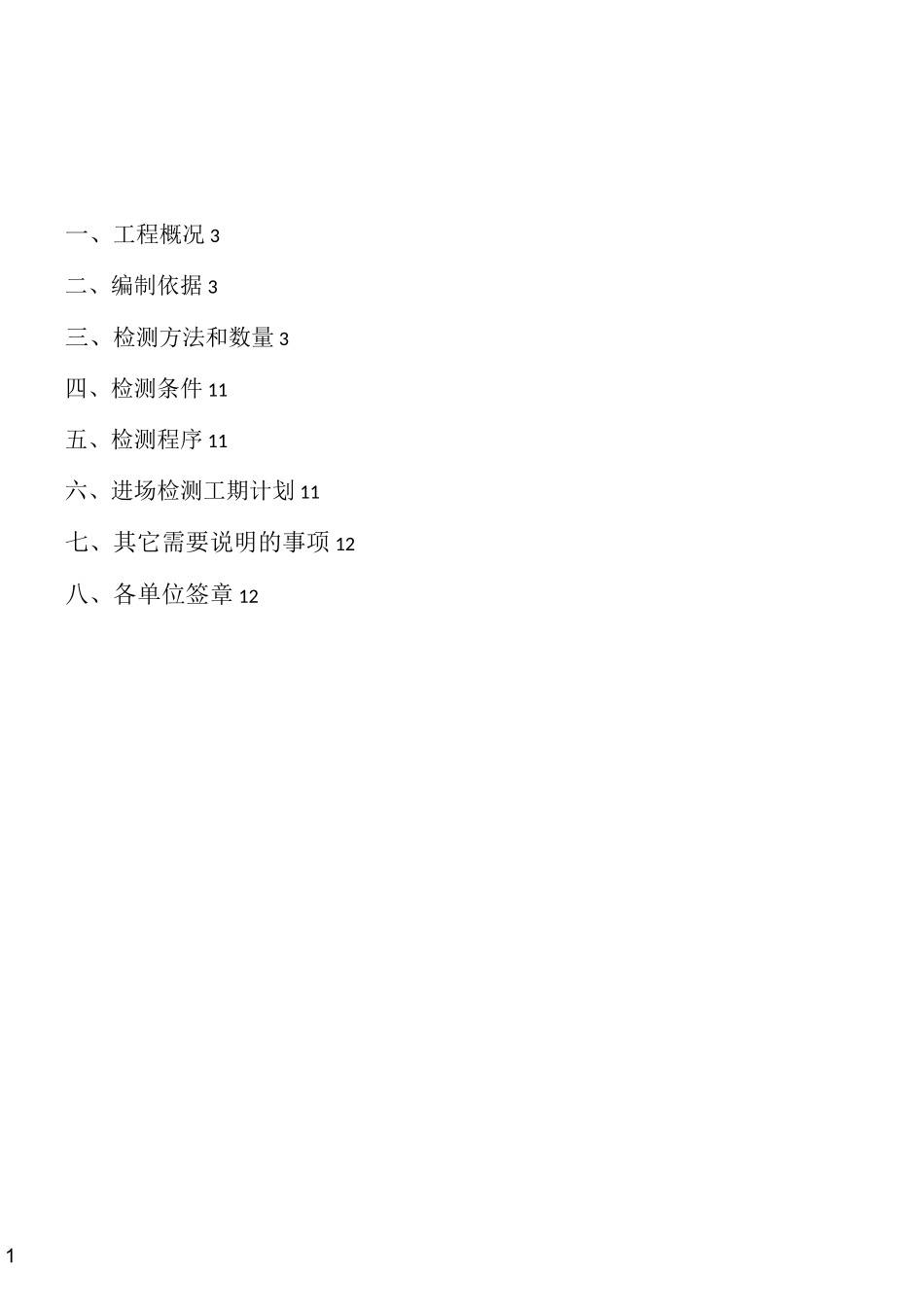

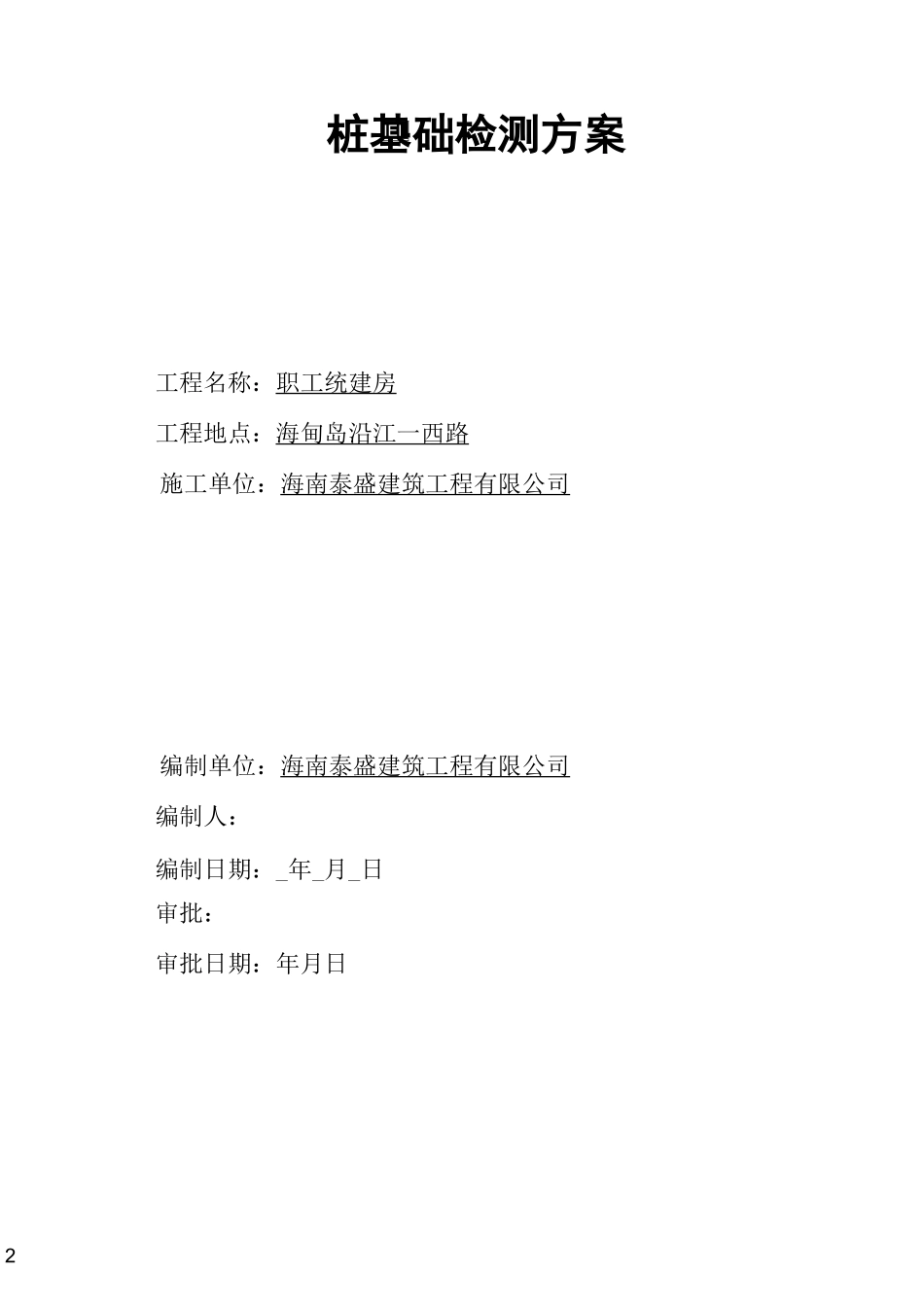

预应力管桩基础检测方案 12(总 12页)-本页仅作为预览文档封面,使用时请删除本页-2工程名称:职工统建房工程地点:海甸岛沿江一西路施工单位:海南泰盛建筑工程有限公司编制单位:海南泰盛建筑工程有限公司编制人:编制日期:_年_月_日审批:审批日期:年月日桩基础检测方案IEI1一、工程概况 3二、编制依据 3三、检测方法和数量 3四、检测条件 11五、检测程序 11六、进场检测工期计划 11七、其它需要说明的事项 12八、各单位签章 122桩基础检测方案一、工程概况职工统建房工程基础型式为桩基础,采用基础采用静压 PHC400AB95—11(十字形桩尖)预应力高强混凝土管桩,共 387 条(其中抗拔桩 98 条),单桩竖向承载力特征值(1300kN);单桩竖向极限承载力(2600kN);设计有效桩长约为 34 米
基坑支护采用支护旋挖桩共—根
二、检测依据根据国家标准《建筑基桩检测技术规范》JGJ106-2003、《建筑地基基础检测规范》DBJ94-2008、《建筑地基基础工程施工质量验收规范》GB50202-2002 及《基桩反射波法检测规程》DBJ15-27-2000 的有关规定
三、检测方法及数量1、桩身完整性抽样检测1)巴低应变法 77 根2、单桩承载力抽样检测:31)巴静载法 4 根2)巴单桩竖向抗拔 3 根3、检测方法基桩单桩静载试验检测测试程序(1)根据试验桩要求或验收要求确定最大试验荷载,总加载量不宜少于设计要求值的两倍
(2)确定荷载分级:每级加载为预估极限荷载的 1/10〜1/15,计算每级荷载的大小
加载等级可分为 8~12 级
(3)根据千斤顶的标定曲线计算好各级荷载下油压表读数
确定试验加载方式
(4)采用慢速维持荷载法,即逐级加载,每级荷载达到相对稳定后加下一级荷载,试验桩直到试验桩破坏,工程桩直到最大试验荷载,然后分级卸载到零;快速维持荷载法,即
