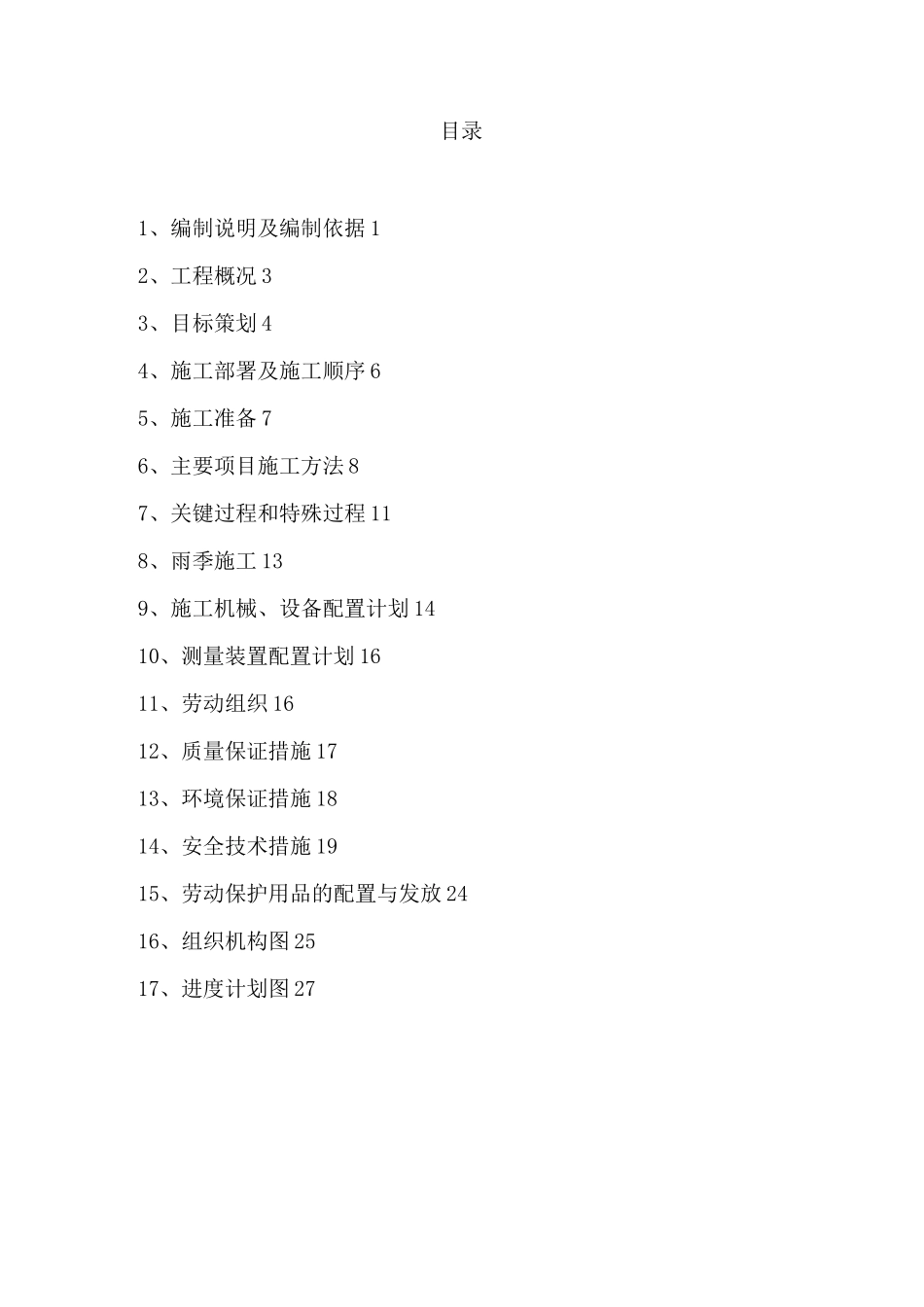

目录1、编制说明及编制依据 12、工程概况 33、目标策划 44、施工部署及施工顺序 65、施工准备 76、主要项目施工方法 87、关键过程和特殊过程 118、雨季施工 139、施工机械、设备配置计划 1410、测量装置配置计划 1611、劳动组织 1612、质量保证措施 1713、环境保证措施 1814、安全技术措施 1915、劳动保护用品的配置与发放 2416、组织机构图 2517、进度计划图 271. 编制说明及编制依据1.1 编制说明1、本施工组织设计严格按照现行建筑工程施工标准,结合现场情况、工程特点、项目部技术装备能力进行编制。根据本工程功能要求,本着对甲方资金的合理利用,以及对工程质量负责态度,我们的编制原则是:科学、合理、优质、高效。2、本施工组织设计的编制,由我项目部参加过类似工程施工和有丰富施工管理经验的人员对方案进行集中编制,采用“集思广益、博采众长”的编制思路,力求施工组织设计重点突出,加强其针对性、使用性、可操作性。3、我项目部对此工程认真负责,所以本施工组织设计中有关平面布置、用电量、用水量、施工部署、机具设备等均进行细致布置。1.2 编制依据1、同煤集团云冈矿工业建筑防雨层大修工程招标文2、现行施工及验收规范。操作规程和质量标准。3、国家和行业现行的施工及验收规范,见表 1-1国家和行业现行的施工及验收规范表 1-1序号规范、规程标注编号1《建筑工程质量检验评定标准》GB50300-20022《屋面工程质量验收规范》GB50207-20023《建筑施工高处作业安全技术规范》JGJ80-914《施工现场临时用电安全技术规范》JGJ46-882. 工程概况2.1 项目概况本工程为同煤集团云冈矿工业建筑防雨层大修工程,我单位投标的防雨层大修建筑物包括:材料科办公室及库房、运销站工业煤场办公室等工业建筑,共约 16000 平米。2.2 工程内容1、工程内容包括拆除原防雨层及找平层然后用 1:3 水泥砂浆重新作找平层,设置分格缝并养护,待找平层干燥后,铺设 SBS 防水层,对排水孔、通气孔烟筒等容易发生漏水的地方增设一层附加层。2、每个建筑物搭设滑轮三角架一座。3、拆除物外运 3KM 以内(四轮车运输)。3. 目标策划3.1 质量目标1、工程一次性验收合格率达到 100%。2、工程质量为合格。3、材料使用合格率达 98%。4、技术交底覆盖率达 98%。3.2 环境目标1、施工场地扬尘达到国家三级环境质量标准,目测无扬尘。2、施工区、生活区、办公区垃圾分类堆放,分可回收垃圾、不可回收垃圾和危险物垃圾,并按政...
