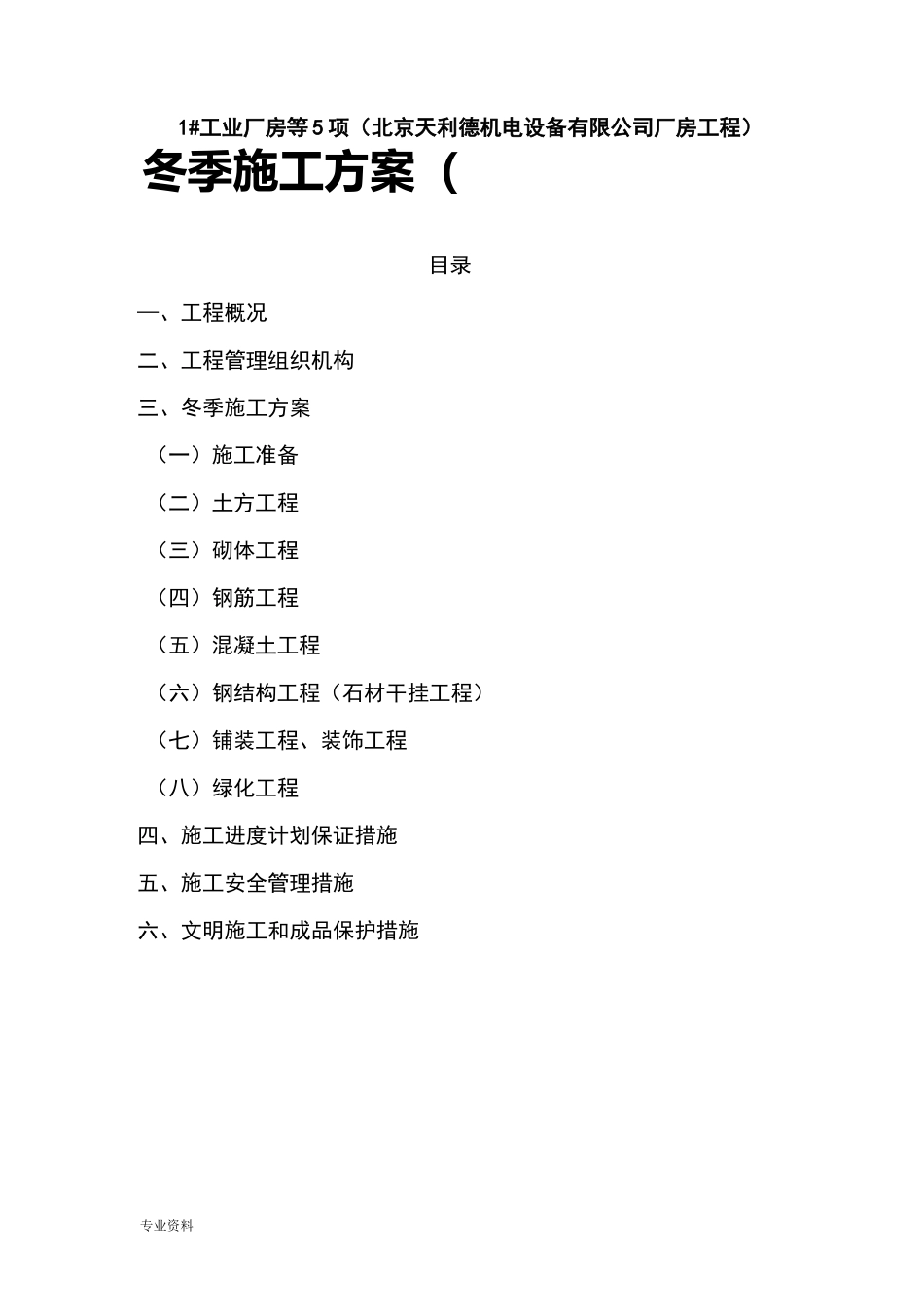

专业资料1#工业厂房等 5 项(北京天利德机电设备有限公司厂房工程)目录—、工程概况二、工程管理组织机构三、冬季施工方案(一)施工准备(二)土方工程(三)砌体工程(四)钢筋工程(五)混凝土工程(六)钢结构工程(石材干挂工程)(七)铺装工程、装饰工程(八)绿化工程四、施工进度计划保证措施五、施工安全管理措施六、文明施工和成品保护措施冬季施工方案(专业资料—、工程概况:针对北京市区的冬季已经来临,在十一月中左右进入冬季施工。由于工程任务重,工期紧,因此部分园林项目要在冬季进行施工。天利德机电设备有限公司一期厂房景观工程主要包括园林绿化和土建建设、石材铺装工程。按其结构分为土方工程、砌体工程、钢筋工程、混凝土工程、钢结构工程、石材铺装等装饰工程、绿化工程等。二施工组织管里机构:1、施工管理人员配置:根据天利德机电设备有限公司园林景观工程特点,从项目管理成员、施工机械、物资供应、施工技术管理等方面都做了充分的保证。1)以项目经理及主要管理技术、施工员、质安等主管人员为中心,组成精干、高效的项目经理部,对工程质量、工期目标、施工安全、文明施工、项目核算及施工全过程负责。2)施工过程中不断优化生产要素,加强动态管理,科学组织、精心施工有效推行全面质量管理,强化质量、安全两项保证彳本系。在保证质量优良的同时,力争提前完成工不呈任务。专业资料工程质量保证体系项目经理:项目副经理黄品质安组长:周波各专业技术主管安全员:谢先海材料员:美清施工员:惜民资料员:穆飞雪2、人力资源配置:针对北京市园林工程冬季施工的特点,在确保质量的前提下,采用重点突击的施工方法,形成平面流水、立体交叉作业,各工程、各专业之间协调配合,缩短工序之间的间歇,提高劳动资源的功效。根据园林工程拟定的整套施工工序,按各阶段的工作量,合理安排各种劳动力并有一定的储备,随时进行劳动力调整。专业资料三、冬季施工方案(―)施工准备1、气象资料当冬天来临时,如果连续 5 天的日平均气温稳定在 5 工以下,则此 5 天的第一天为进入冬季施工的初日;当气温转暖时,最后一个 5 天的日平均气温稳定在5°C 以下,则此 5 天的最后一天为冬季施工的终日。根据以往气象资料,匕京地区的冬季施工的开始时间为每年的 11 月 15 日,终止时间为每年的 3 月 15 日。2、图纸准备凡进行冬季施工的工程项目,必须复核施工图纸,查对其是否能适应冬季施工要求,部分重大问题应通过图纸...
