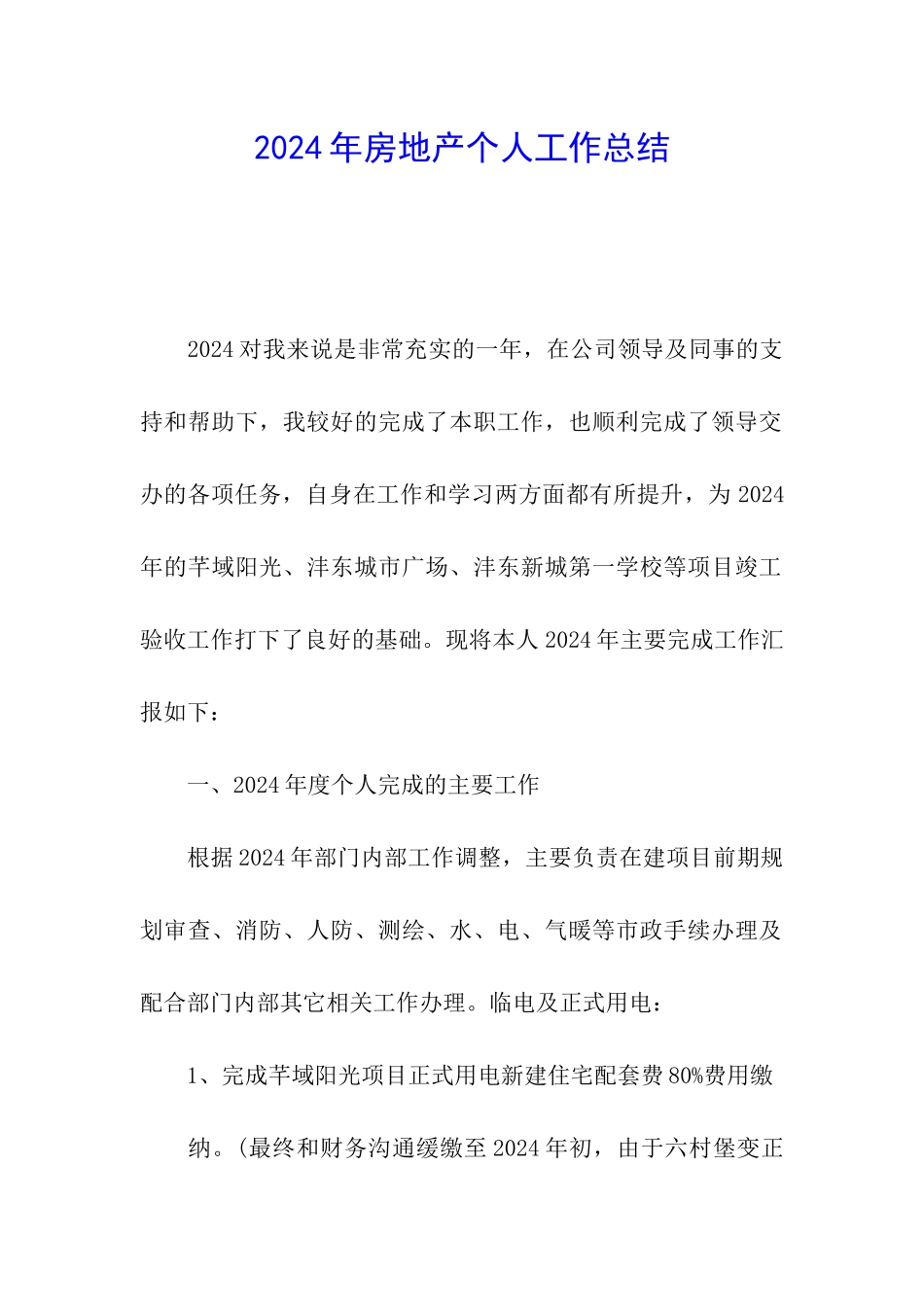

2024 年房地产个人工作总结 2024 对我来说是非常充实的一年,在公司领导及同事的支持和帮助下,我较好的完成了本职工作,也顺利完成了领导交办的各项任务,自身在工作和学习两方面都有所提升,为 2024年的芊域阳光、沣东城市广场、沣东新城第一学校等项目竣工验收工作打下了良好的基础
现将本人 2024 年主要完成工作汇报如下: 一、2024 年度个人完成的主要工作 根据 2024 年部门内部工作调整,主要负责在建项目前期规划审查、消防、人防、测绘、水、电、气暖等市政手续办理及配合部门内部其它相关工作办理
临电及正式用电: 1、完成芊域阳光项目正式用电新建住宅配套费 80%费用缴 纳

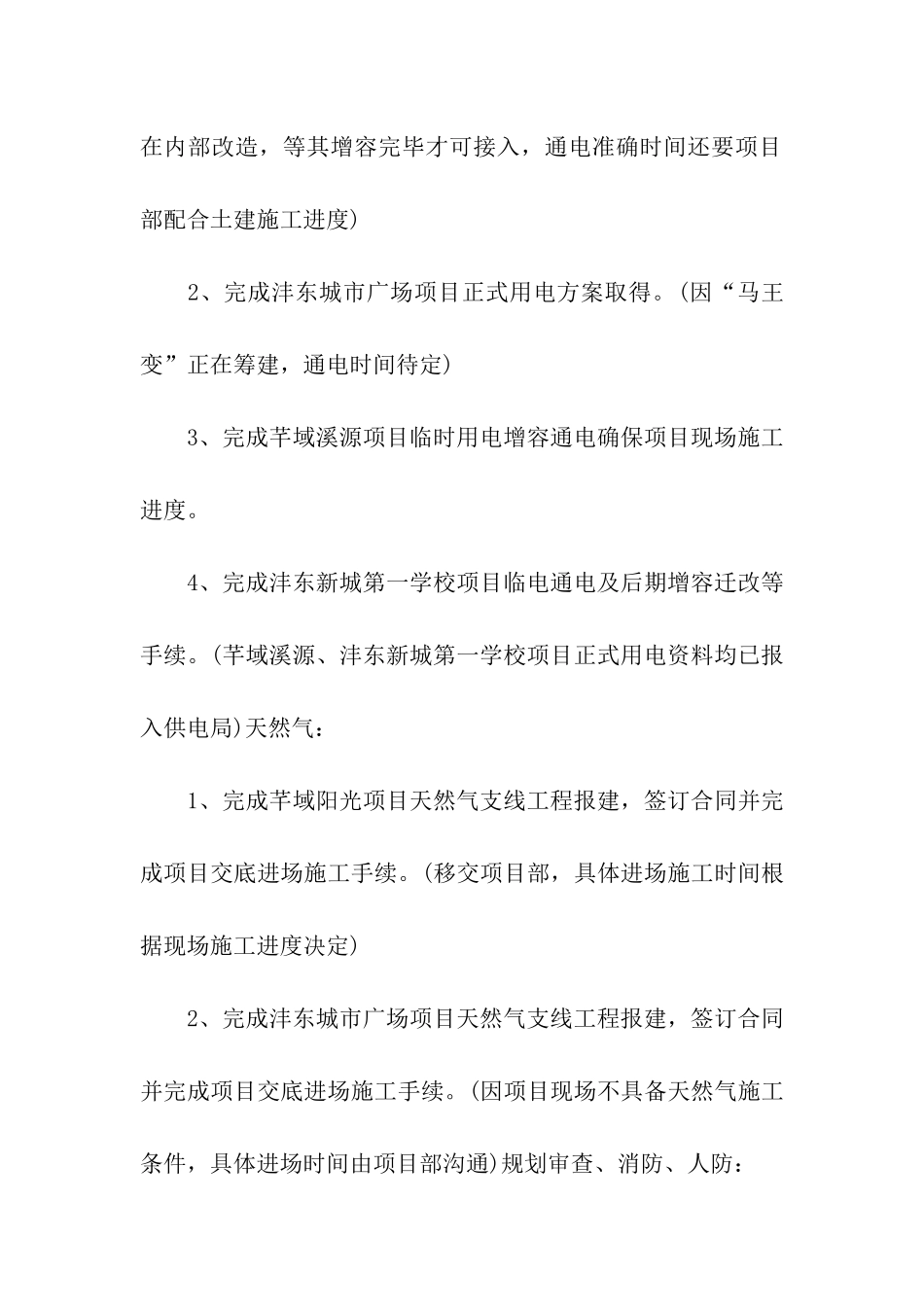

(最终和财务沟通缓缴至 2024 年初,由于六村堡变正在内部改造,等其增容完毕才可接入,通电准确时间还要项目部配合土建施工进度) 2、完成沣东城市广场项目正式用电方案取得
(因“马王变”正在筹建,通电时间待定) 3、完成芊域溪源项目临时用电增容通电确保项目现场施工进度
4、完成沣东新城第一学校项目临电通电及后期增容迁改等手续
(芊域溪源、沣东新城第一学校项目正式用电资料均已报入供电局)天然气: 1、完成芊域阳光项目天然气支线工程报建,签订合同并完成项目交底进场施工手续
(移交项目部,具体进场施工时间根据现场施工进度决定) 2、完成沣东城市广场项目天然气支线工程报建,签订合同并完成项目交底进场施工手续

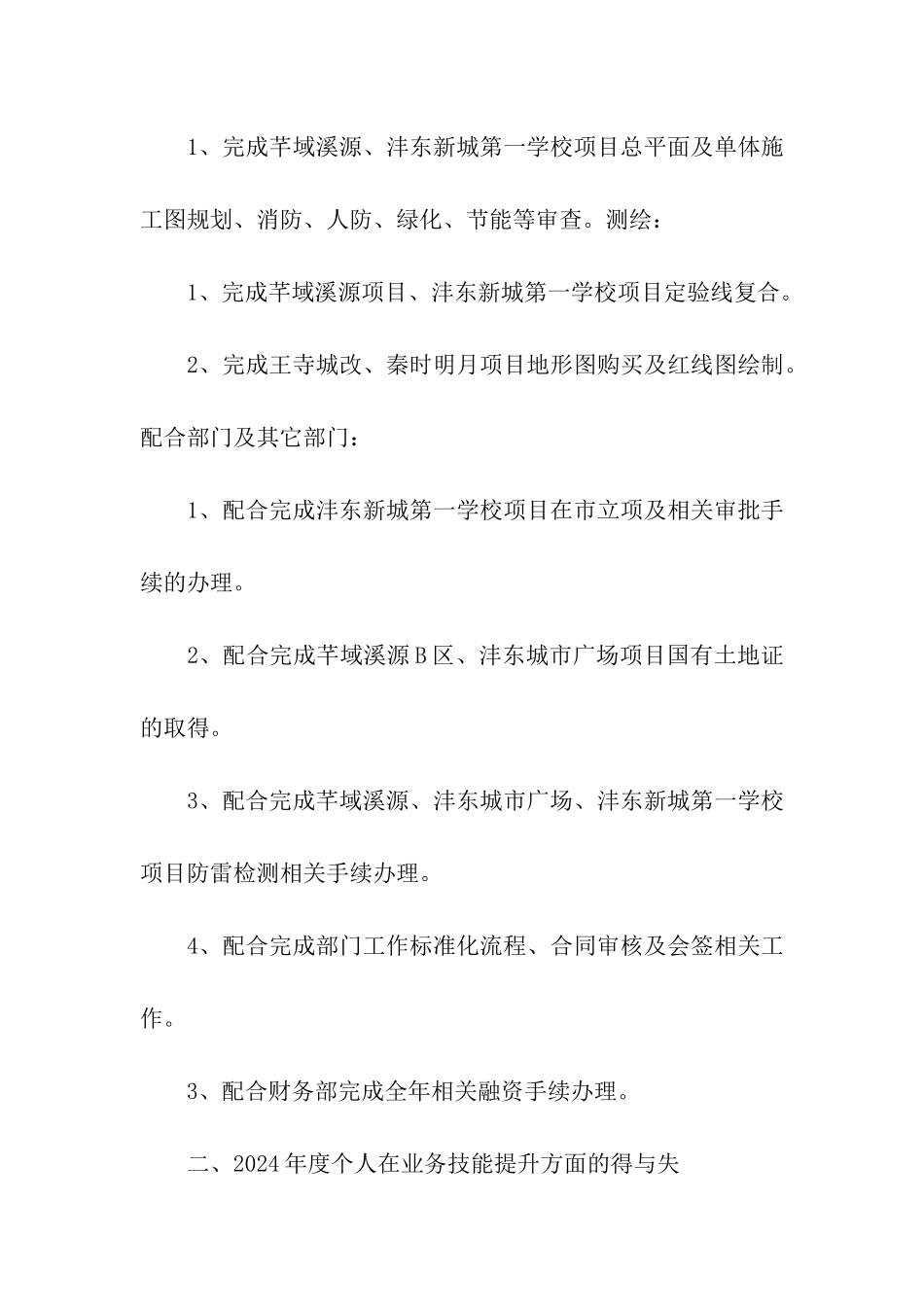

(因项目现场不具备天然气施工条件,具体进场时间由项目部沟通)规划审查、消防、人防: 1、完成芊域溪源、沣东新城第一学校项目总平面及单体施工图规划、消防、人防、绿化、节能等审查
测绘: 1、完成芊域溪源项目、沣东新城第一学校项目定验线复合
2、完成王寺城改、秦时明月项目地形图购买及红线图绘制
配合部门及其它部门: 1、配合完成沣东新城第一学校项目在市立项及相关审批手续的办理
2、配合完成芊域溪源
