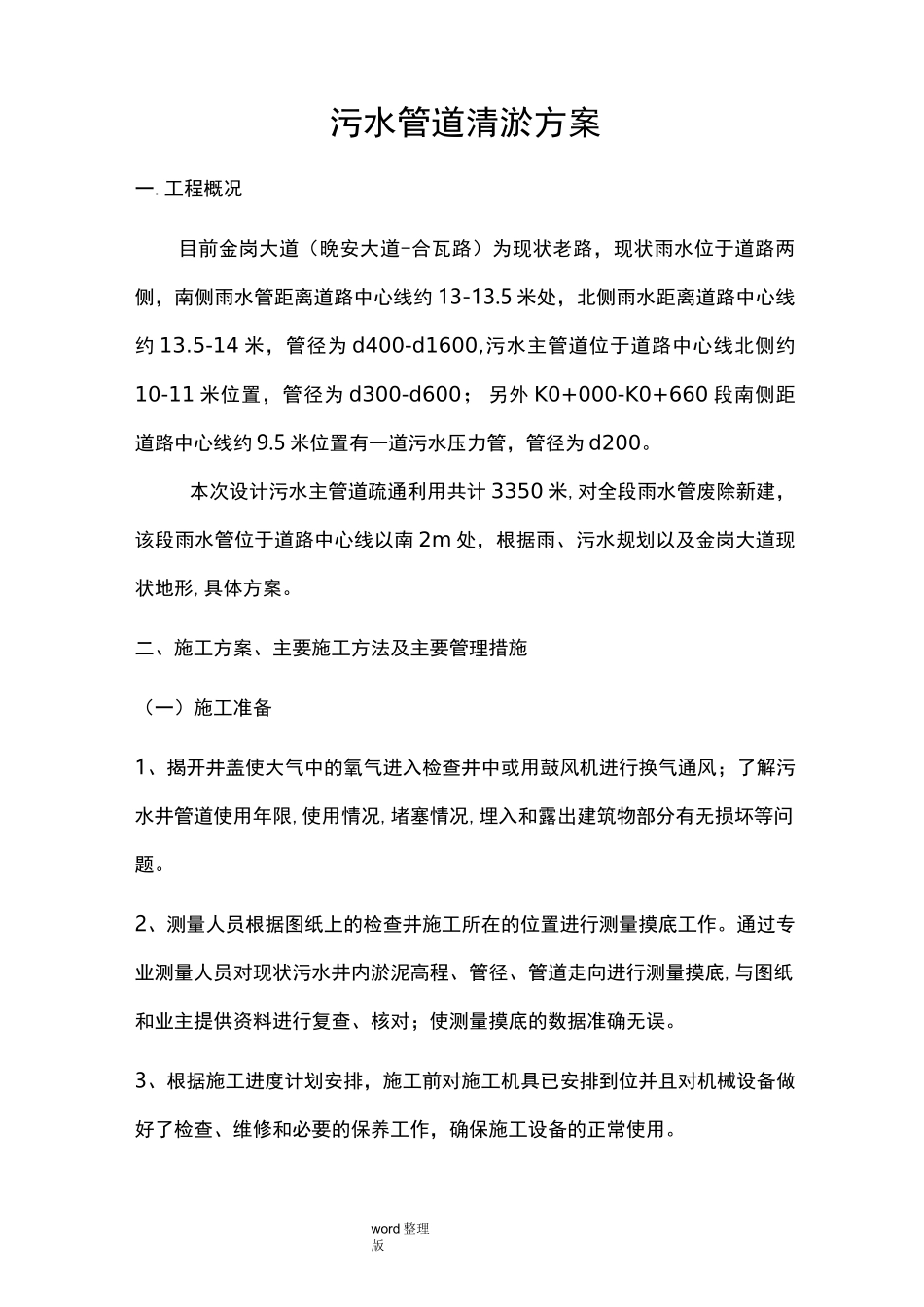

word 整理版污水管道清淤方案一
工程概况目前金岗大道(晚安大道-合瓦路)为现状老路,现状雨水位于道路两侧,南侧雨水管距离道路中心线约 13-13
5 米处,北侧雨水距离道路中心线约 13
5-14 米,管径为 d400-d1600,污水主管道位于道路中心线北侧约10-11 米位置,管径为 d300-d600;另外 K0+000-K0+660 段南侧距道路中心线约 9
5 米位置有一道污水压力管,管径为 d200
本次设计污水主管道疏通利用共计 3350 米,对全段雨水管废除新建,该段雨水管位于道路中心线以南 2m 处,根据雨、污水规划以及金岗大道现状地形,具体方案
二、施工方案、主要施工方法及主要管理措施(一)施工准备1、揭开井盖使大气中的氧气进入检查井中或用鼓风机进行换气通风;了解污水井管道使用年限,使用情况,堵塞情况,埋入和露出建筑物部分有无损坏等问题
2、测量人员根据图纸上的检查井施工所在的位置进行测量摸底工作
通过专业测量人员对现状污水井内淤泥高程、管径、管道走向进行测量摸底,与图纸和业主提供资料进行复查、核对;使测量摸底的数据准确无误
3、根据施工进度计划安排,施工前对施工机具已安排到位并且对机械设备做好了检查、维修和必要的保养工作,确保施工设备的正常使用

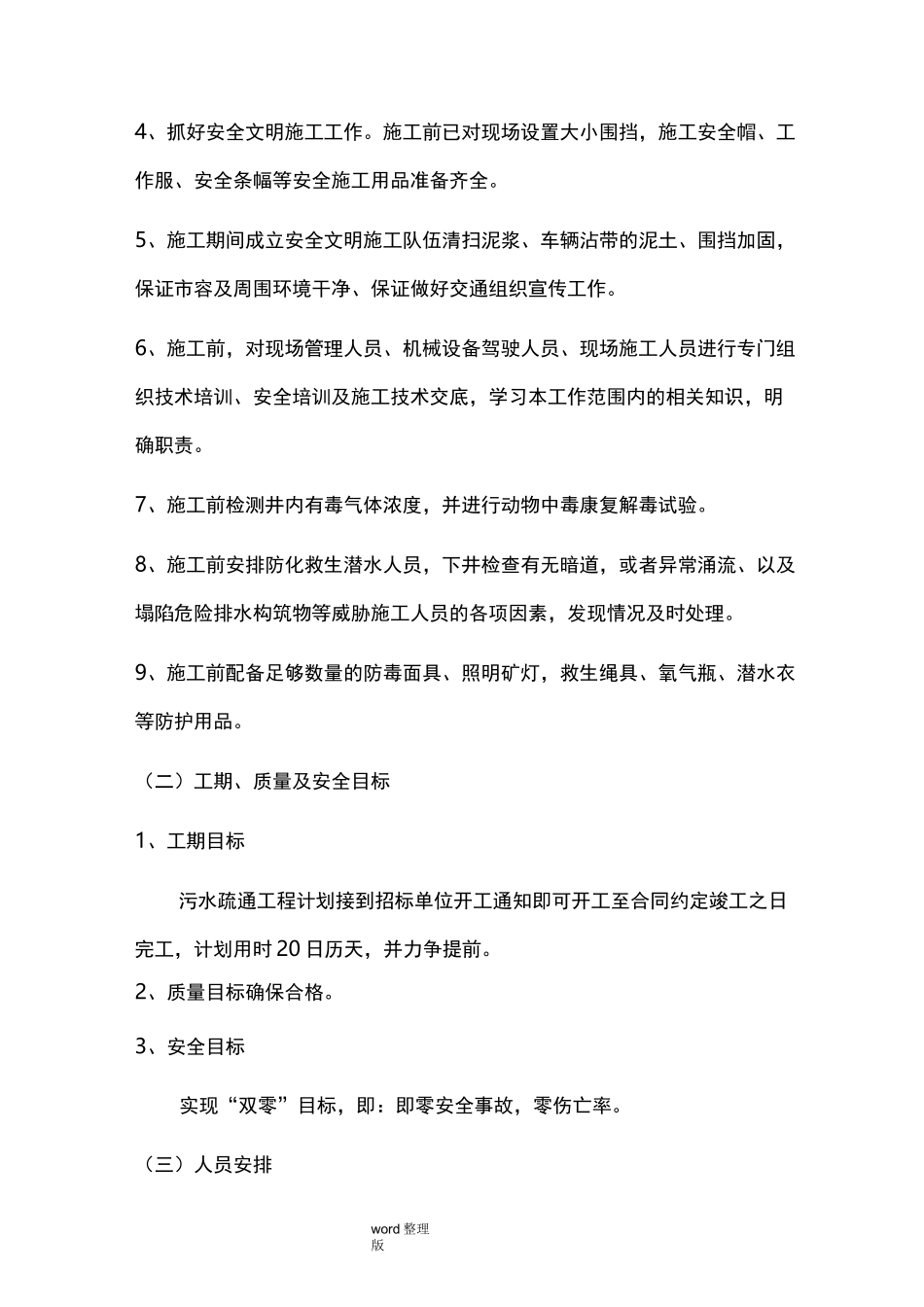

word 整理版4、抓好安全文明施工工作
施工前已对现场设置大小围挡,施工安全帽、工作服、安全条幅等安全施工用品准备齐全
5、施工期间成立安全文明施工队伍清扫泥浆、车辆沾带的泥土、围挡加固,保证市容及周围环境干净、保证做好交通组织宣传工作
6、施工前,对现场管理人员、机械设备驾驶人员、现场施工人员进行专门组织技术培训、安全培训及施工技术交底,学习本工作范围内的相关知识,明确职责
7、施工前检测井内有毒气体浓度,并进行动物中毒康复解毒试验

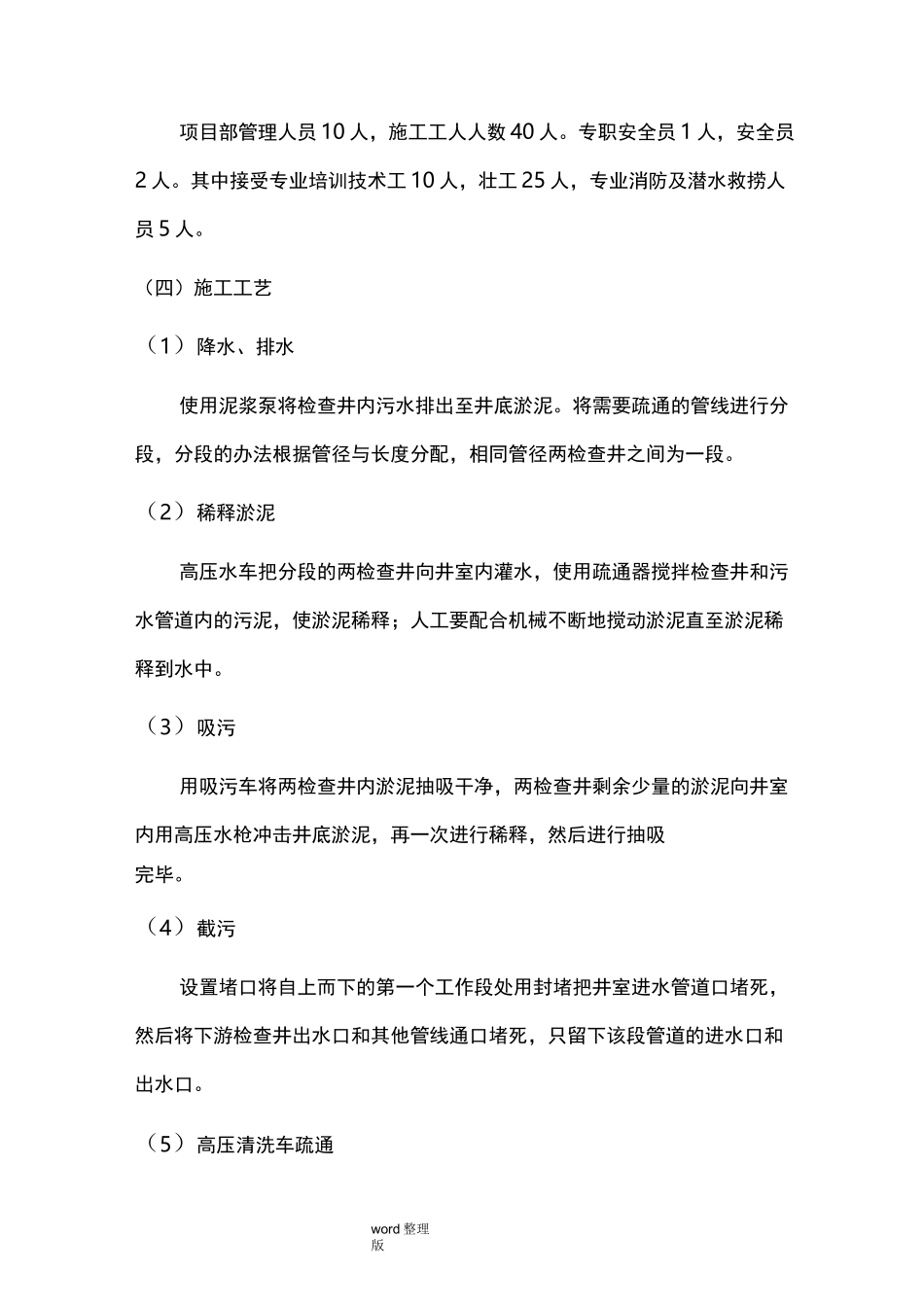

8、施工前安排防化救生潜水人员,下井检查有无暗道,或者异常涌流、以及塌
