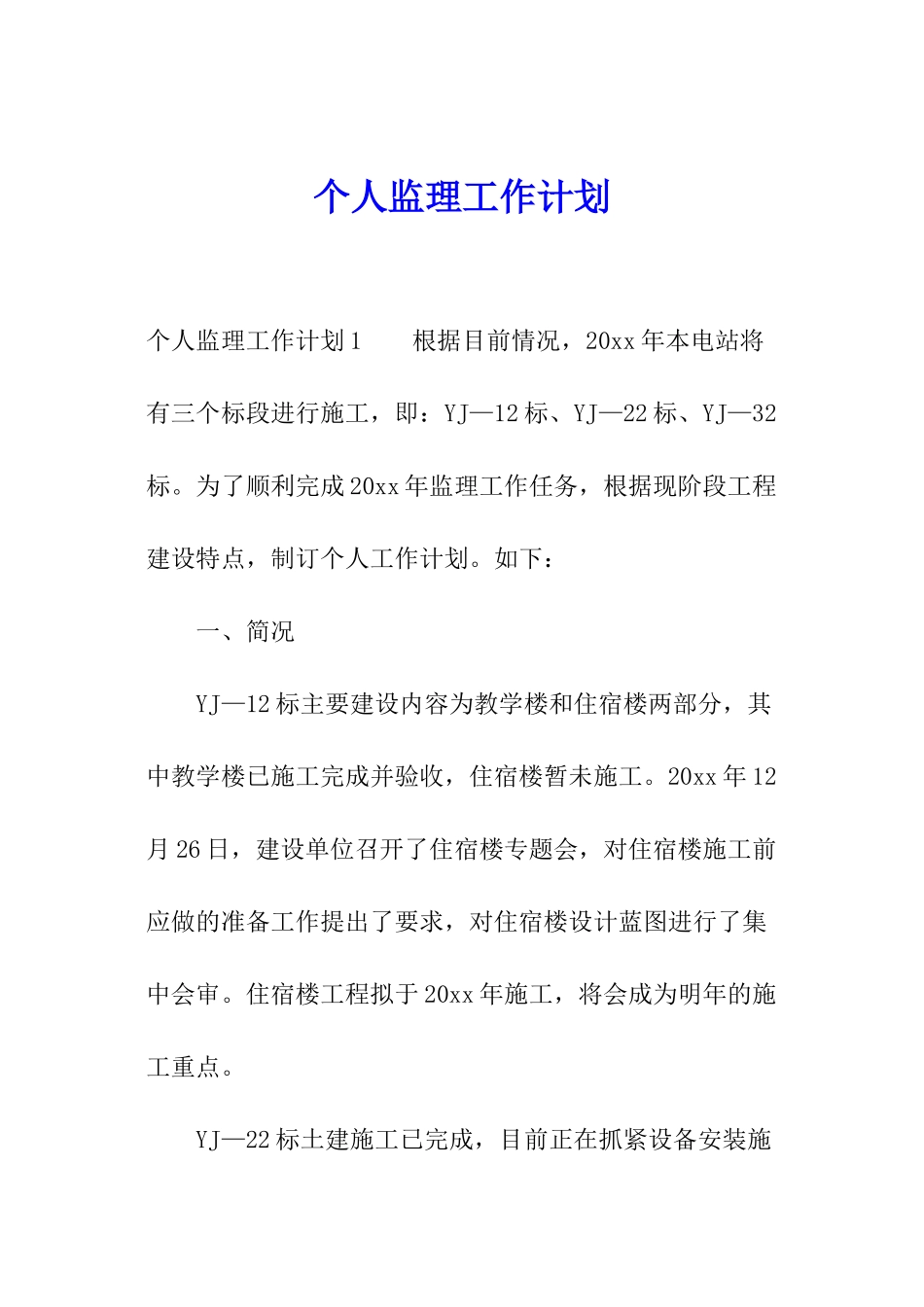

个人监理工作计划个人监理工作计划 1 根据目前情况,20xx 年本电站将有三个标段进行施工,即:YJ—12 标、YJ—22 标、YJ—32标
为了顺利完成 20xx 年监理工作任务,根据现阶段工程建设特点,制订个人工作计划
如下: 一、简况 YJ—12 标主要建设内容为教学楼和住宿楼两部分,其中教学楼已施工完成并验收,住宿楼暂未施工
20xx 年 12月 26 日,建设单位召开了住宿楼专题会,对住宿楼施工前应做的准备工作提出了要求,对住宿楼设计蓝图进行了集中会审
住宿楼工程拟于 20xx 年施工,将会成为明年的施工重点
YJ—22 标土建施工已完成,目前正在抓紧设备安装施工

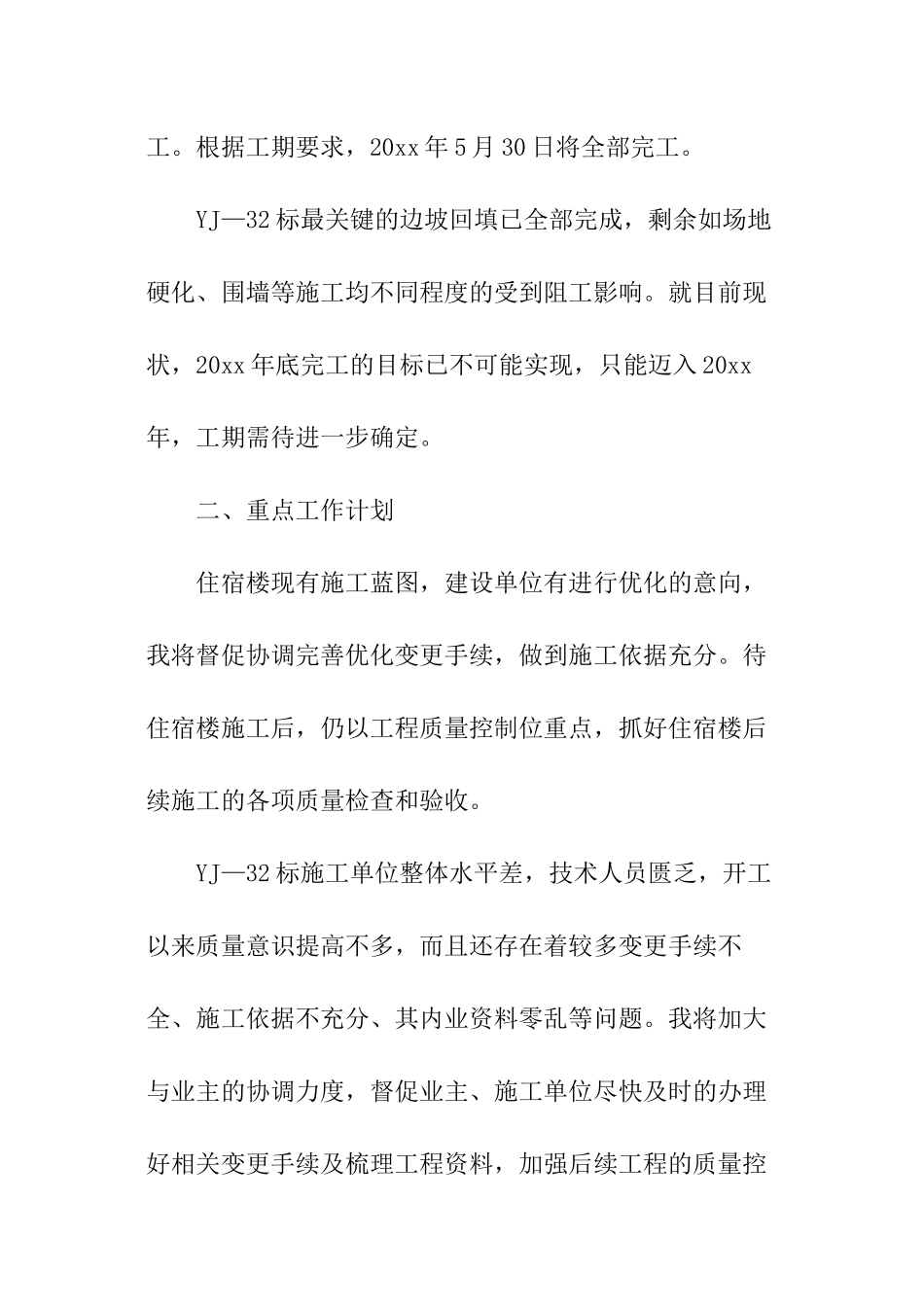

根据工期要求,20xx 年 5 月 30 日将全部完工
YJ—32 标最关键的边坡回填已全部完成,剩余如场地硬化、围墙等施工均不同程度的受到阻工影响
就目前现状,20xx 年底完工的目标已不可能实现,只能迈入 20xx年,工期需待进一步确定
二、重点工作计划 住宿楼现有施工蓝图,建设单位有进行优化的意向,我将督促协调完善优化变更手续,做到施工依据充分
待住宿楼施工后,仍以工程质量控制位重点,抓好住宿楼后续施工的各项质量检查和验收
YJ—32 标施工单位整体水平差,技术人员匮乏,开工以来质量意识提高不多,而且还存在着较多变更手续不全、施工依据不充分、其内业资料零乱等问题
我将加大与业主的协调力度,督促业主、施工单位尽快及时的办理好相关变更手续及梳理工程资料,加强后续工程的质量控制管理

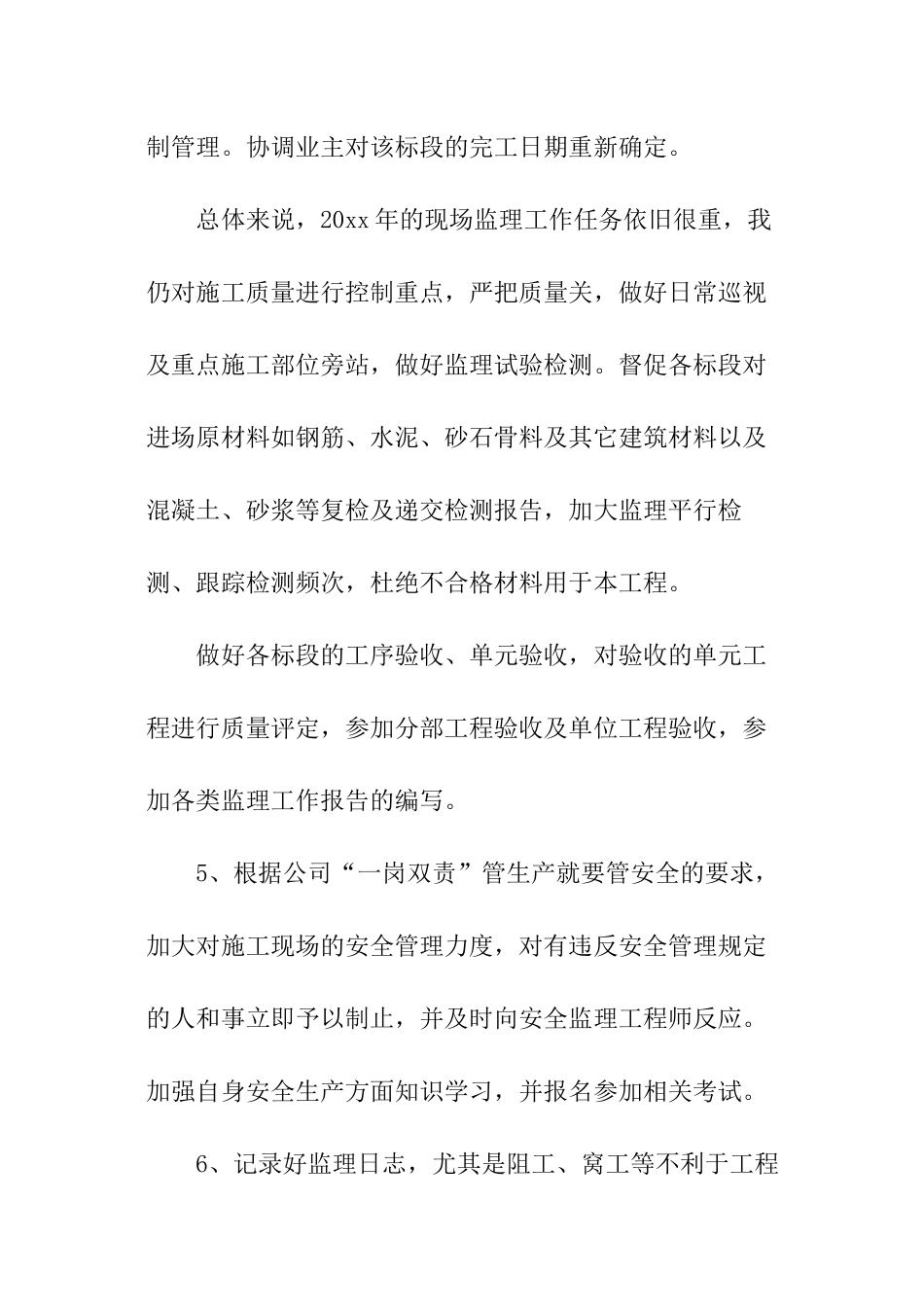

协调业主对该标段的完工日期重新确定
总体来说,20xx 年的现场监理工作任务依旧很重,我仍对施工质量进行控制重点,严把质量关,做好日常巡视及重点施工部位旁站,做好监理试验检测
督促各标段对进场原材料如钢筋、水泥、砂石骨料及其它建筑材料以及混凝土、砂浆等复检及递交检测报告,加大监理平行检测、跟踪检测频次,杜绝不合格材
