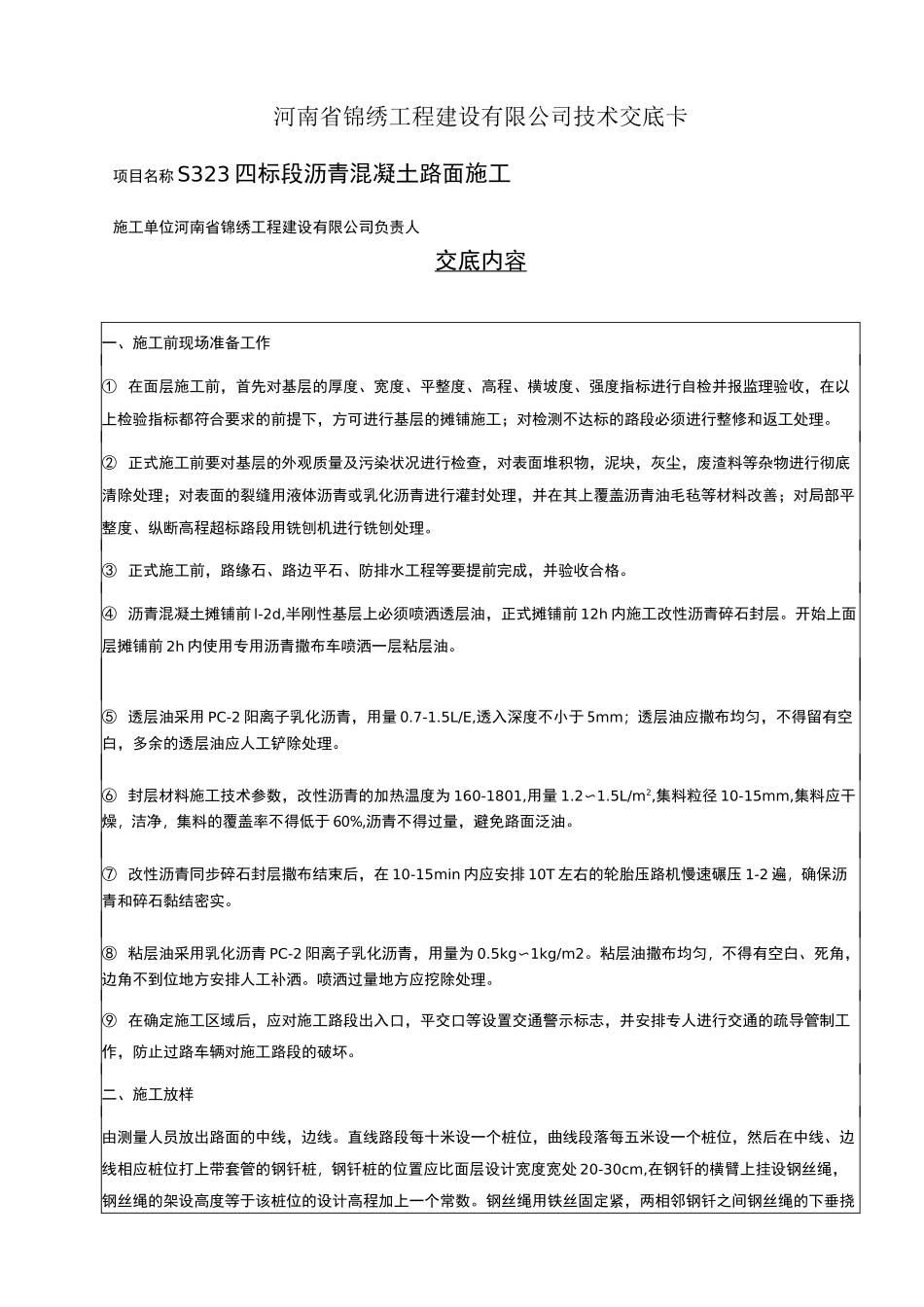

河南省锦绣工程建设有限公司技术交底卡项目名称S323 四标段沥青混凝土路面施工施工单位河南省锦绣工程建设有限公司负责人交底内容一、施工前现场准备工作① 在面层施工前,首先对基层的厚度、宽度、平整度、高程、横坡度、强度指标进行自检并报监理验收,在以上检验指标都符合要求的前提下,方可进行基层的摊铺施工;对检测不达标的路段必须进行整修和返工处理
② 正式施工前要对基层的外观质量及污染状况进行检查,对表面堆积物,泥块,灰尘,废渣料等杂物进行彻底清除处理;对表面的裂缝用液体沥青或乳化沥青进行灌封处理,并在其上覆盖沥青油毛毡等材料改善;对局部平整度、纵断高程超标路段用铣刨机进行铣刨处理
③ 正式施工前,路缘石、路边平石、防排水工程等要提前完成,并验收合格
④ 沥青混凝土摊铺前 l-2d,半刚性基层上必须喷洒透层油,正式摊铺前 12h 内施工改性沥青碎石封层
开始上面层摊铺前 2h 内使用专用沥青撒布车喷洒一层粘层油
⑤ 透层油采用 PC-2 阳离子乳化沥青,用量 0
5L/E,透入深度不小于 5mm;透层油应撒布均匀,不得留有空白,多余的透层油应人工铲除处理
⑥ 封层材料施工技术参数,改性沥青的加热温度为 160-1801,用量 1
5L/m2,集料粒径 10-15mm,集料应干燥,洁净,集料的覆盖率不得低于 60%,沥青不得过量,避免路面泛油
⑦ 改性沥青同步碎石封层撒布结束后,在 10-15min 内应安排 10T 左右的轮胎压路机慢速碾压 1-2 遍,确保沥青和碎石黏结密实
⑧ 粘层油采用乳化沥青 PC-2 阳离子乳化沥青,用量为 0
5kg〜1kg/m2
粘层油撒布均匀,不得有空白、死角,边角不到位地方安排人工补洒
喷洒过量地方应挖除处理
⑨ 在确定施工区域后,应对施工路段出入口,平交口等设置交通警示标志,并安排专人进行交通的疏导管制工作,防止过路车辆对施工路段
