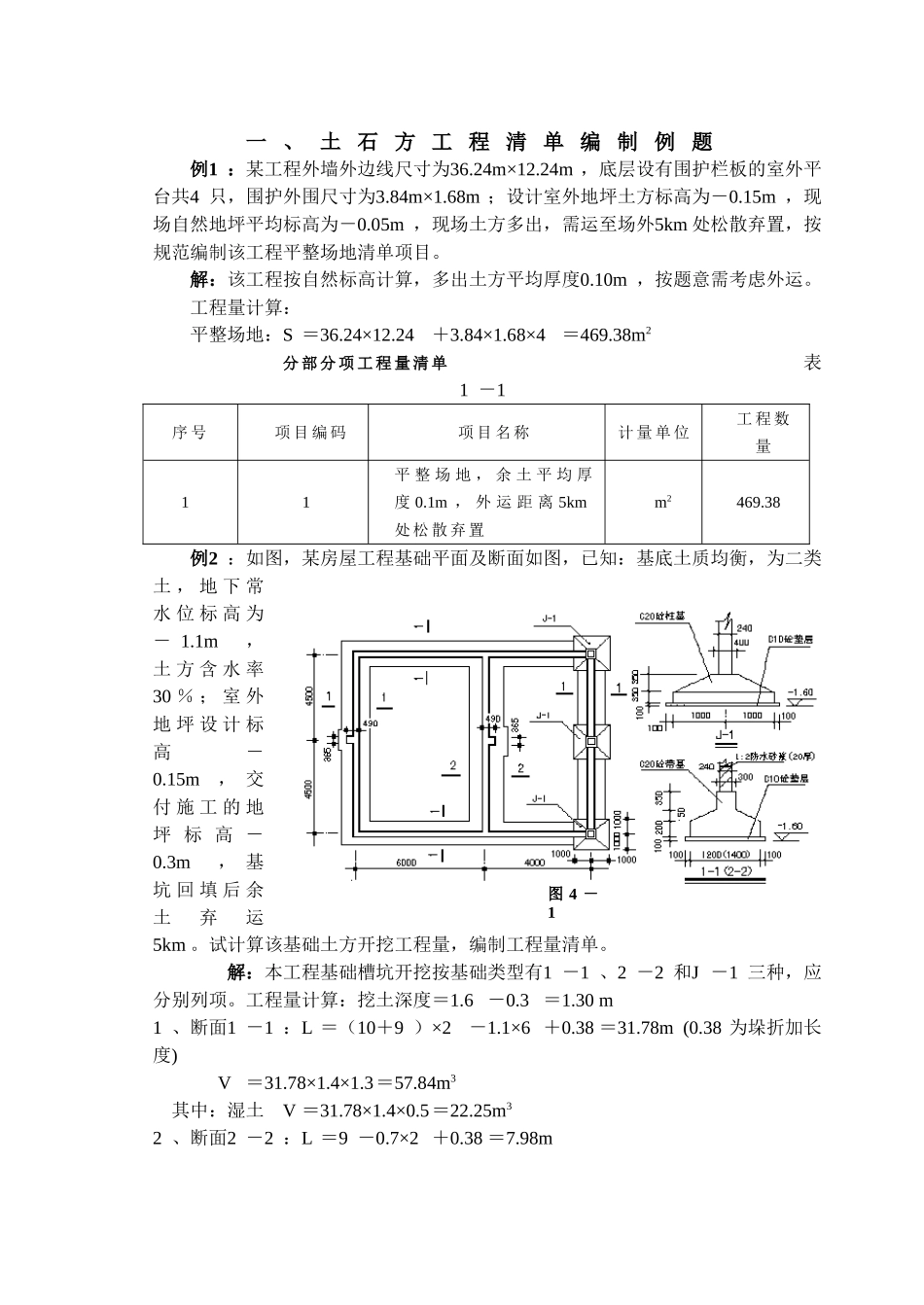

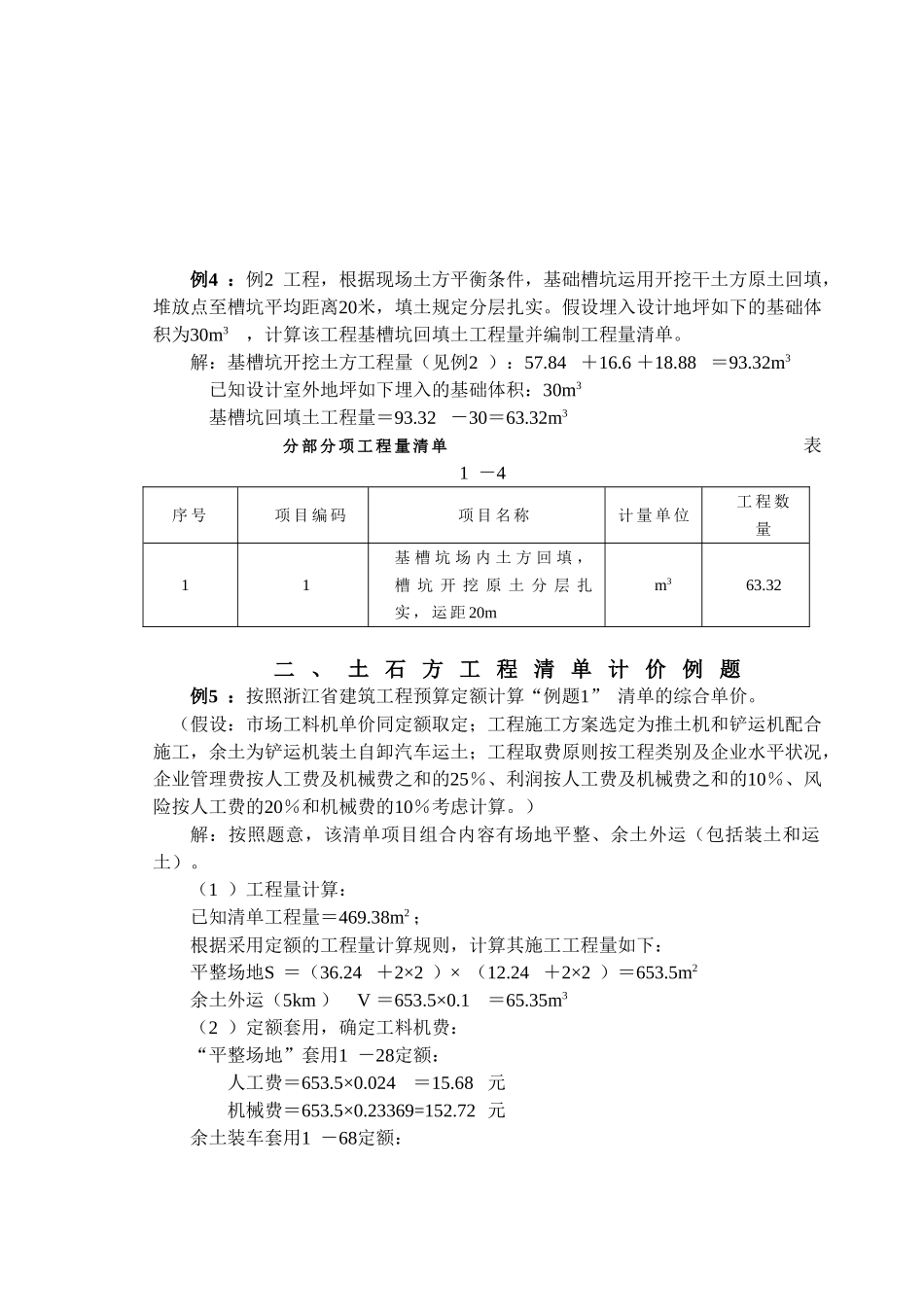

一 、 土 石 方 工 程 清 单 编 制 例 题例1 :某工程外墙外边线尺寸为36.24m×12.24m ,底层设有围护栏板的室外平台共4 只,围护外围尺寸为3.84m×1.68m ;设计室外地坪土方标高为-0.15m ,现场自然地坪平均标高为-0.05m ,现场土方多出,需运至场外5km 处松散弃置,按规范编制该工程平整场地清单项目。解:该工程按自然标高计算,多出土方平均厚度0.10m ,按题意需考虑外运。工程量计算:平整场地:S =36.24×12.24+3.84×1.68×4=469.38m2 分 部 分 项 工 程 量 清 单 表1 -1序 号项 目 编 码项 目 名 称计 量 单 位工 程 数量11平 整 场 地 , 余 土 平 均 厚度 0.1m , 外 运 距 离 5km处 松 散 弃 置m2469.38例2 :如图,某房屋工程基础平面及断面如图,已知:基底土质均衡,为二类土 , 地 下 常水 位 标 高 为 - 1.1m,土 方 含 水 率30 % ; 室 外地 坪 设 计 标高-0.15m, 交付 施 工 的 地坪 标 高 -0.3m, 基坑 回 填 后 余土弃运5km 。试计算该基础土方开挖工程量,编制工程量清单。 解:本工程基础槽坑开挖按基础类型有1 -1 、2 -2 和J -1 三种,应分别列项。工程量计算:挖土深度=1.6 -0.3 =1.30 m1 、断面1 -1 :L =(10+9 )×2-1.1×6 +0.38 =31.78m (0.38 为垛折加长度) V =31.78×1.4×1.3=57.84m3 其中:湿土 V =31.78×1.4×0.5=22.25m32 、断面2 -2 :L =9 -0.7×2 +0.38 =7.98m图 4 -1 V =7.98×1.6×1.3 =16.60m3 其中:湿土 V =7.98×1.6×0.5 =6.38m33 、J -1 : V =2.2×2.2×1.3×3=18.88m3 其中:湿土 V =2.2×2.2×0.5×3=7.26m3根据工程量清单格式,编制该基础土方开挖工程量清单如下表:分 部 分 项 工 程 量 清 单 表1 -2序 号项 目 编 码项 目 名 称计 量 单 位工 程 数量11挖 1 - 1 有 梁 式 钢 筋 砼 基槽 二 类 土 方 , 基 底 垫 层 宽度 1.4m , 开 挖 深 度 1.3m ,湿 土 深 度 0.5m , 土 方 含 水率 30% , 弃 土 运 距 5kmm357.8422挖 2 - 2 有 梁 式 钢 筋 砼 基槽 二 类 土 方 , 基 底 垫 层 宽度 1.6m , 开 挖 深 度 1.3m ,湿 土 深 度 0.5m , 土 方 含 水率 30% , 弃 ...
