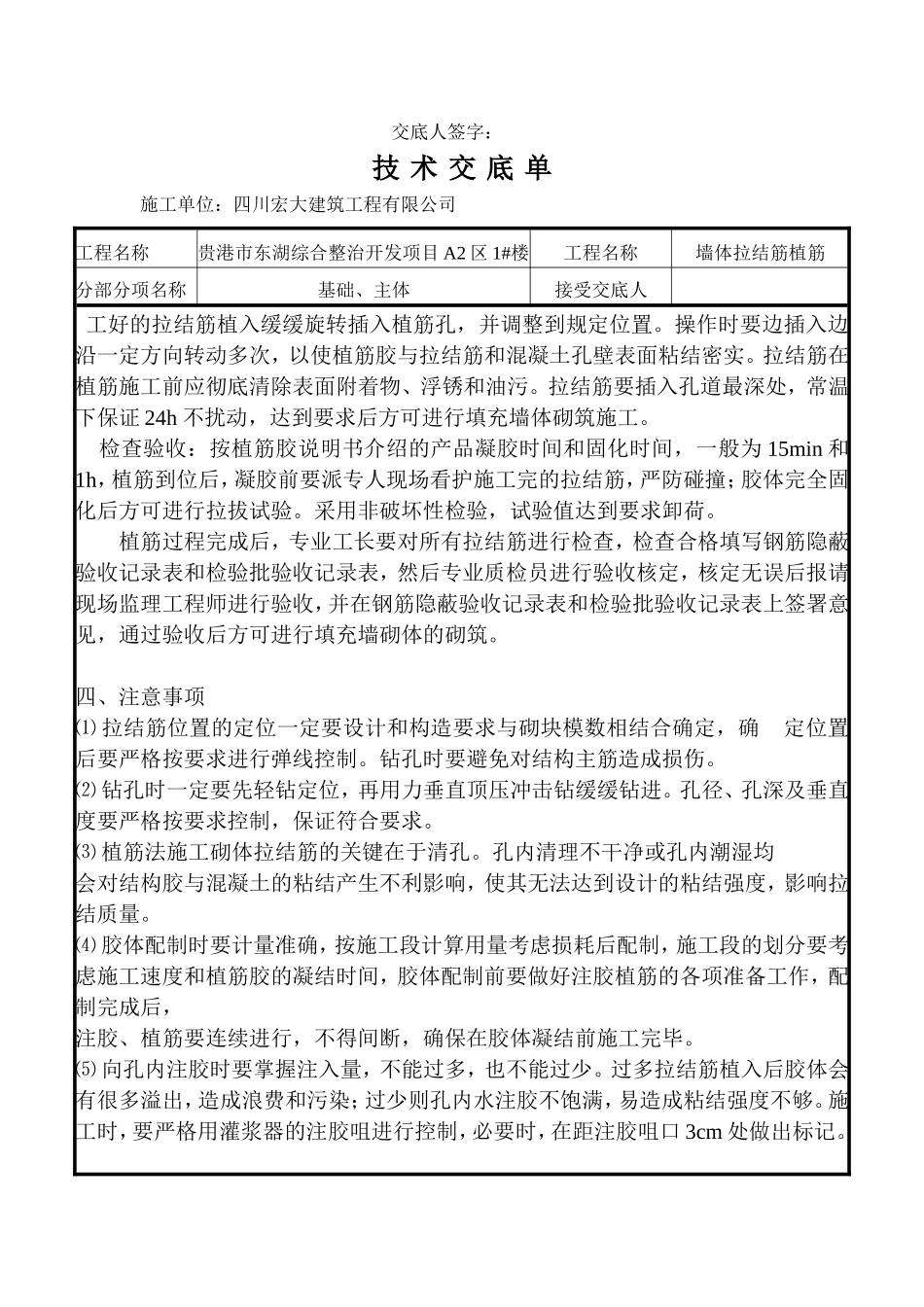

技术交底单交底人签字:工程名称贵港市东湖综合整治开发项目A2区1#楼工程名称墙体拉结筋植筋分部分项名称基础、主体接受交底人一、施工工艺植筋是用高强度的化学锚固胶,使钢筋与混凝土产生握固力,从而达到预埋效果,施工后产生负荷承载力以满足设计及规范要求
在填充墙砌体砌筑前用植筋法进行拉结筋的后植入施工,在墙体拉结筋位置钻孔、注胶并植入拉结筋,利用化学锚固胶作为拉结筋与柱(墙)混凝土的粘合剂,保证拉结筋与柱(墙)混凝土的可靠粘接,并保证拉结筋根据砌块模数确定的正确位置
使拉结筋与原结构柱(墙)混凝土的粘接强度达到设计或规范要求,拉结筋上的拉力通过化学锚固胶向混凝土柱(墙)中传递
二、植筋胶的技术指标本工程采用建筑结构胶
⑴建筑结构胶产品技术指标:①比重1
7g/m3;②稠度大于等于30mm;③抗压强度大于等于80MPa;④施工配比膏状为A:B=100:5;⑶植筋胶的化学反应时间30~40分钟;⑷植筋胶的钻孔深度钻孔深度为13-14倍D(D为钢筋直径)
三、工艺流程及施工操作要点⑴工艺流程弹线定位→钻孔→清孔→钢筋除锈→配胶→注胶→植筋→检查验收⑵施工操作要点技术交底单工程名称贵港市东湖综合整治开发项目A2区1#楼工程名称墙体拉结筋植筋分部分项名称基础、主体接受交底人在填充墙砌体施工前,进行拉结筋的施工
植筋法施工拉结筋主要工艺如下:弹线定位:对照施工图,在填充墙与柱或墙相连接的结构表面,按设计或构造要求在设置拉结筋的位置,沿高度方向进行弹线,先弹竖线,再弹横线,横竖线相交部位,即为拉结筋的钻孔位置
钻孔:根据弹出的钻孔位置,用冲击钻钻孔,孔深和孔径按本要求确定
孔深按≥13-14d考虑,孔径按d+2~4mm控制
钻孔时要使冲击钻垂直于结构表面均匀钻入,以便控制钻孔的垂直
孔深用冲击钻上顶杆控制
如钻孔时遇到柱(墙)主筋,可把钻孔位置水平平移一个钢筋直径的位置,重新钻入,原钻出的未成
