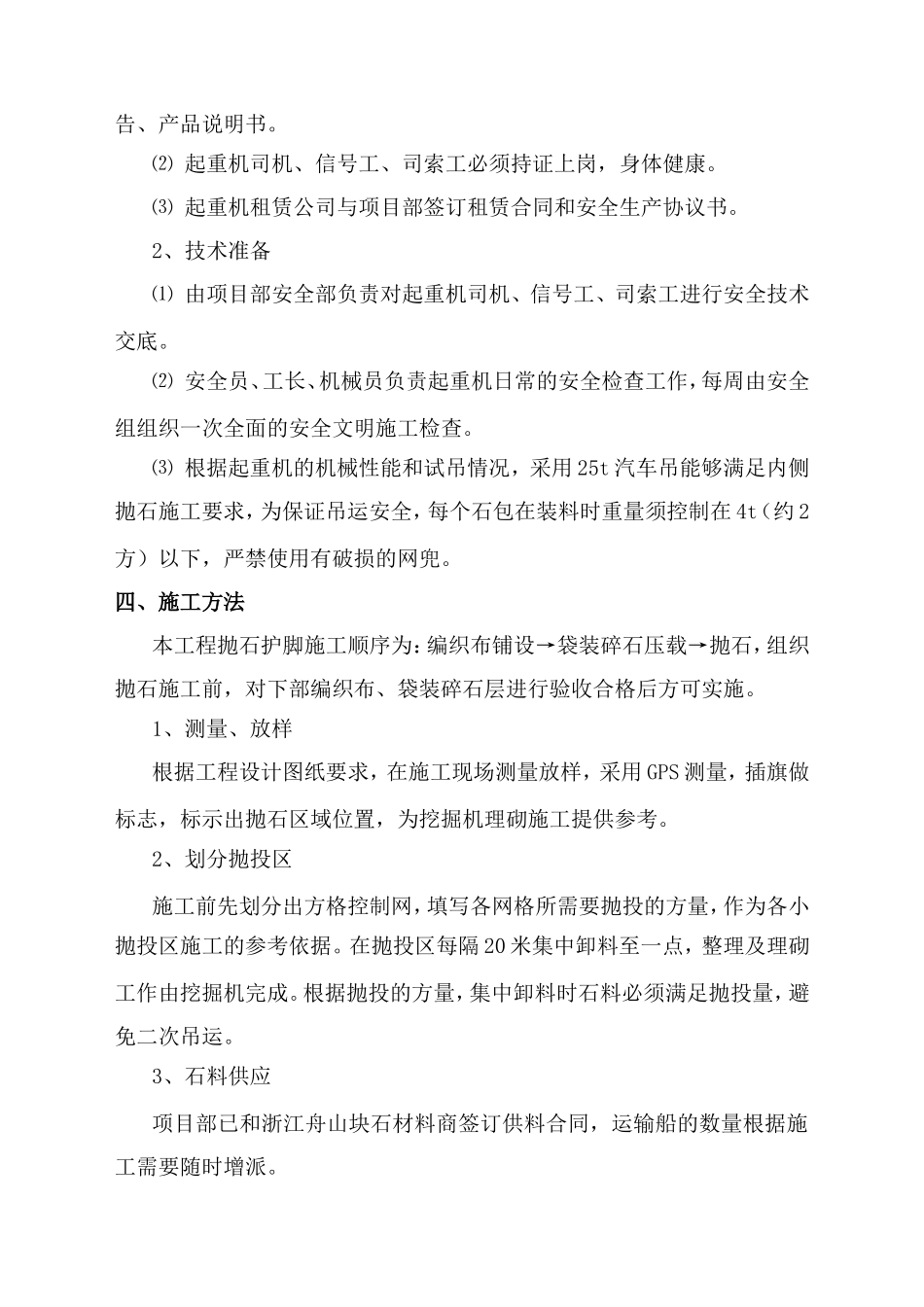

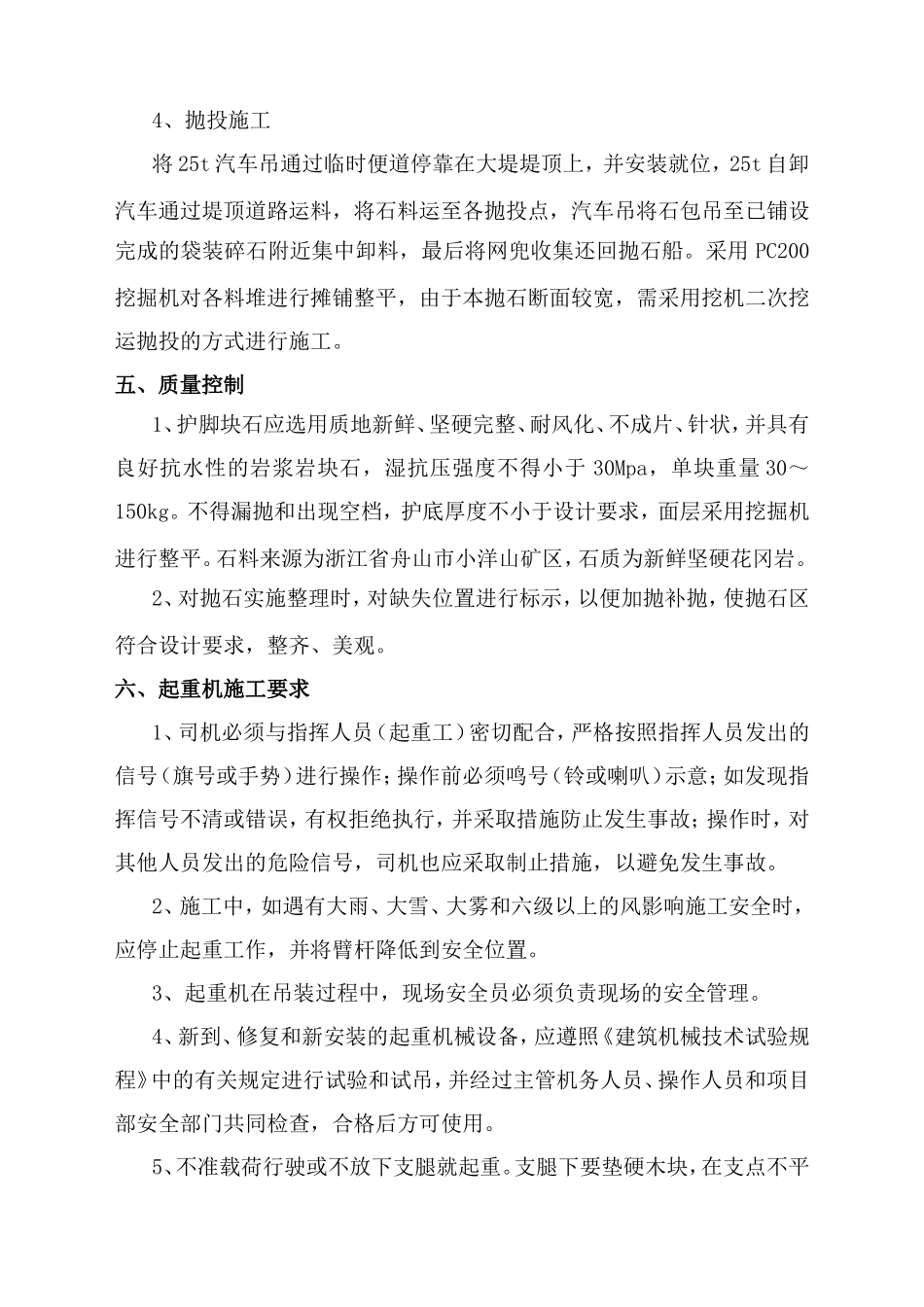

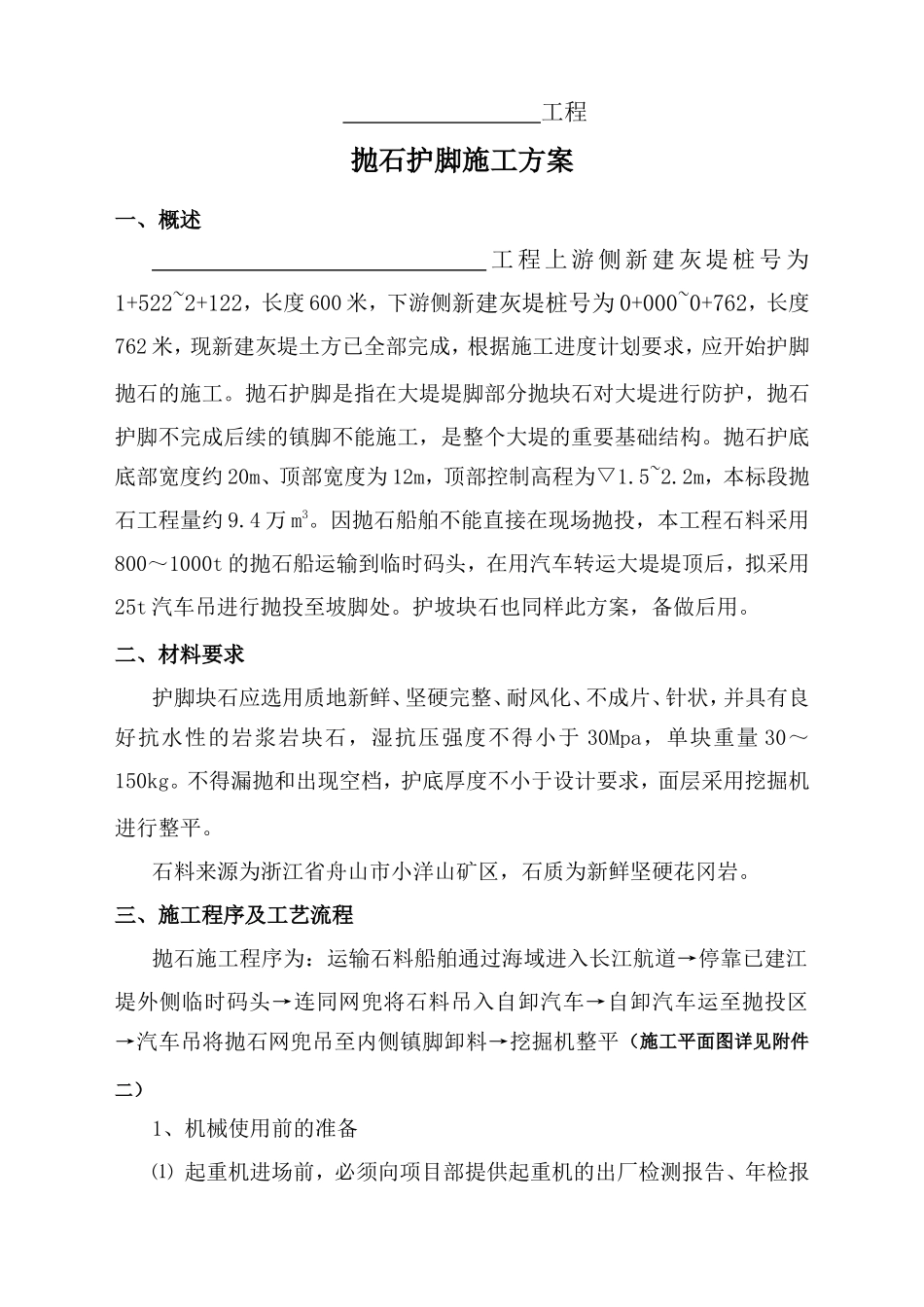

工程抛石护脚施工方案一、概述工程上游侧新建灰堤桩号为1+522~2+122,长度600米,下游侧新建灰堤桩号为0+000~0+762,长度762米,现新建灰堤土方已全部完成,根据施工进度计划要求,应开始护脚抛石的施工
抛石护脚是指在大堤堤脚部分抛块石对大堤进行防护,抛石护脚不完成后续的镇脚不能施工,是整个大堤的重要基础结构
抛石护底底部宽度约20m、顶部宽度为12m,顶部控制高程为▽1
2m,本标段抛石工程量约9
因抛石船舶不能直接在现场抛投,本工程石料采用800~1000t的抛石船运输到临时码头,在用汽车转运大堤堤顶后,拟采用25t汽车吊进行抛投至坡脚处
护坡块石也同样此方案,备做后用
二、材料要求护脚块石应选用质地新鲜、坚硬完整、耐风化、不成片、针状,并具有良好抗水性的岩浆岩块石,湿抗压强度不得小于30Mpa,单块重量30~150kg
不得漏抛和出现空档,护底厚度不小于设计要求,面层采用挖掘机进行整平
石料来源为浙江省舟山市小洋山矿区,石质为新鲜坚硬花冈岩
三、施工程序及工艺流程抛石施工程序为:运输石料船舶通过海域进入长江航道→停靠已建江堤外侧临时码头→连同网兜将石料吊入自卸汽车→自卸汽车运至抛投区→汽车吊将抛石网兜吊至内侧镇脚卸料→挖掘机整平(施工平面图详见附件二)1、机械使用前的准备⑴起重机进场前,必须向项目部提供起重机的出厂检测报告、年检报告、产品说明书
⑵起重机司机、信号工、司索工必须持证上岗,身体健康
⑶起重机租赁公司与项目部签订租赁合同和安全生产协议书
2、技术准备⑴由项目部安全部负责对起重机司机、信号工、司索工进行安全技术交底
⑵安全员、工长、机械员负责起重机日常的安全检查工作,每周由安全组组织一次全面的安全文明施工检查
⑶根据起重机的机械性能和试吊情况,采用25t汽车吊能够满足内侧抛石施工要求,为保证吊运安全,每个石包在装料时重量须控制
