施工单位稽查汇报材料一、施工单位基本情况1、中标项目主要建设内容为:0-000~-5-000左右两岸防洪堤建设;合同价为:壹仟肆佰陆拾壹万柒仟陆佰叁拾圆壹角捌分(14617630
18元);2、合同规定的开完工时间2012
15~2012
30,合同实际开工时间为2012年5月3日
3、现场组织机构成立时间为2012

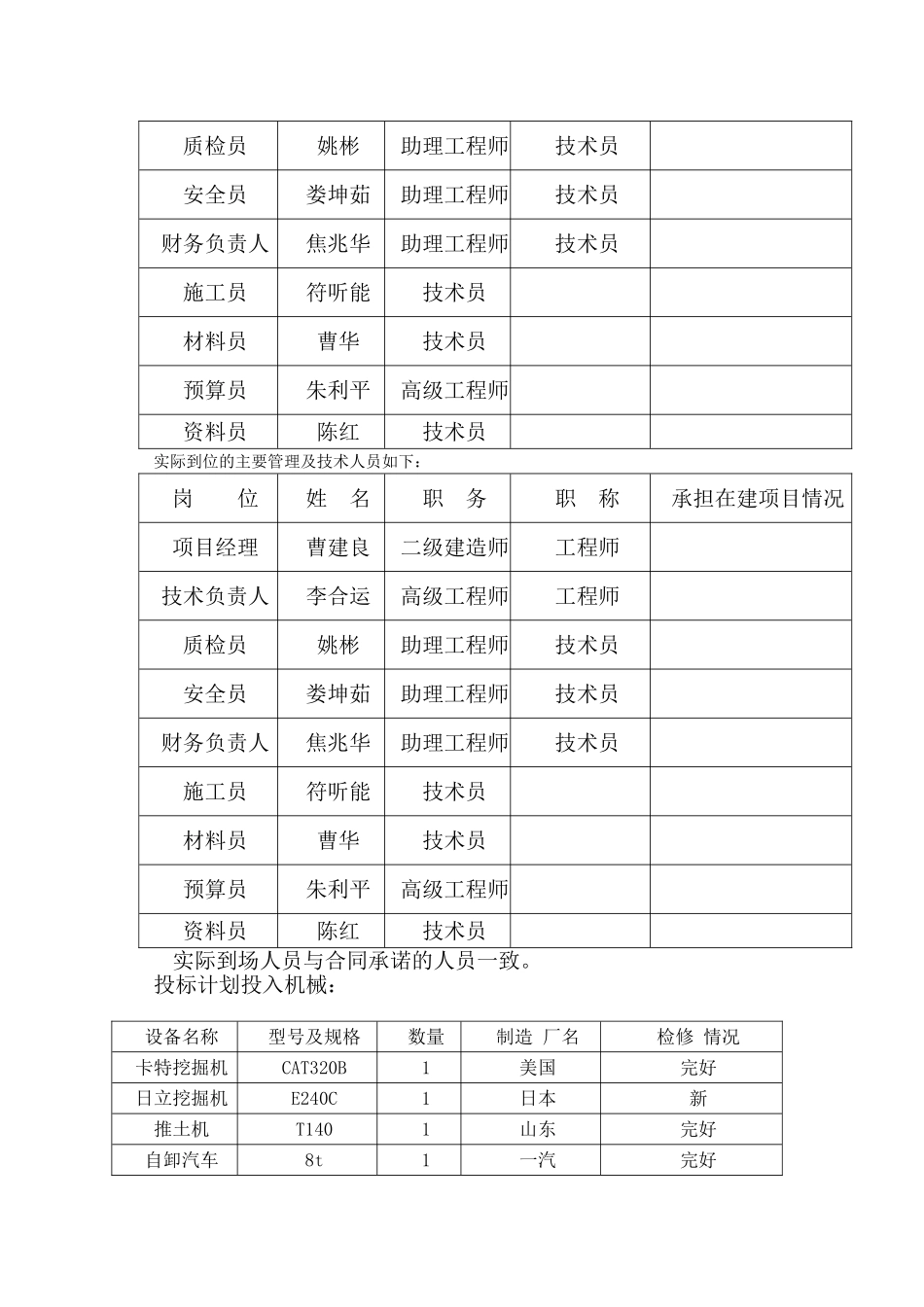

3,组织结构见下图:合同承诺的主要管理及技术人员如下:岗位姓名职务职称承担在建项目情况项目经理曹建良二级建造师工程师技术负责人李合运高级工程师工程师质检员姚彬助理工程师技术员安全员娄坤茹助理工程师技术员财务负责人焦兆华助理工程师技术员施工员符听能技术员材料员曹华技术员预算员朱利平高级工程师资料员陈红技术员实际到位的主要管理及技术人员如下:岗位姓名职务职称承担在建项目情况项目经理曹建良二级建造师工程师技术负责人李合运高级工程师工程师质检员姚彬助理工程师技术员安全员娄坤茹助理工程师技术员财务负责人焦兆华助理工程师技术员施工员符听能技术员材料员曹华技术员预算员朱利平高级工程师资料员陈红技术员实际到场人员与合同承诺的人员一致

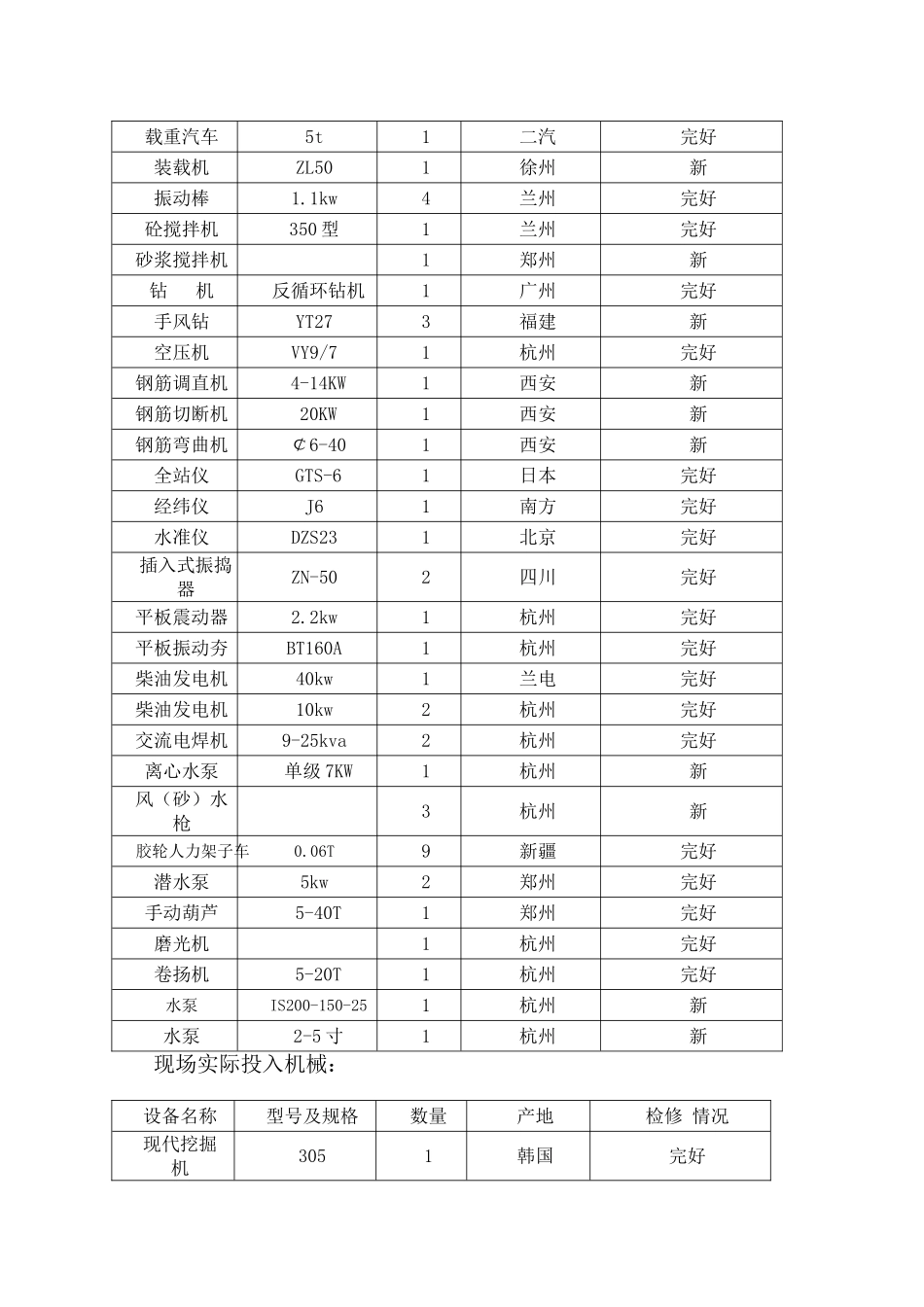

投标计划投入机械:设备名称型号及规格数量制造厂名检修情况卡特挖掘机CAT320B1美国完好日立挖掘机E240C1日本新推土机T1401山东完好自卸汽车8t1一汽完好载重汽车5t1二汽完好装载机ZL501徐州新振动棒1
1kw4兰州完好砼搅拌机350型1兰州完好砂浆搅拌机1郑州新钻机反循环钻机1广州完好手风钻YT273福建新空压机VY9/71杭州完好钢筋调直机4-14KW1西安新钢筋切断机20KW1西安新钢筋弯曲机¢6-401西安新全站仪GTS-61日本完好经纬仪J61南方完好水准仪DZS231北京完好插入式振捣器ZN-502四川完好平板震动器2
2kw1杭州完好平板振动夯BT160A1杭州完好柴油发电机40kw1兰电完好柴油发电机
