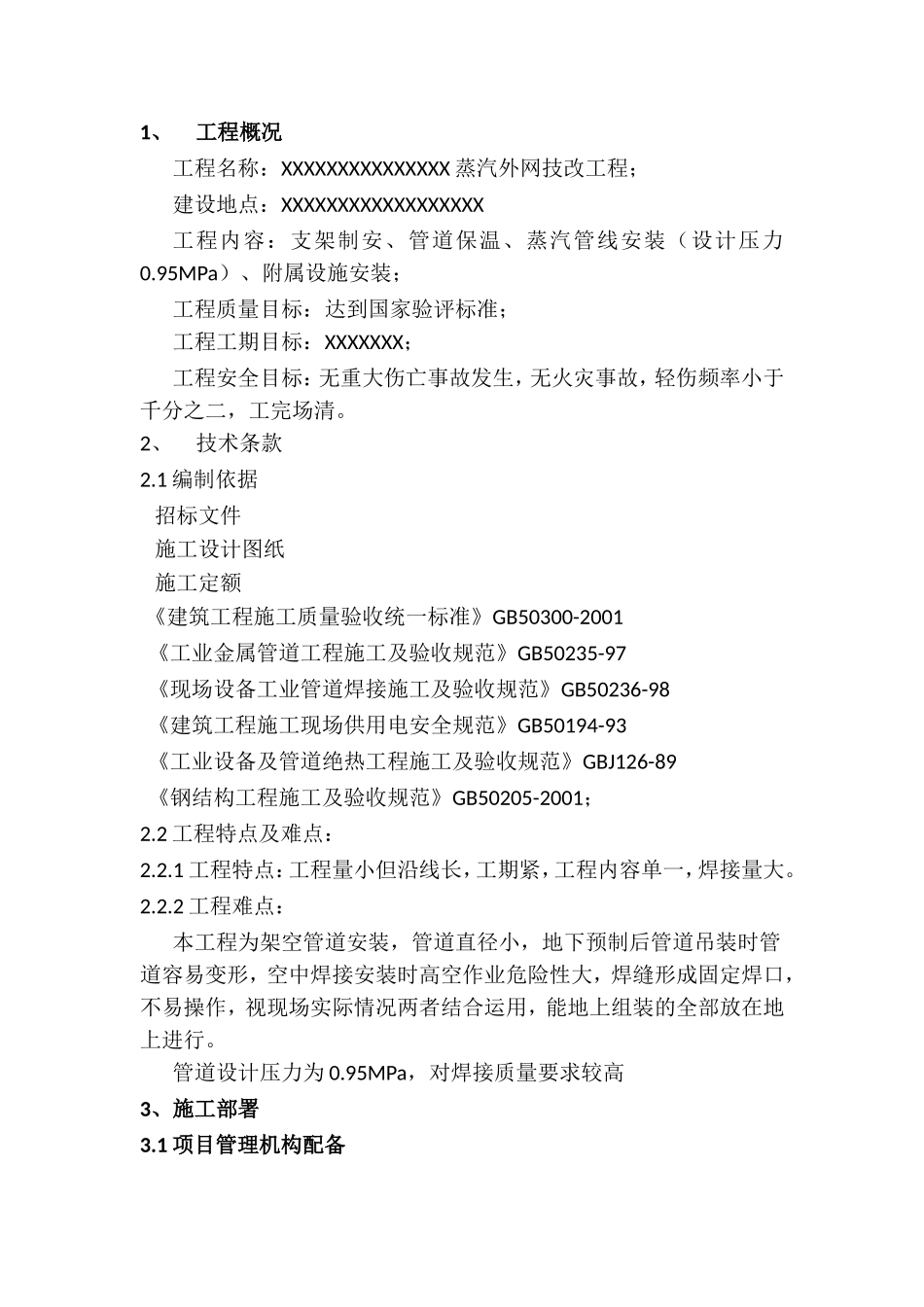

1、工程概况工程名称:XXXXXXXXXXXXXXX蒸汽外网技改工程;建设地点:XXXXXXXXXXXXXXXXXX工程内容:支架制安、管道保温、蒸汽管线安装(设计压力0
95MPa)、附属设施安装;工程质量目标:达到国家验评标准;工程工期目标:XXXXXXX;工程安全目标:无重大伤亡事故发生,无火灾事故,轻伤频率小于千分之二,工完场清
2、技术条款2
1编制依据招标文件施工设计图纸施工定额《建筑工程施工质量验收统一标准》GB50300-2001《工业金属管道工程施工及验收规范》GB50235-97《现场设备工业管道焊接施工及验收规范》GB50236-98《建筑工程施工现场供用电安全规范》GB50194-93《工业设备及管道绝热工程施工及验收规范》GBJ126-89《钢结构工程施工及验收规范》GB50205-2001;2
2工程特点及难点:2
1工程特点:工程量小但沿线长,工期紧,工程内容单一,焊接量大
2工程难点:本工程为架空管道安装,管道直径小,地下预制后管道吊装时管道容易变形,空中焊接安装时高空作业危险性大,焊缝形成固定焊口,不易操作,视现场实际情况两者结合运用,能地上组装的全部放在地上进行
管道设计压力为0
95MPa,对焊接质量要求较高3、施工部署3

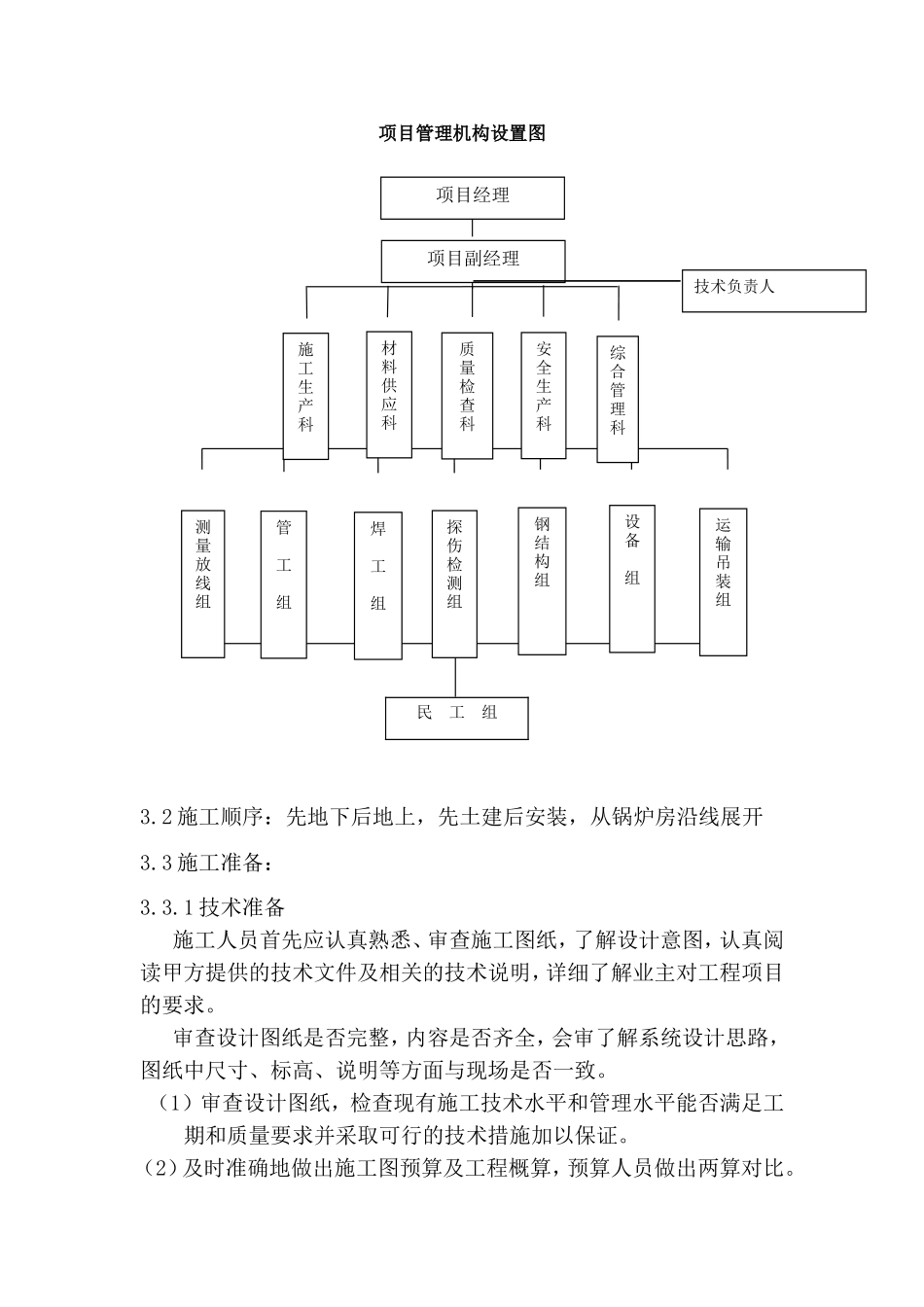

1项目管理机构配备项目管理机构设置图3
2施工顺序:先地下后地上,先土建后安装,从锅炉房沿线展开3
3施工准备:3
1技术准备施工人员首先应认真熟悉、审查施工图纸,了解设计意图,认真阅读甲方提供的技术文件及相关的技术说明,详细了解业主对工程项目的要求
审查设计图纸是否完整,内容是否齐全,会审了解系统设计思路,图纸中尺寸、标高、说明等方面与现场是否一致
(1)审查设计图纸,检查现有施工技术水平和管理水平能否满足工期和质量要求并采取可行的技术措施加以保证
(2)及时准确地做出施工图预算及工程概算,预算人员
