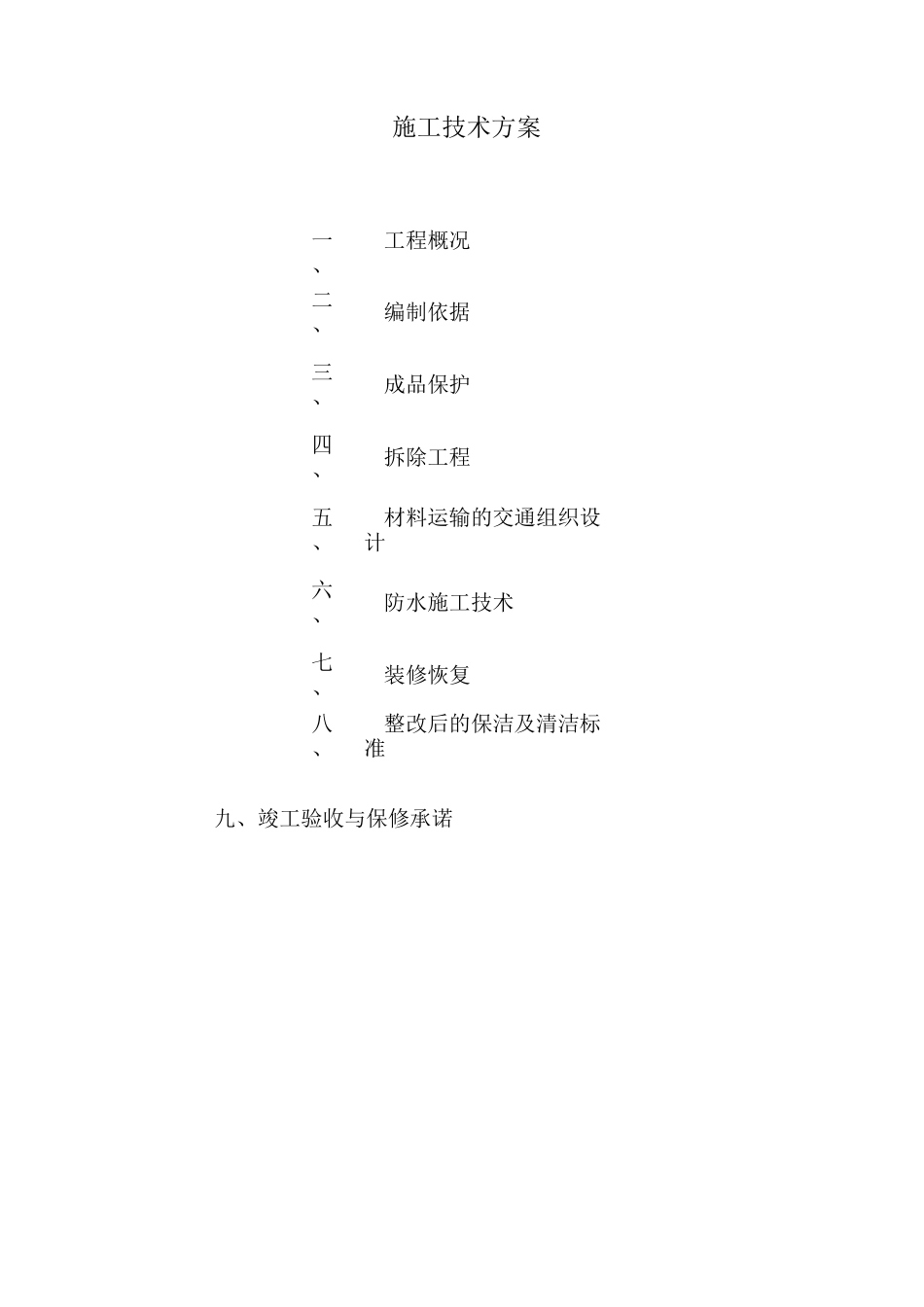

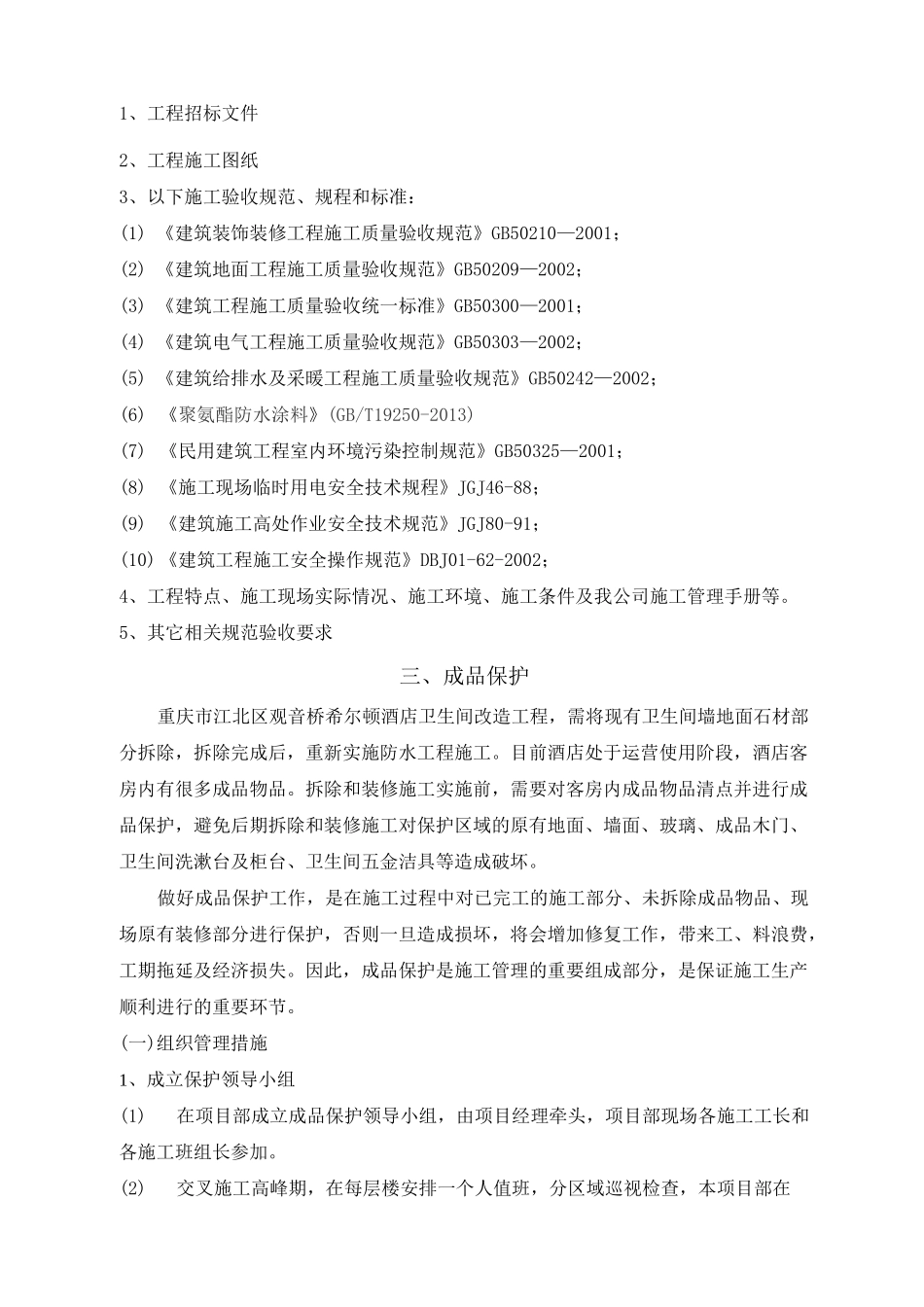

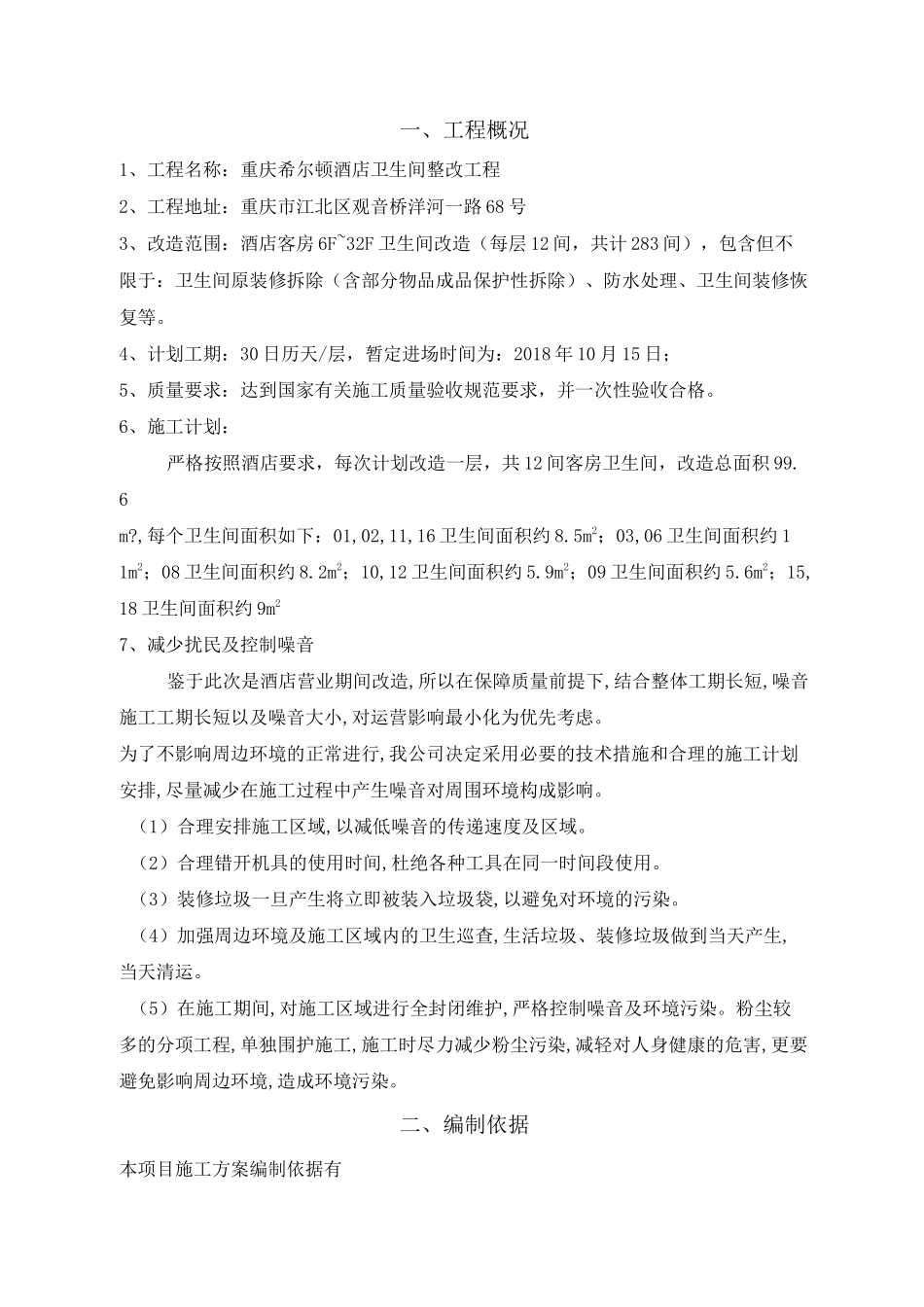

施工技术方案一、工程概况二、编制依据三、成品保护四、拆除工程五、材料运输的交通组织设计六、防水施工技术七、装修恢复八、整改后的保洁及清洁标准九、竣工验收与保修承诺一、工程概况1、工程名称:重庆希尔顿酒店卫生间整改工程2、工程地址:重庆市江北区观音桥洋河一路 68 号3、改造范围:酒店客房 6F~32F 卫生间改造(每层 12 间,共计 283 间),包含但不限于:卫生间原装修拆除(含部分物品成品保护性拆除)、防水处理、卫生间装修恢复等
4、计划工期:30 日历天/层,暂定进场时间为:2018 年 10 月 15 日;5、质量要求:达到国家有关施工质量验收规范要求,并一次性验收合格
6、施工计划:严格按照酒店要求,每次计划改造一层,共 12 间客房卫生间,改造总面积 99
,每个卫生间面积如下:01,02,11,16 卫生间面积约 8
5m2;03,06 卫生间面积约 11m2;08 卫生间面积约 8
2m2;10,12 卫生间面积约 5
9m2;09 卫生间面积约 5
6m2;15,18 卫生间面积约 9m27、减少扰民及控制噪音鉴于此次是酒店营业期间改造,所以在保障质量前提下,结合整体工期长短,噪音施工工期长短以及噪音大小,对运营影响最小化为优先考虑
为了不影响周边环境的正常进行,我公司决定采用必要的技术措施和合理的施工计划安排,尽量减少在施工过程中产生噪音对周围环境构成影响
(1)合理安排施工区域,以减低噪音的传递速度及区域
(2)合理错开机具的使用时间,杜绝各种工具在同一时间段使用
(3)装修垃圾一旦产生将立即被装入垃圾袋,以避免对环境的污染
(4)加强周边环境及施工区域内的卫生巡查,生活垃圾、装修垃圾做到当天产生,当天清运
(5)在施工期间,对施工区域进行全封闭维护,严格控制噪音及环境污染
粉尘较多的分项工程,单独围护施工,施工时尽力减少粉尘污染,减轻对人身健
