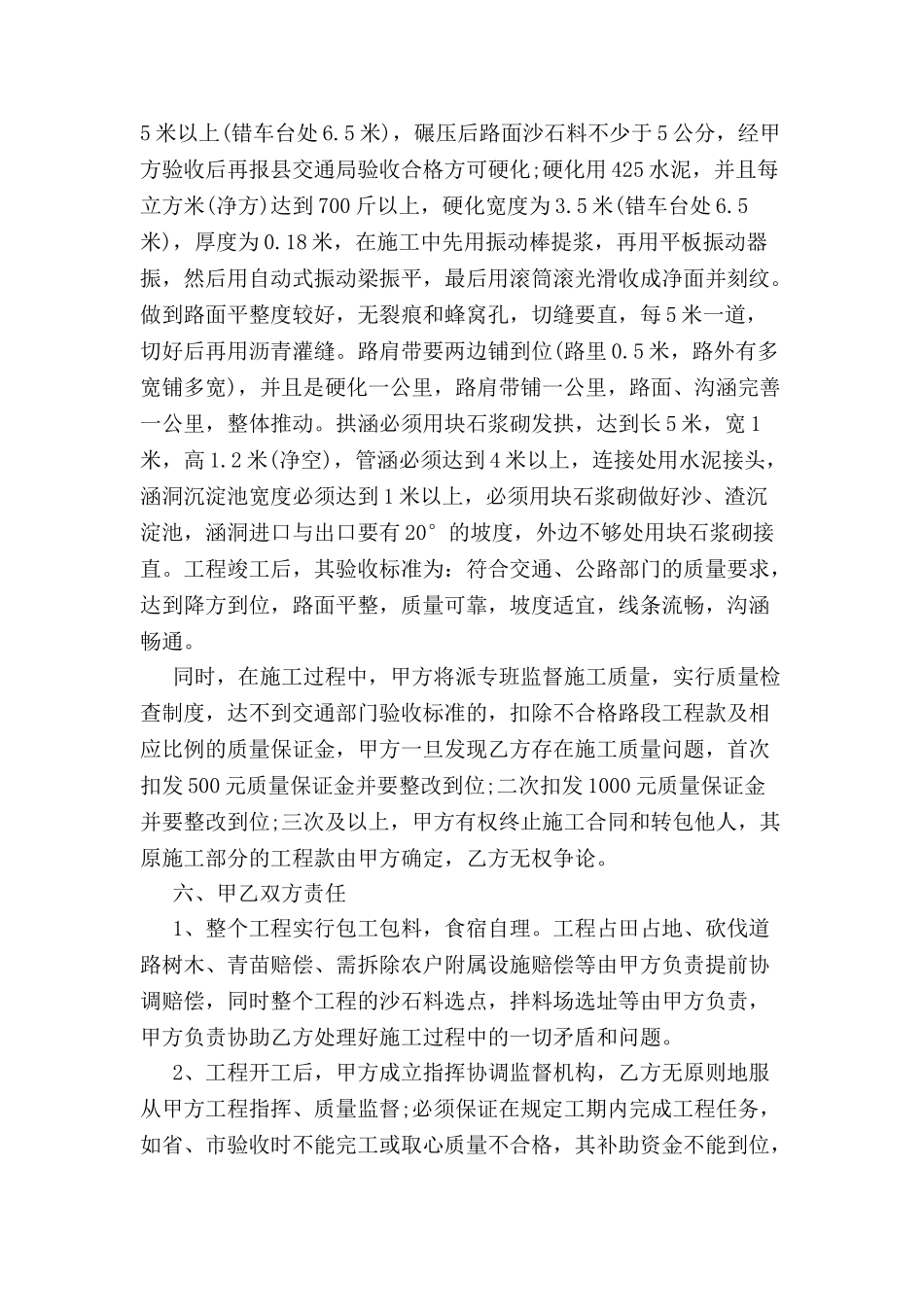

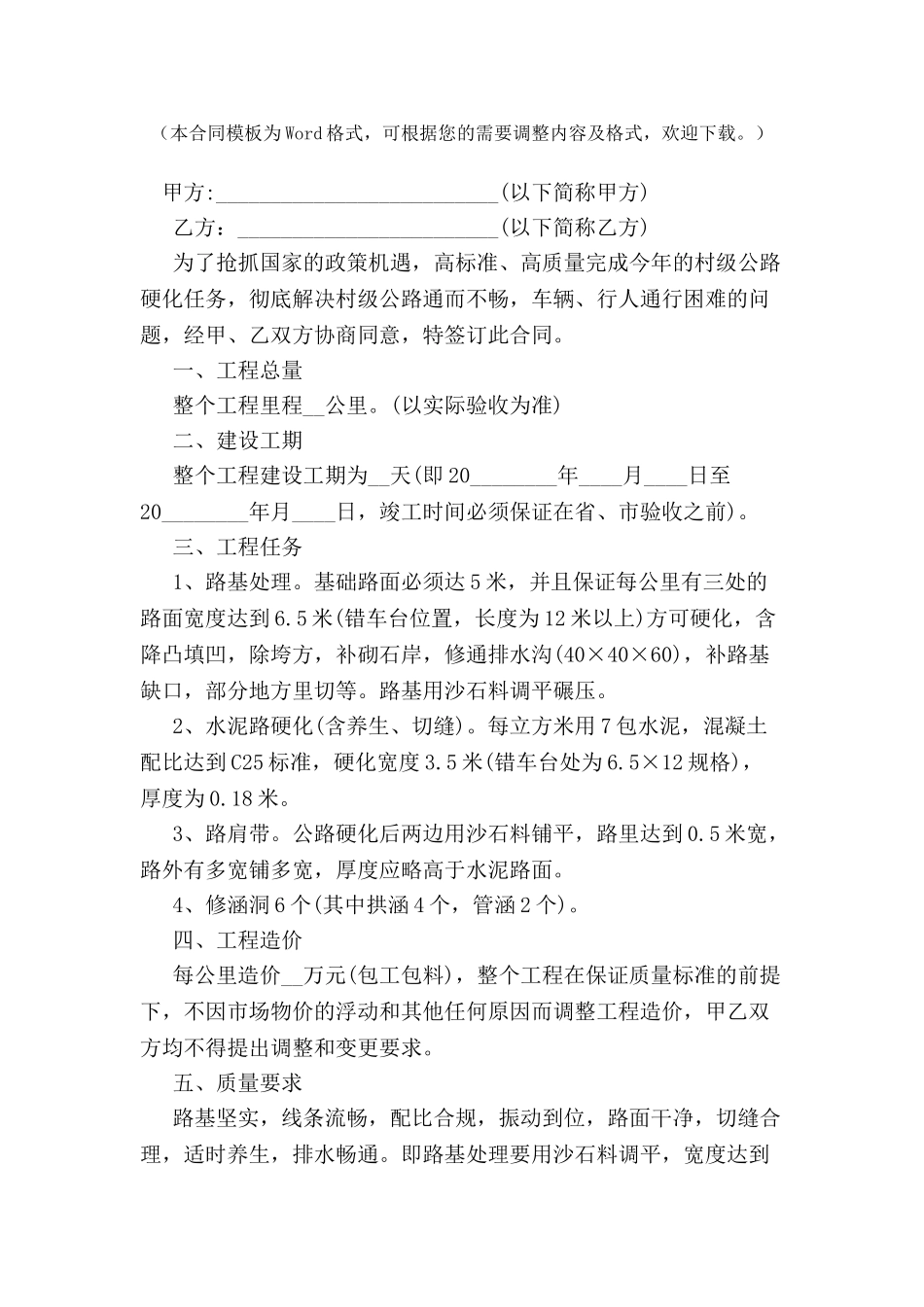

编号: 公路水泥硬化工程施工合同书 甲 方 乙 方 签订日期 年 月 日 XXXXXX 公司(本合同模板为 Word 格式,可根据您的需要调整内容及格式,欢迎下载。) 甲方:__________________________(以下简称甲方) 乙方:________________________(以下简称乙方) 为了抢抓国家的政策机遇,高标准、高质量完成今年的村级公路硬化任务,彻底解决村级公路通而不畅,车辆、行人通行困难的问题,经甲、乙双方协商同意,特签订此合同。 一、工程总量 整个工程里程__公里。(以实际验收为准) 二、建设工期 整个工程建设工期为__天(即 20________年____月____日至20________年月____日,竣工时间必须保证在省、市验收之前)。 三、工程任务 1、路基处理。基础路面必须达 5 米,并且保证每公里有三处的路面宽度达到 6.5 米(错车台位置,长度为 12 米以上)方可硬化,含降凸填凹,除垮方,补砌石岸,修通排水沟(40×40×60),补路基缺口,部分地方里切等。路基用沙石料调平碾压。 2、水泥路硬化(含养生、切缝)。每立方米用 7 包水泥,混凝土配比达到 C25 标准,硬化宽度 3.5 米(错车台处为 6.5×12 规格),厚度为 0.18 米。 3、路肩带。公路硬化后两边用沙石料铺平,路里达到 0.5 米宽,路外有多宽铺多宽,厚度应略高于水泥路面。 4、修涵洞 6 个(其中拱涵 4 个,管涵 2 个)。 四、工程造价 每公里造价__万元(包工包料),整个工程在保证质量标准的前提下,不因市场物价的浮动和其他任何原因而调整工程造价,甲乙双方均不得提出调整和变更要求。 五、质量要求 路基坚实,线条流畅,配比合规,振动到位,路面干净,切缝合理,适时养生,排水畅通。即路基处理要用沙石料调平,宽度达到5 米以上(错车台处 6.5 米),碾压后路面沙石料不少于 5 公分,经甲方验收后再报县交通局验收合格方可硬化;硬化用 425 水泥,并且每立方米(净方)达到 700 斤以上,硬化宽度为 3.5 米(错车台处 6.5米),厚度为 0.18 米,在施工中先用振动棒提浆,再用平板振动器振,然后用自动式振动梁振平,最后用滚筒滚光滑收成净面并刻纹。做到路面平整度较好,无裂痕和蜂窝孔,切缝要直,每 5 米一道,切好后再用沥青灌缝。路肩带要两边铺到位(路里 0.5 米,路外有多宽铺多宽),并且是硬化一公里,路肩带铺一公里,路面、沟涵完善一公里,整体推动。拱涵必须用块石浆砌发拱,达到长 5 米,宽 1米,高 1.2 米(净空),管涵必...
