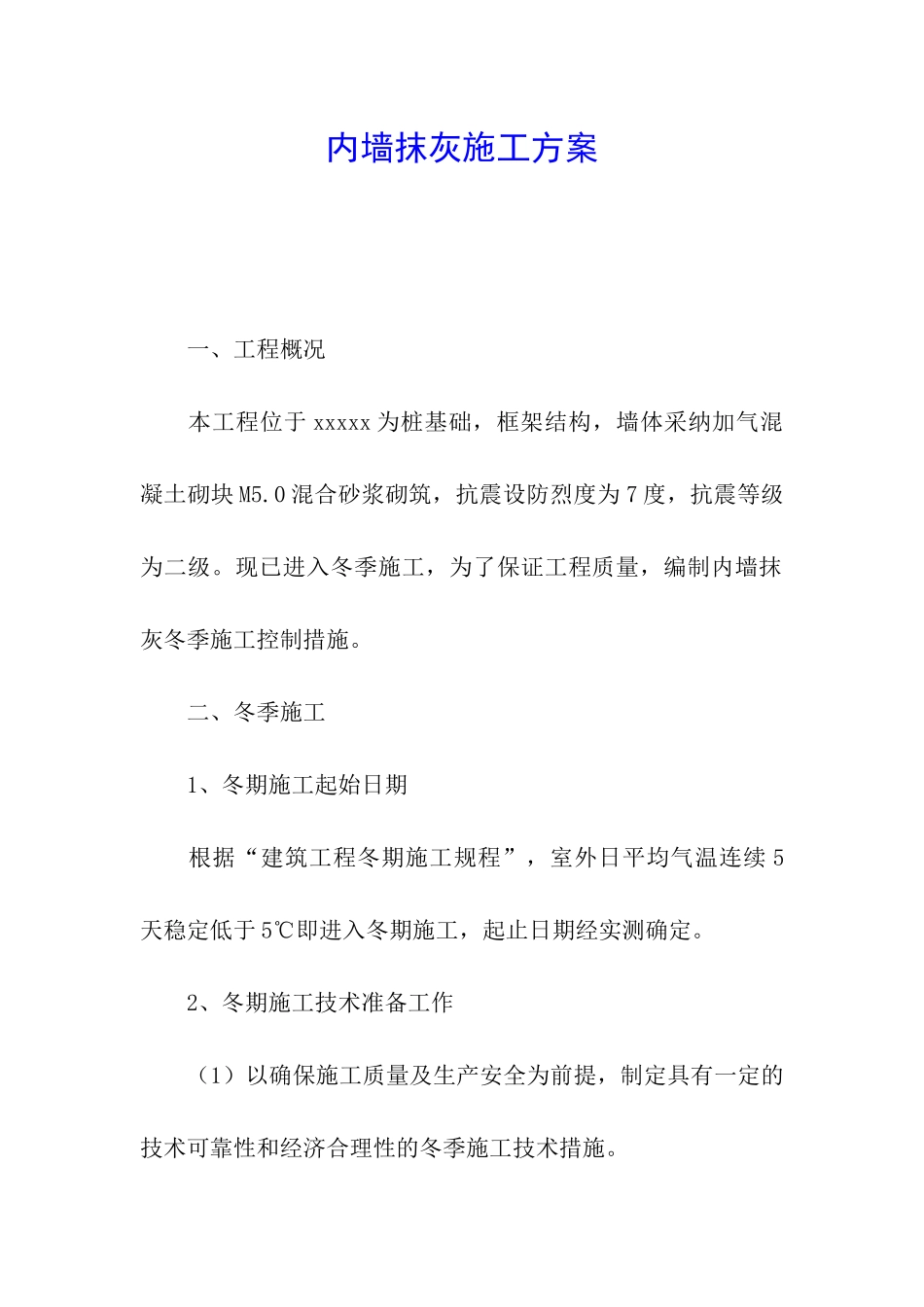

内墙抹灰施工方案 一、工程概况 本工程位于 xxxxx 为桩基础,框架结构,墙体采纳加气混凝土砌块 M5
0 混合砂浆砌筑,抗震设防烈度为 7 度,抗震等级为二级
现已进入冬季施工,为了保证工程质量,编制内墙抹灰冬季施工控制措施
二、冬季施工 1、冬期施工起始日期 根据“建筑工程冬期施工规程”,室外日平均气温连续 5天稳定低于 5℃即进入冬期施工,起止日期经实测确定

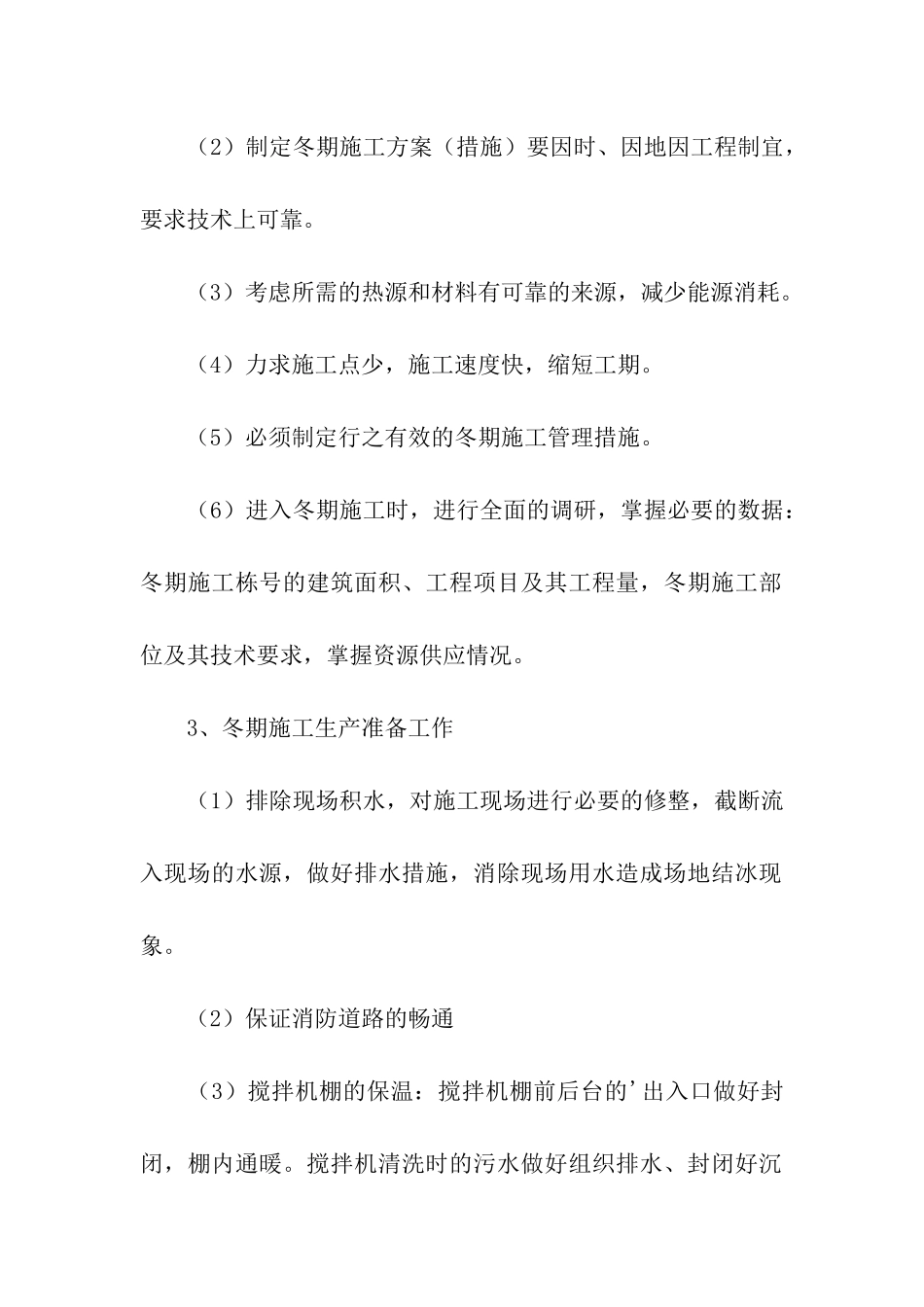

2、冬期施工技术准备工作 (1)以确保施工质量及生产安全为前提,制定具有一定的技术可靠性和经济合理性的冬季施工技术措施
(2)制定冬期施工方案(措施)要因时、因地因工程制宜,要求技术上可靠
(3)考虑所需的热源和材料有可靠的来源,减少能源消耗
(4)力求施工点少,施工速度快,缩短工期
(5)必须制定行之有效的冬期施工管理措施
(6)进入冬期施工时,进行全面的调研,掌握必要的数据:冬期施工栋号的建筑面积、工程项目及其工程量,冬期施工部位及其技术要求,掌握资源供应情况
3、冬期施工生产准备工作 (1)排除现场积水,对施工现场进行必要的修整,截断流入现场的水源,做好排水措施,消除现场用水造成场地结冰现象
(2)保证消防道路的畅通 (3)搅拌机棚的保温:搅拌机棚前后台的'出入口做好封闭,棚内通暖
搅拌机清洗时的污水做好组织排水、封闭好沉淀池,防止冻结、定期清理,污水管保持通畅

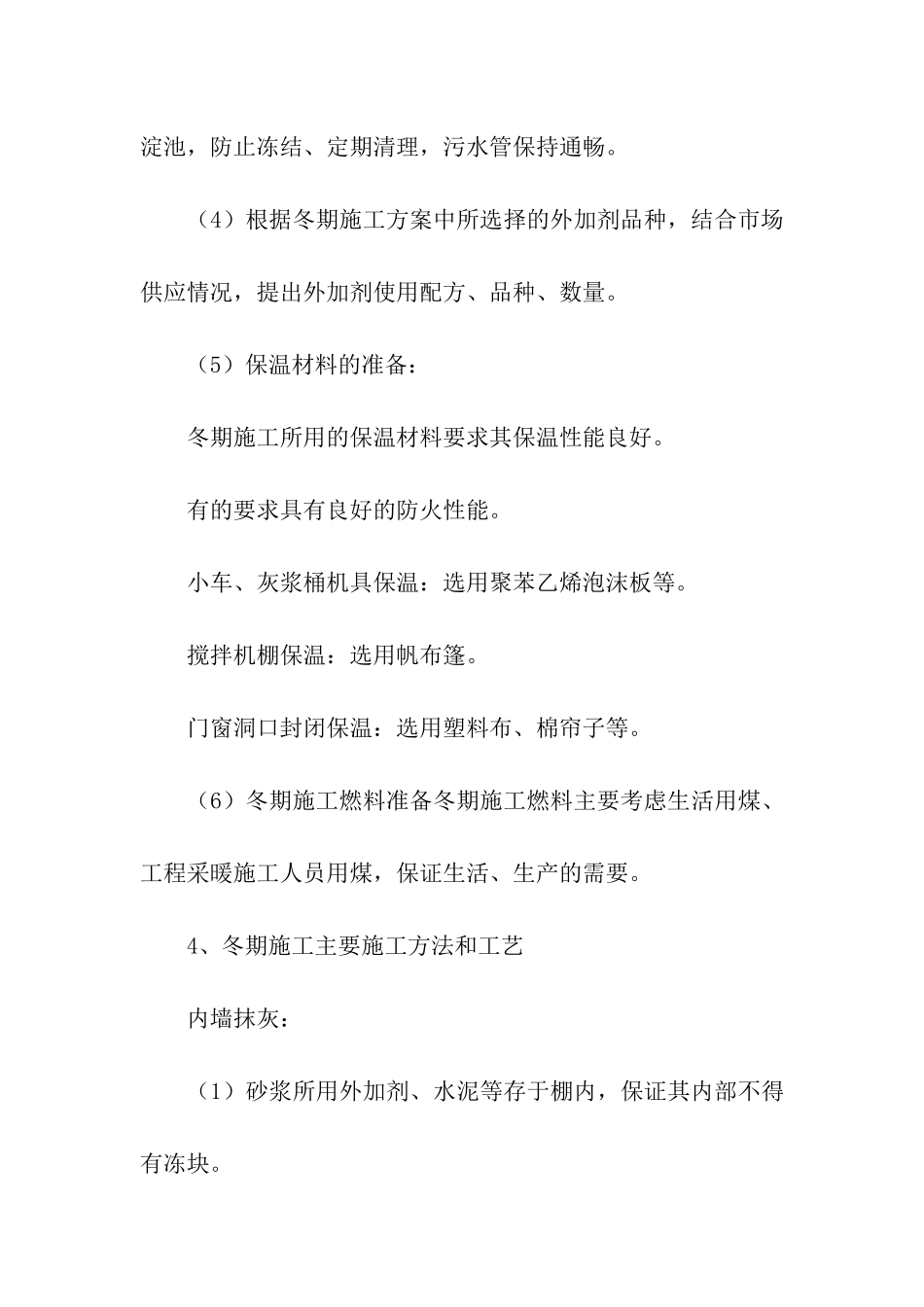

(4)根据冬期施工方案中所选择的外加剂品种,结合市场供应情况,提出外加剂使用配方、品种、数量
(5)保温材料的准备: 冬期施工所用的保温材料要求其保温性能良好
有的要求具有良好的防火性能
小车、灰浆桶机具保温:选用聚苯乙烯泡沫板等
搅拌机棚保温:选用帆布篷
门窗洞口封闭保温:选用塑料布、棉帘子等
(6)冬期施工燃料准备冬期施工燃料主要考虑生活用煤、工程采暖施工人员用煤,保证生活、生产的需要
4、冬期施工
