冬季施工索赔报告篇一:冬季施工开工报告 青兰高速公路邯郸至涉县段 分 项 工 程 开 工 申 请 单 承包单位:中交集团第二公路工程局有限公司合同号:14 合同 青兰高速公路邯郸至涉县段 分 项 工 程 开 工 批 复 单 承包单位:中交集团第二公路工程局有限公司合同号:14 合同 冬季施工方案 根据目前工程进展情况及明年的工程进度计划,我项目只有K105+334 护栏、K108+854
316 及 K108+826 护栏、桥面铺装准备进行冬季施工,为保证工程质量,制定了有效、可行的冬季施工方案

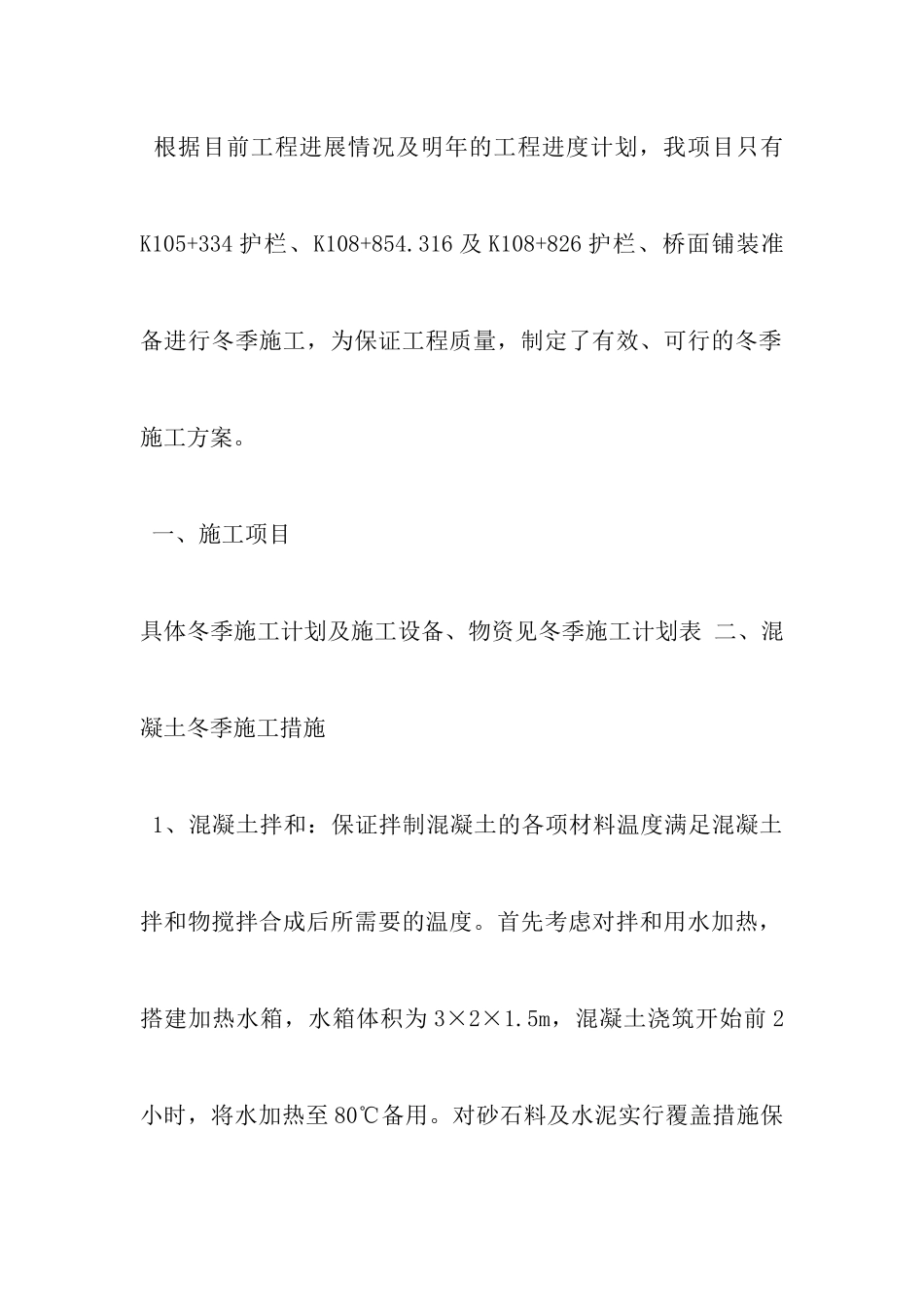

一、施工项目 具体冬季施工计划及施工设备、物资见冬季施工计划表 二、混凝土冬季施工措施 1、混凝土拌和:保证拌制混凝土的各项材料温度满足混凝土拌和物搅拌合成后所需要的温度
首先考虑对拌和用水加热,搭建加热水箱,水箱体积为 3×2×1
5m,混凝土浇筑开始前 2小时,将水加热至 80℃备用
对砂石料及水泥实行覆盖措施保温,防雨雪

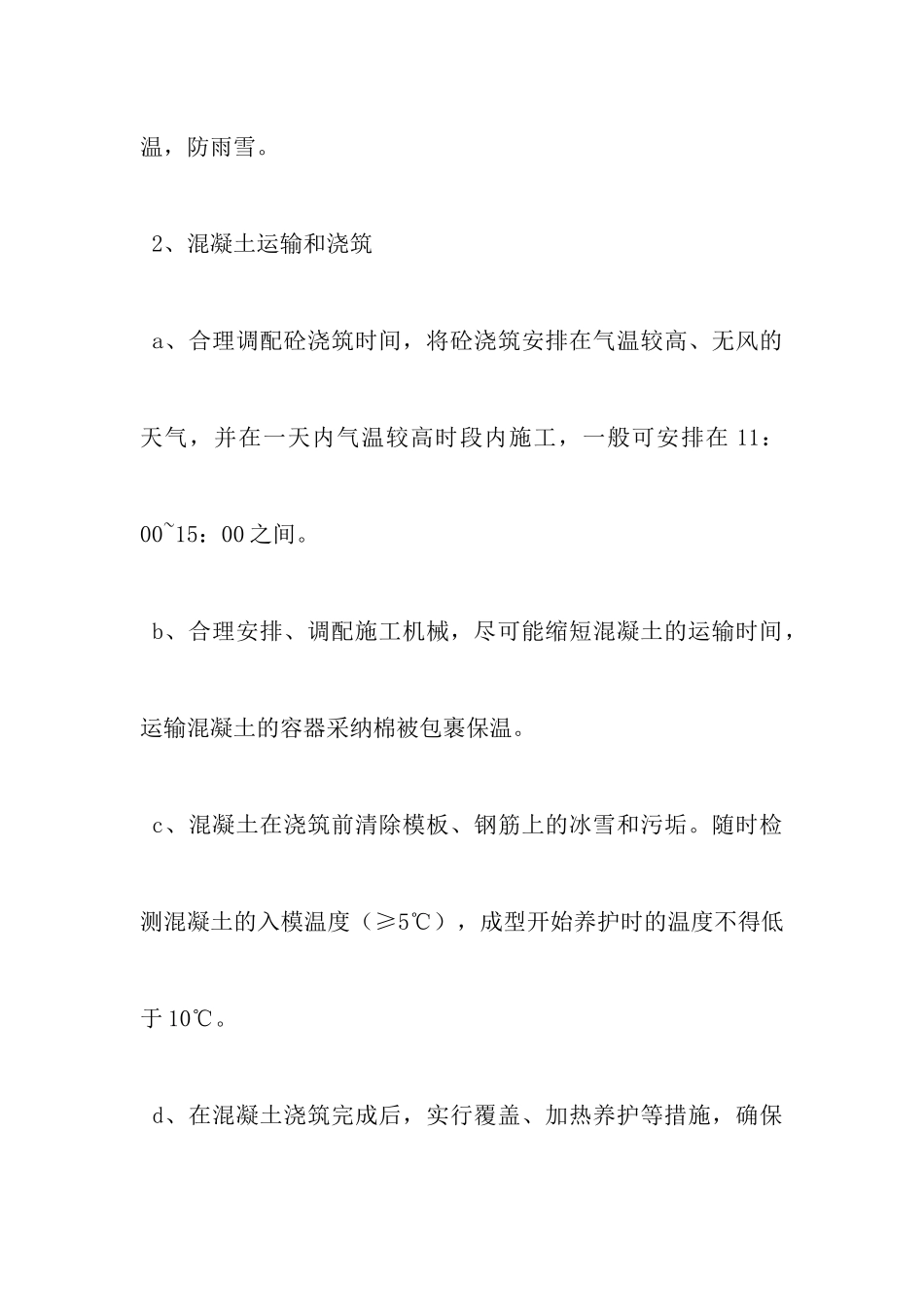

2、混凝土运输和浇筑 a、合理调配砼浇筑时间,将砼浇筑安排在气温较高、无风的天气,并在一天内气温较高时段内施工,一般可安排在 11:00~15:00 之间
b、合理安排、调配施工机械,尽可能缩短混凝土的运输时间,运输混凝土的容器采纳棉被包裹保温
c、混凝土在浇筑前清除模板、钢筋上的冰雪和污垢
随时检测混凝土的入模温度(≥5℃),成型开始养护时的温度不得低于 10℃
d、在混凝土浇筑完成后,实行覆盖、加热养护等措施,确保混凝土在达到强度的 50%之前不受冻
3、混凝土的养护 (1)护栏: 护栏混凝土的养护采纳暖棚加热、蒸汽养生的方法
在施工作业面四周用不透水土工布全面覆盖,相邻土工布之间采纳铁丝连接
在保温棚内,每间隔 10 米设 1 个煤炉,上置盛水铝盆
煤炉与砼之间采纳钢模板隔离,防止砼局部过热,造成砼表面出现干缩裂纹;煤炉与土工布之间保持一定
