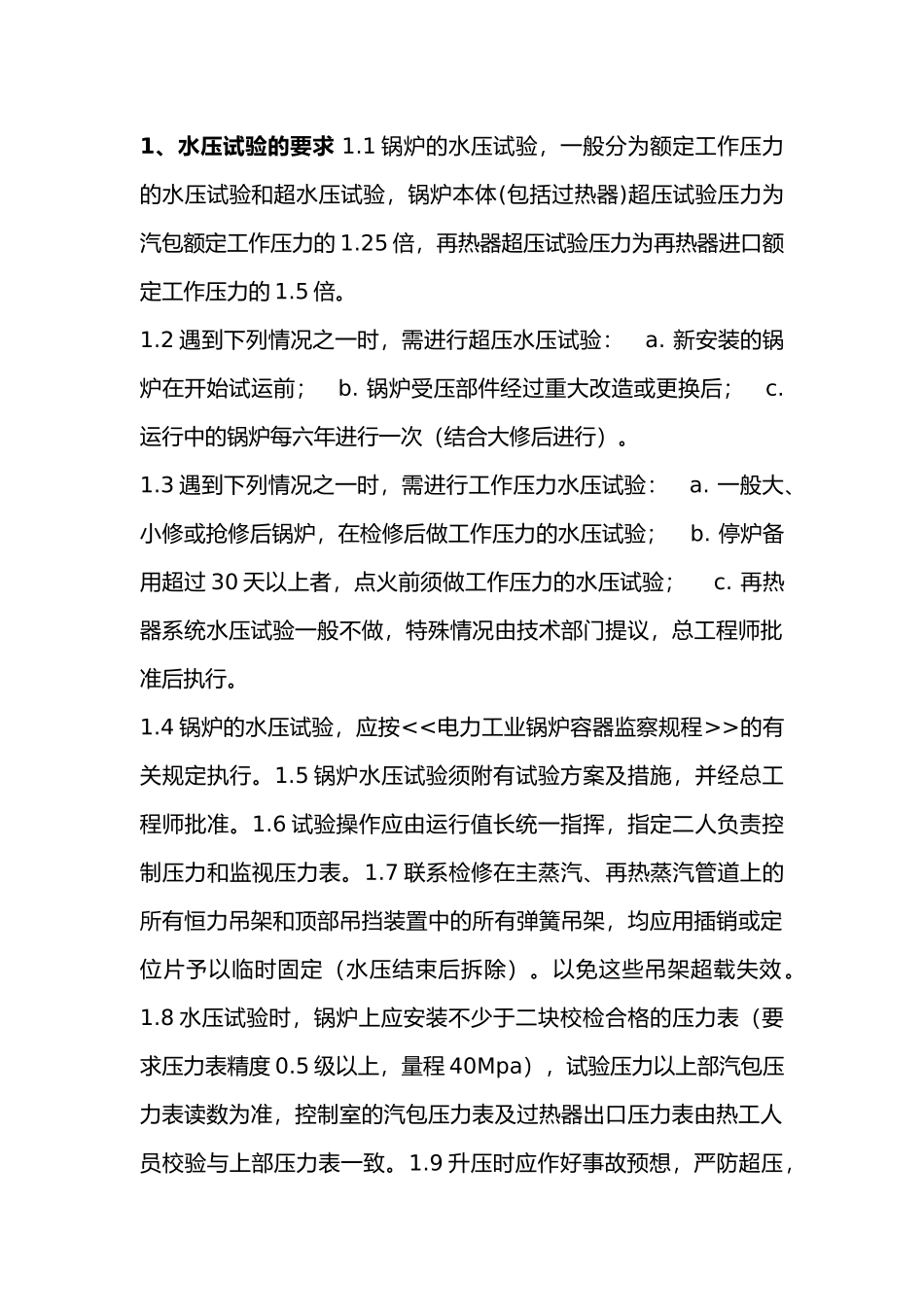

1、水压试验的要求 1
1 锅炉的水压试验,一般分为额定工作压力的水压试验和超水压试验,锅炉本体(包括过热器)超压试验压力为汽包额定工作压力的 1
25 倍,再热器超压试验压力为再热器进口额定工作压力的 1
2 遇到下列情况之一时,需进行超压水压试验: a
新安装的锅炉在开始试运前; b
锅炉受压部件经过重大改造或更换后; c
运行中的锅炉每六年进行一次(结合大修后进行)
3 遇到下列情况之一时,需进行工作压力水压试验: a
一般大、小修或抢修后锅炉,在检修后做工作压力的水压试验; b
停炉备用超过 30 天以上者,点火前须做工作压力的水压试验; c
再热器系统水压试验一般不做,特殊情况由技术部门提议,总工程师批准后执行
4 锅炉的水压试验,应按的有关规定执行
5 锅炉水压试验须附有试验方案及措施,并经总工程师批准
6 试验操作应由运行值长统一指挥,指定二人负责控制压力和监视压力表
7 联系检修在主蒸汽、再热蒸汽管道上的所有恒力吊架和顶部吊挡装置中的所有弹簧吊架,均应用插销或定位片予以临时固定(水压结束后拆除)
以免这些吊架超载失效
8 水压试验时,锅炉上应安装不少于二块校检合格的压力表(要求压力表精度 0
5 级以上,量程 40Mpa),试验压力以上部汽包压力表读数为准,控制室的汽包压力表及过热器出口压力表由热工人员校验与上部压力表一致

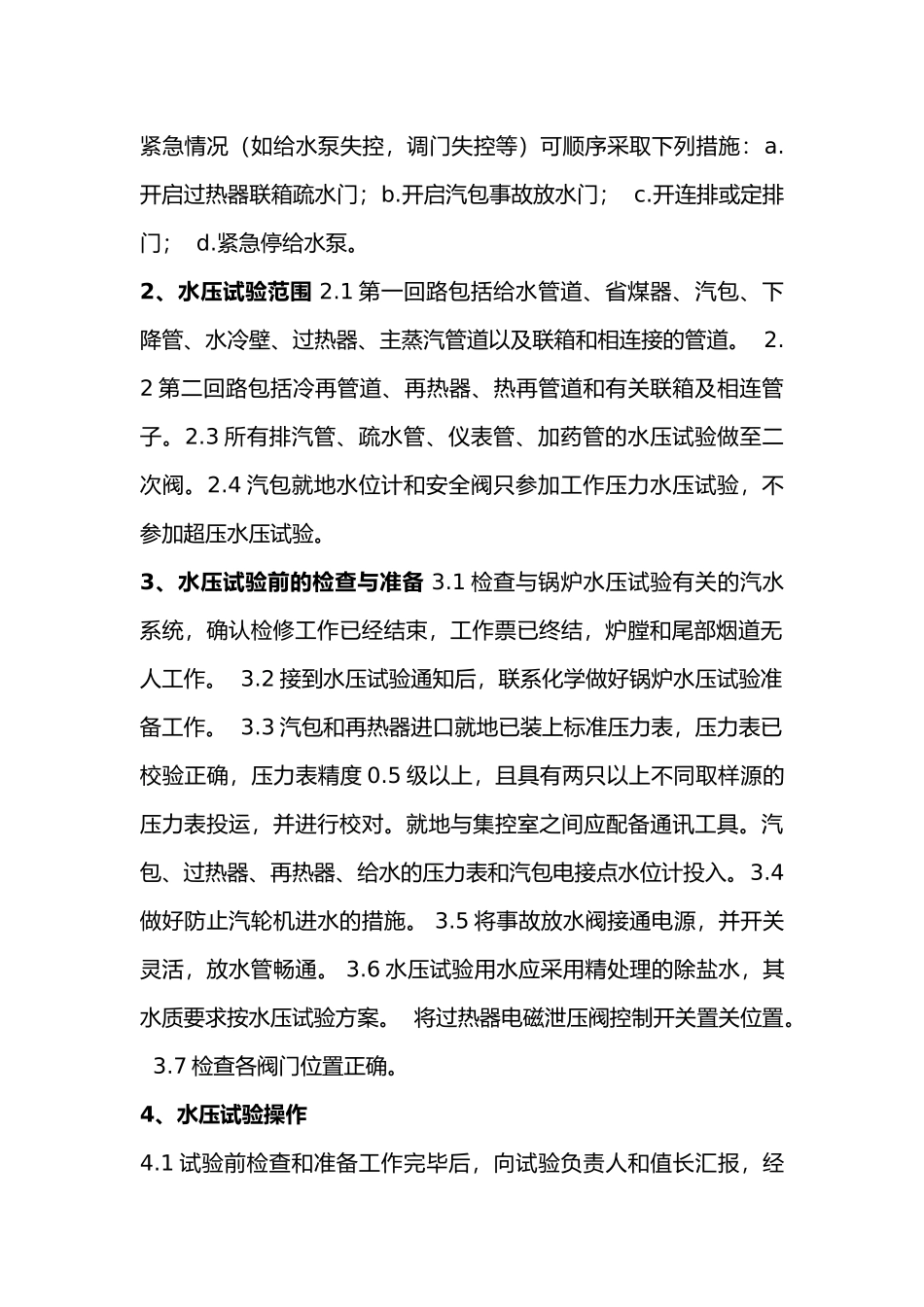

9 升压时应作好事故预想,严防超压,紧急情况(如给水泵失控,调门失控等)可顺序采取下列措施:a
开启过热器联箱疏水门;b
开启汽包事故放水门; c
开连排或定排门; d
紧急停给水泵
2、水压试验范围 2
1 第一回路包括给水管道、省煤器、汽包、下降管、水冷壁、过热器、主蒸汽管道以及联箱和相连接的管道
2 第二回路包括冷再管道、再热器、热再管道和有关联箱及相连管子
