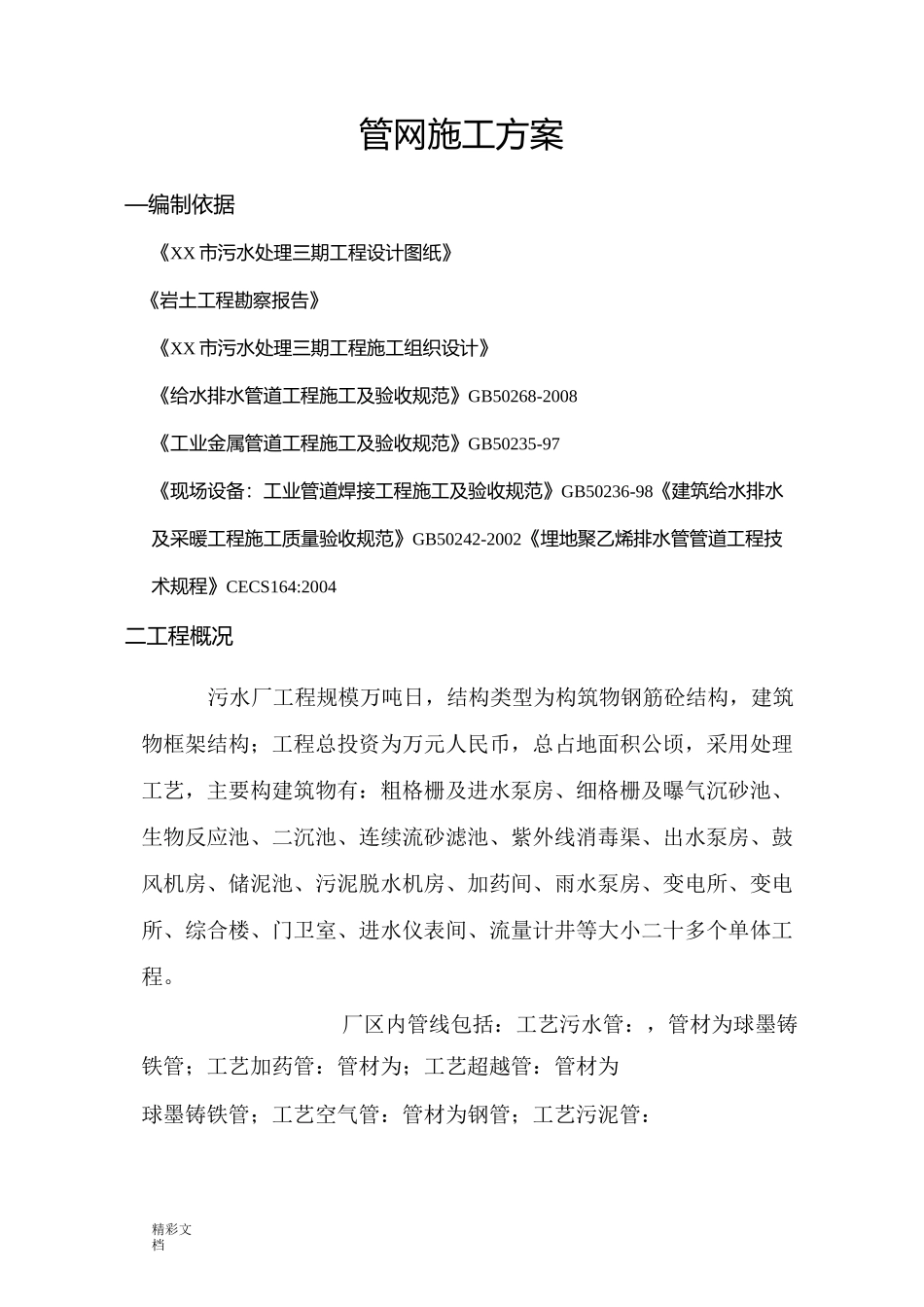

精彩文档管网施工方案—编制依据《XX 市污水处理三期工程设计图纸》《岩土工程勘察报告》《XX 市污水处理三期工程施工组织设计》《给水排水管道工程施工及验收规范》GB50268-2008《工业金属管道工程施工及验收规范》GB50235-97《现场设备:工业管道焊接工程施工及验收规范》GB50236-98《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002《埋地聚乙烯排水管管道工程技术规程》CECS164:2004二工程概况污水厂工程规模万吨日,结构类型为构筑物钢筋砼结构,建筑物框架结构;工程总投资为万元人民币,总占地面积公顷,采用处理工艺,主要构建筑物有:粗格栅及进水泵房、细格栅及曝气沉砂池、生物反应池、二沉池、连续流砂滤池、紫外线消毒渠、出水泵房、鼓风机房、储泥池、污泥脱水机房、加药间、雨水泵房、变电所、变电所、综合楼、门卫室、进水仪表间、流量计井等大小二十多个单体工程

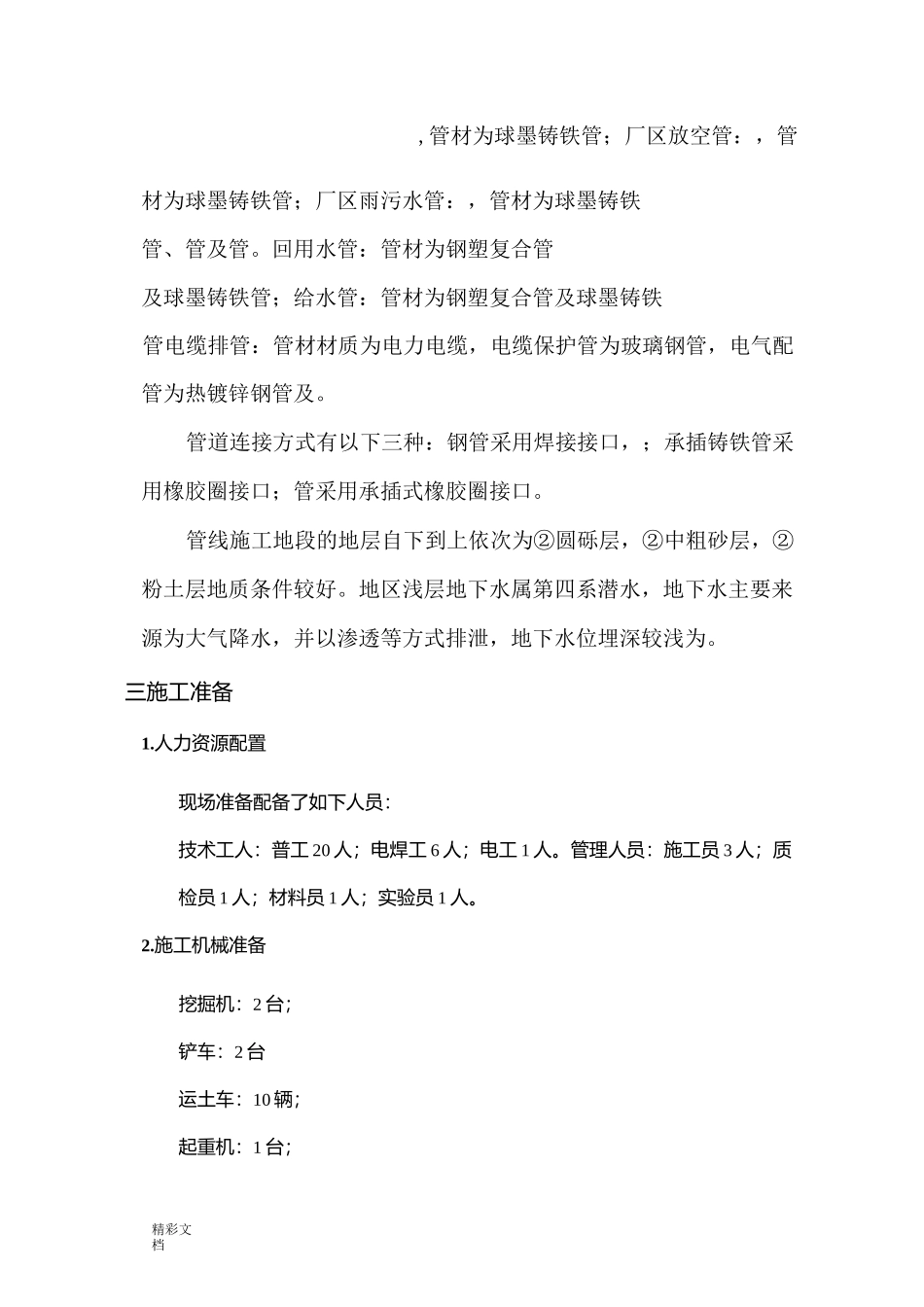

厂区内管线包括:工艺污水管:,管材为球墨铸铁管;工艺加药管:管材为;工艺超越管:管材为球墨铸铁管;工艺空气管:管材为钢管;工艺污泥管:精彩文档,管材为球墨铸铁管;厂区放空管:,管材为球墨铸铁管;厂区雨污水管:,管材为球墨铸铁管、管及管
回用水管:管材为钢塑复合管及球墨铸铁管;给水管:管材为钢塑复合管及球墨铸铁管电缆排管:管材材质为电力电缆,电缆保护管为玻璃钢管,电气配管为热镀锌钢管及
管道连接方式有以下三种:钢管采用焊接接口,;承插铸铁管采用橡胶圈接口;管采用承插式橡胶圈接口
管线施工地段的地层自下到上依次为②圆砾层,②中粗砂层,②粉土层地质条件较好
地区浅层地下水属第四系潜水,地下水主要来源为大气降水,并以渗透等方式排泄,地下水位埋深较浅为

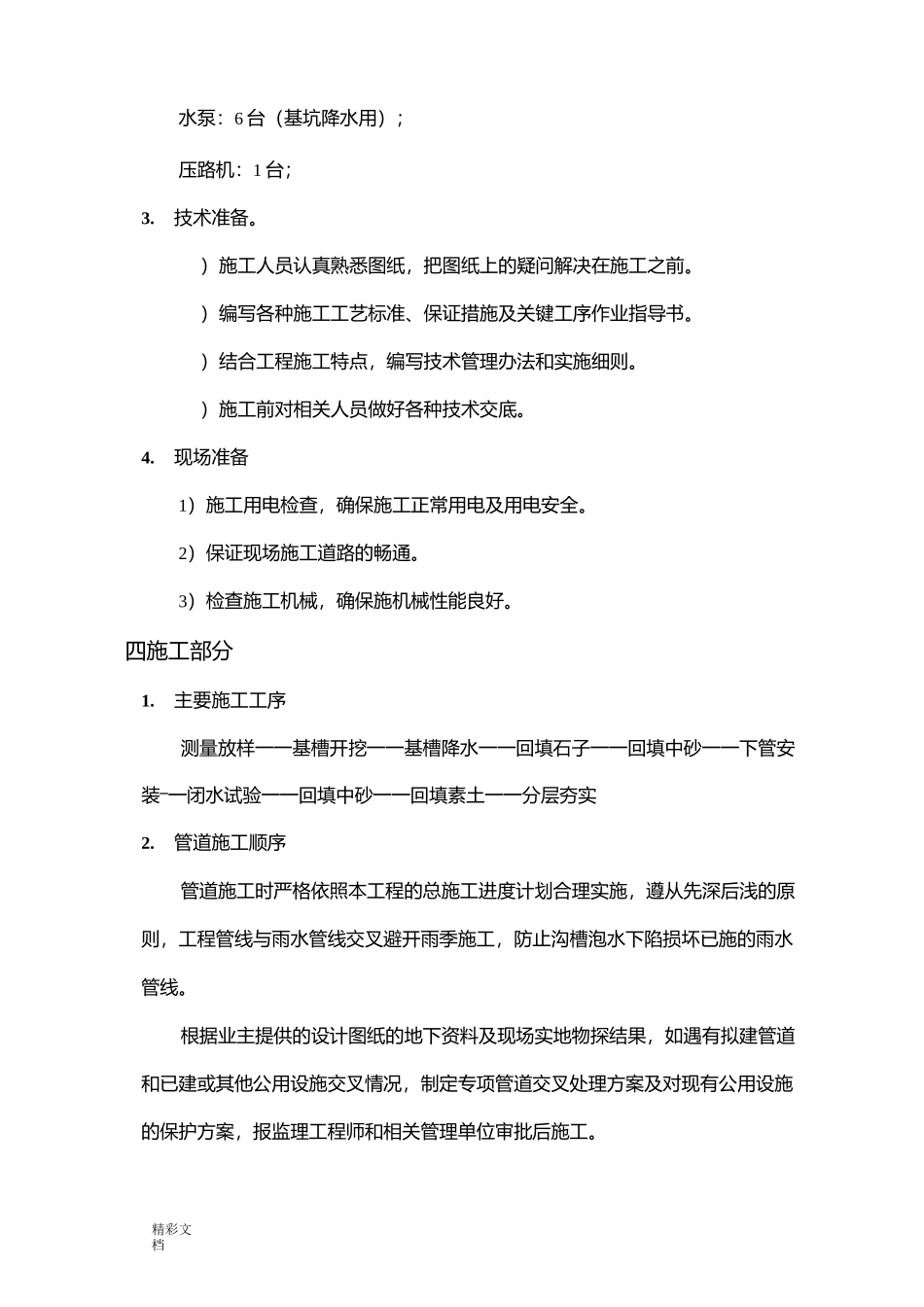

三施工准备1
人力资源配置现场准备配备了如下人员:技术工人:普工 20 人;电焊工 6 人;电工 1 人
管理人员:施工员 3 人;质检员 1 人;材料
