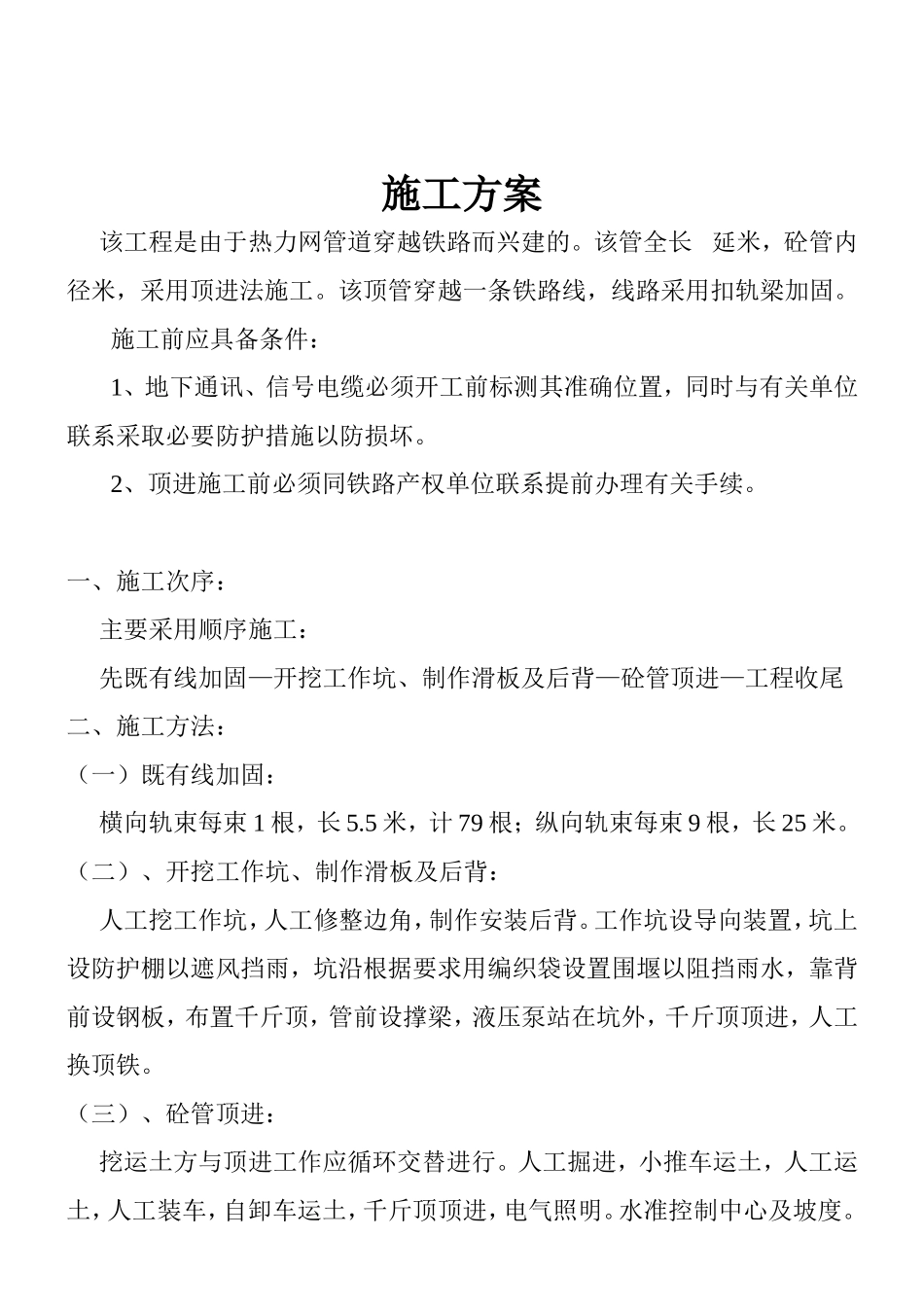

施工方案该工程是由于热力网管道穿越铁路而兴建的
该管全长延米,砼管内径米,采用顶进法施工
该顶管穿越一条铁路线,线路采用扣轨梁加固
施工前应具备条件:1、地下通讯、信号电缆必须开工前标测其准确位置,同时与有关单位联系采取必要防护措施以防损坏
2、顶进施工前必须同铁路产权单位联系提前办理有关手续
一、施工次序:主要采用顺序施工:先既有线加固—开挖工作坑、制作滑板及后背—砼管顶进—工程收尾二、施工方法:(一)既有线加固:横向轨束每束1根,长5
5米,计79根;纵向轨束每束9根,长25米
(二)、开挖工作坑、制作滑板及后背:人工挖工作坑,人工修整边角,制作安装后背
工作坑设导向装置,坑上设防护棚以遮风挡雨,坑沿根据要求用编织袋设置围堰以阻挡雨水,靠背前设钢板,布置千斤顶,管前设撑梁,液压泵站在坑外,千斤顶顶进,人工换顶铁
(三)、砼管顶进:挖运土方与顶进工作应循环交替进行
人工掘进,小推车运土,人工运土,人工装车,自卸车运土,千斤顶顶进,电气照明
水准控制中心及坡度
(四)、工程收尾:顶进作业完成后拆除后背,现场清理干净,剩余料回收
三、技术措施:(一)、既有线加固:根据哈尔滨铁路局有关要求,线路采用扣轨梁加固,施工时要严格执行《铁路技术操作规程》及有关规定
(二)、开挖工作坑、制作滑板及后背:工作坑开挖前后均应对其轴线、边线进行准确测量
制作底板及砼靠背:1、表面要求平整,平整度≤5mm
2、底板做成下坡,以保证顶管的下坡度,标高现场测量偏差不得超过±30mm
(三)、砼管顶进:1、每次顶进前应细致检查液压系统
2、顶进挖土前方应挖锅底形,进尺深度根据土质而定,并应不大于40cm,深浅程度均衡一致,防止方向偏差
3、在全部顶进过程中,顶管每前进一顶程应对轴线进行观测,发现偏差及时采取措施纠正
4、在顶进中如发现顶管左右偏差较大时,可用增减一侧顶力或用挖土来调整
5、在顶进中如发
