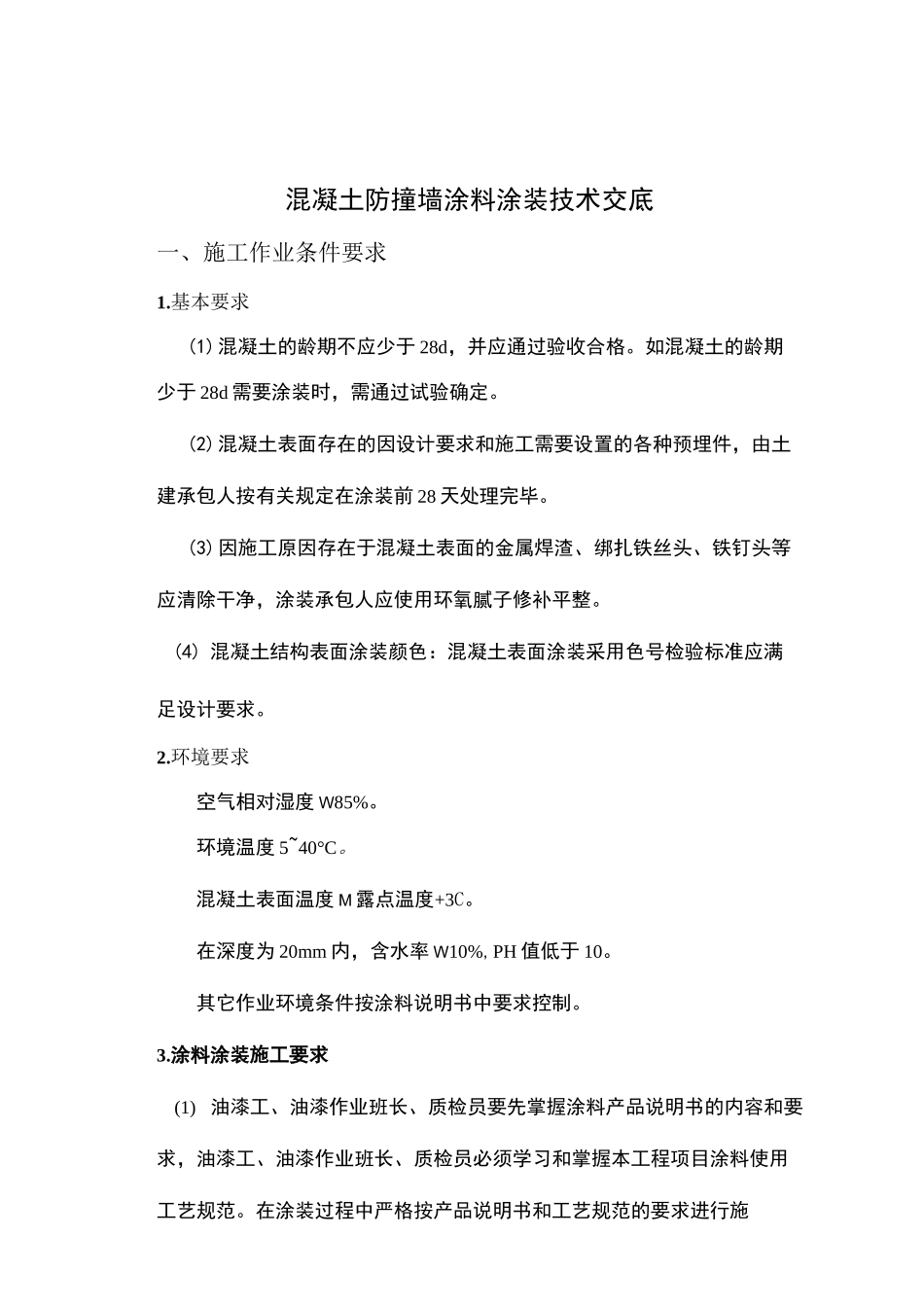

混凝土防撞墙涂料涂装技术交底Themanuscriptwasrevisedontheeveningof2021沈阳市迎宾路高架桥西沿线混凝土防撞墙涂料涂装技术交底拟制审核批准:混凝土防撞墙涂料涂装技术交底一、施工作业条件要求1.基本要求(1)混凝土的龄期不应少于 28d,并应通过验收合格。如混凝土的龄期少于 28d 需要涂装时,需通过试验确定。(2)混凝土表面存在的因设计要求和施工需要设置的各种预埋件,由土建承包人按有关规定在涂装前 28 天处理完毕。(3)因施工原因存在于混凝土表面的金属焊渣、绑扎铁丝头、铁钉头等应清除干净,涂装承包人应使用环氧腻子修补平整。(4) 混凝土结构表面涂装颜色:混凝土表面涂装采用色号检验标准应满足设计要求。2.环境要求空气相对湿度 W85%。环境温度 5~40°C。混凝土表面温度 M 露点温度+3C。在深度为 20mm 内,含水率 W10%,PH 值低于 10。其它作业环境条件按涂料说明书中要求控制。3.涂料涂装施工要求(1) 油漆工、油漆作业班长、质检员要先掌握涂料产品说明书的内容和要求,油漆工、油漆作业班长、质检员必须学习和掌握本工程项目涂料使用工艺规范。在涂装过程中严格按产品说明书和工艺规范的要求进行施2)选用涂料上报监理及业主批准后,严格按确定的涂料品种进行采购,采购到场的涂料经检验合格后方可用于施工。(3)所用双组份涂料须按涂料要求进行配制后方可使用,配制后的油漆应在规定的时间内使用完。(4)涂料配制工作由专职配漆工进行,并做好记录,作业班长进行监督,以防止涂料配制出现差错。(5)作业班长根据本次涂装面积计算涂料总需用量、各组份用量、稀释剂用量等。如果是长时间涂装作业需要大量配制涂料时,不能一次配制,而要多次配制,原则是配合每把喷枪每次配制的油漆量不能超过二套。(6)涂料配制:涂料配制前应准备好需用的动力搅拌器、衡器、料桶等工具。打开涂料桶后首先检查桶内涂料外观质量,确认涂料质量无问题后用动力搅拌器将桶内油漆充分搅拌均匀,并保证有足够的搅拌时间,确保涂料完全搅拌均匀。整套配制时,将乙组份桶内溶液平稳倒入甲组份桶中,用少量稀释剂清洗盛装乙组份溶液的桶,然后充分搅拌均匀;零星配漆时,根据事先的计算准确称取(或量取)甲组份的量,再称取(或量取)乙组份的量,把甲乙两组份混和后再充分搅拌均匀,使其充分反应。等待片刻(一般为 30 分钟)熟化后才可使用。(7)需要时可用专用稀释剂来调整涂料粘度,涂料稀释剂的添加量不应超过说明书规定的最大用...
