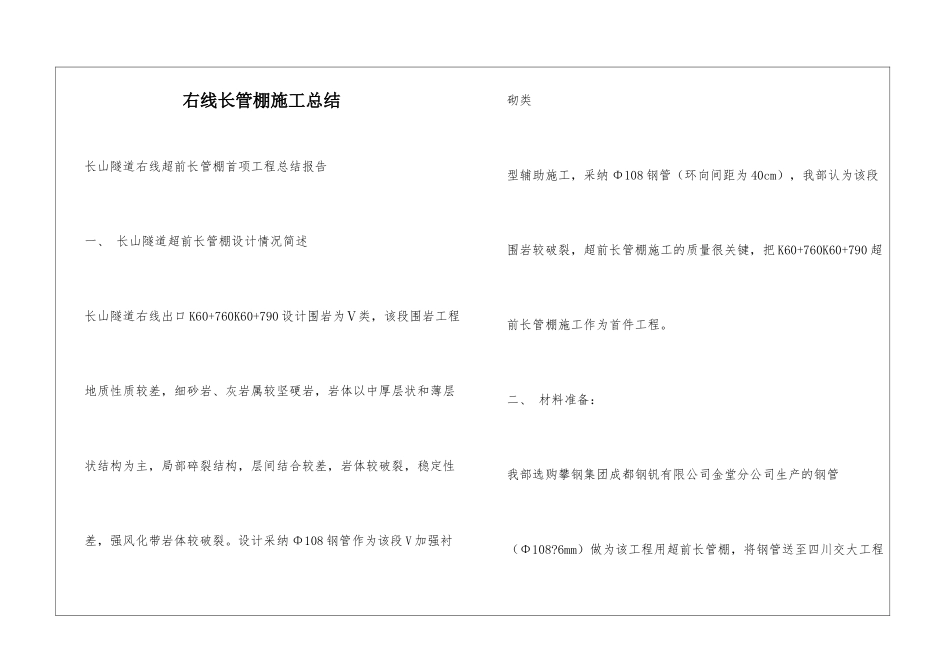

右线长管棚施工总结长山隧道右线超前长管棚首项工程总结报告一、 长山隧道超前长管棚设计情况简述长山隧道右线出口 K60+760K60+790 设计围岩为Ⅴ类,该段围岩工程地质性质较差,细砂岩、灰岩属较坚硬岩,岩体以中厚层状和薄层状结构为主,局部碎裂结构,层间结合较差,岩体较破裂,稳定性差,强风化带岩体较破裂
设计采纳 Φ108 钢管作为该段 V 加强衬砌类型辅助施工,采纳 Φ108 钢管(环向间距为 40cm),我部认为该段围岩较破裂,超前长管棚施工的质量很关键,把 K60+760K60+790 超前长管棚施工作为首件工程
二、 材料准备:我部选购攀钢集团成都钢钒有限公司金堂分公司生产的钢管(Φ108
6mm)做为该工程用超前长管棚,将钢管送至四川交大工程检测咨询有限公司进行检验,检验合格
三、 设备准备:超前长管棚加工机械有钢筋切割机、电焊机、潜孔钻、电动空气压缩机等,首先对钢筋切割机、电焊机、潜孔钻、电动空气压缩机进行调试,性能符合要求

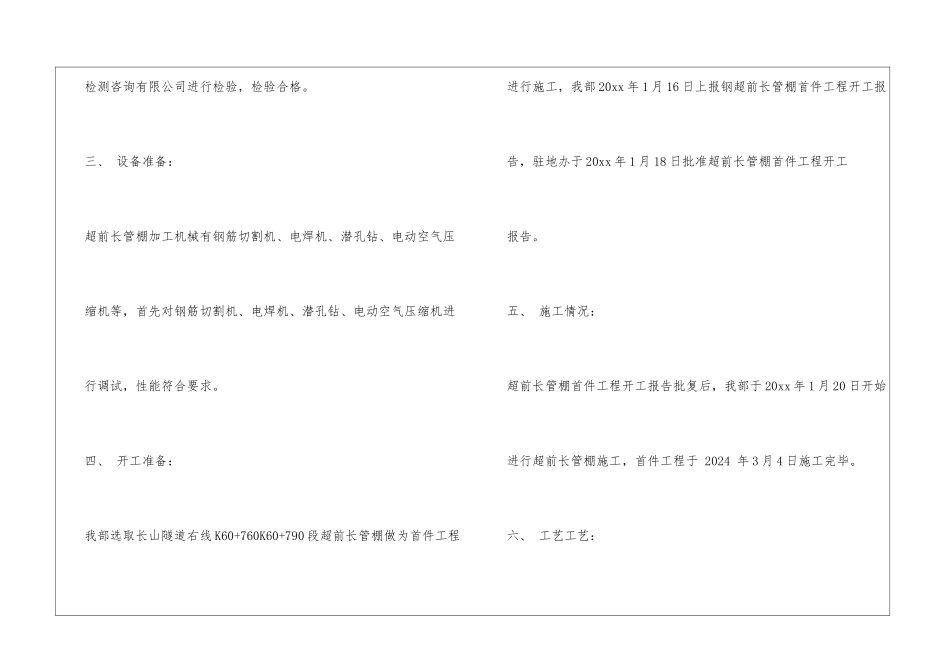

四、 开工准备:我部选取长山隧道右线 K60+760K60+790 段超前长管棚做为首件工程进行施工,我部 20xx 年 1 月 16 日上报钢超前长管棚首件工程开工报告,驻地办于 20xx 年 1 月 18 日批准超前长管棚首件工程开工报告
五、 施工情况:超前长管棚首件工程开工报告批复后,我部于 20xx 年 1 月 20 日开始进行超前长管棚施工,首件工程于 2024 年 3 月 4 日施工完毕

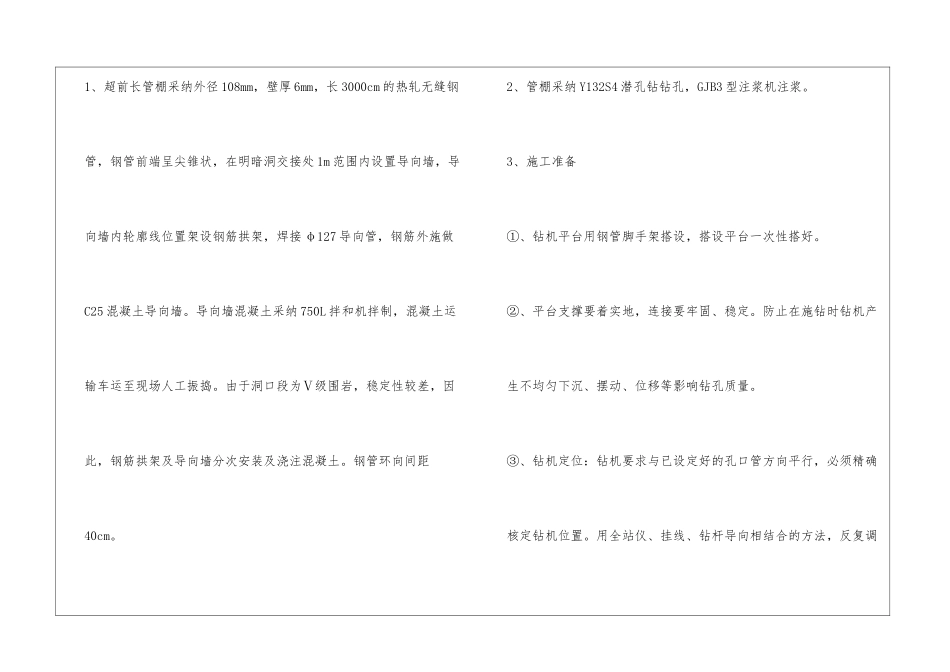

六、 工艺工艺:1、超前长管棚采纳外径 108mm,壁厚 6mm,长 3000cm 的热轧无缝钢管,钢管前端呈尖锥状,在明暗洞交接处 1m 范围内设置导向墙,导向墙内轮廓线位置架设钢筋拱架,焊接 φ127 导向管,钢筋外施做C25 混凝土导向墙
导向墙混凝土采纳 750L 拌和机拌制,混凝土运输车运至现场人工振捣
由于洞口段为Ⅴ级围岩,稳定
