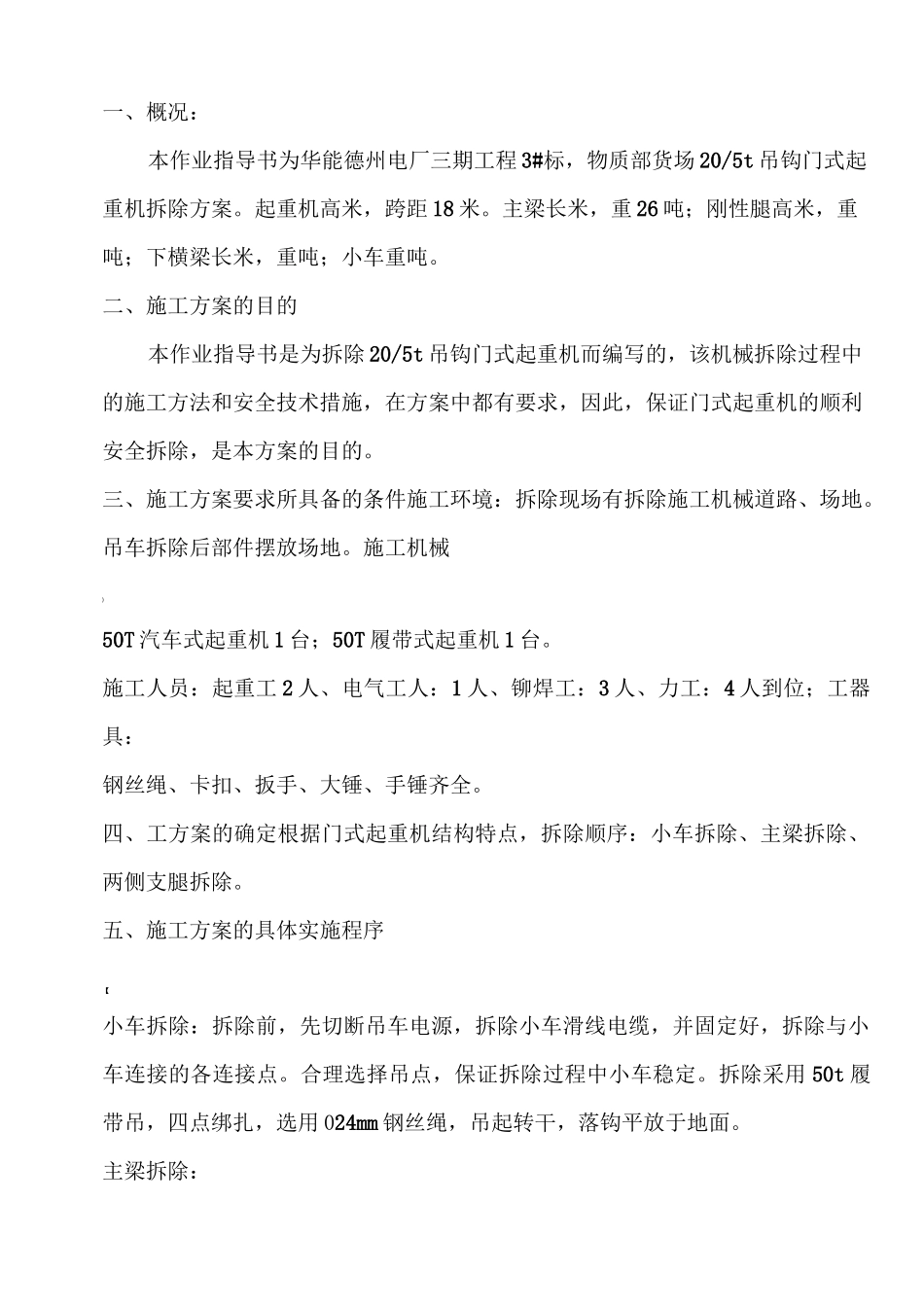

一、概况:本作业指导书为华能德州电厂三期工程 3#标,物质部货场 20/5t 吊钩门式起重机拆除方案
起重机高米,跨距 18 米
主梁长米,重 26 吨;刚性腿高米,重吨;下横梁长米,重吨;小车重吨
二、施工方案的目的本作业指导书是为拆除 20/5t 吊钩门式起重机而编写的,该机械拆除过程中的施工方法和安全技术措施,在方案中都有要求,因此,保证门式起重机的顺利安全拆除,是本方案的目的
三、施工方案要求所具备的条件施工环境:拆除现场有拆除施工机械道路、场地
吊车拆除后部件摆放场地
施工机械)50T 汽车式起重机 1 台;50T 履带式起重机 1 台
施工人员:起重工 2 人、电气工人:1 人、铆焊工:3 人、力工:4 人到位;工器具:钢丝绳、卡扣、扳手、大锤、手锤齐全
四、工方案的确定根据门式起重机结构特点,拆除顺序:小车拆除、主梁拆除、两侧支腿拆除
五、施工方案的具体实施程序【小车拆除:拆除前,先切断吊车电源,拆除小车滑线电缆,并固定好,拆除与小车连接的各连接点
合理选择吊点,保证拆除过程中小车稳定
拆除采用 50t 履带吊,四点绑扎,选用 024mm 钢丝绳,吊起转干,落钩平放于地面

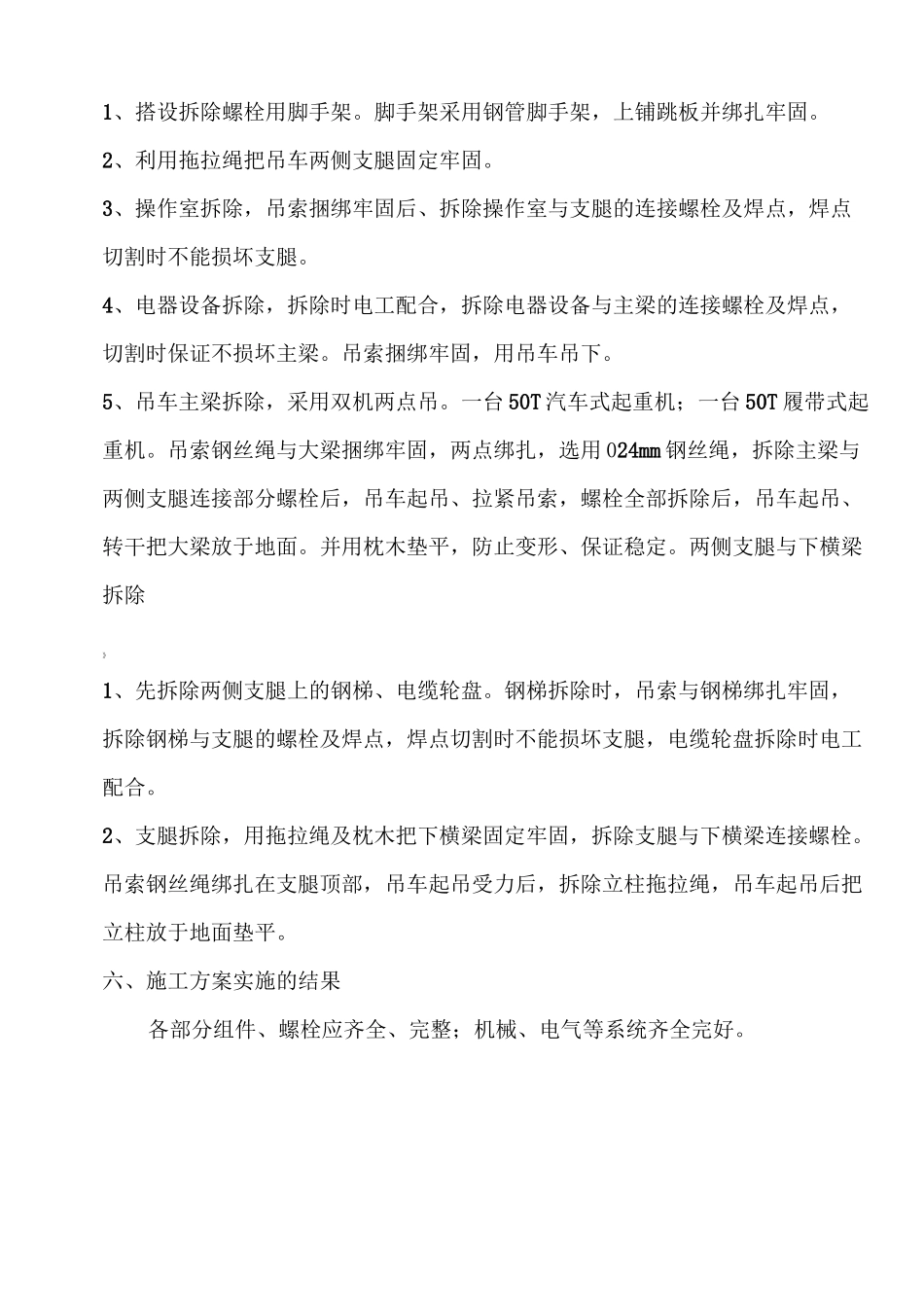

主梁拆除:1、搭设拆除螺栓用脚手架
脚手架采用钢管脚手架,上铺跳板并绑扎牢固
2、利用拖拉绳把吊车两侧支腿固定牢固
3、操作室拆除,吊索捆绑牢固后、拆除操作室与支腿的连接螺栓及焊点,焊点切割时不能损坏支腿
4、电器设备拆除,拆除时电工配合,拆除电器设备与主梁的连接螺栓及焊点,切割时保证不损坏主梁
吊索捆绑牢固,用吊车吊下
5、吊车主梁拆除,采用双机两点吊
一台 50T 汽车式起重机;一台 50T 履带式起重机
吊索钢丝绳与大梁捆绑牢固,两点绑扎,选用 024mm 钢丝绳,拆除主梁与两侧支腿连接部分螺栓后,吊车起吊、拉紧吊索,螺栓全部拆除后,吊车起吊、转干把大梁放于地面
并用枕木垫平,防止变形
