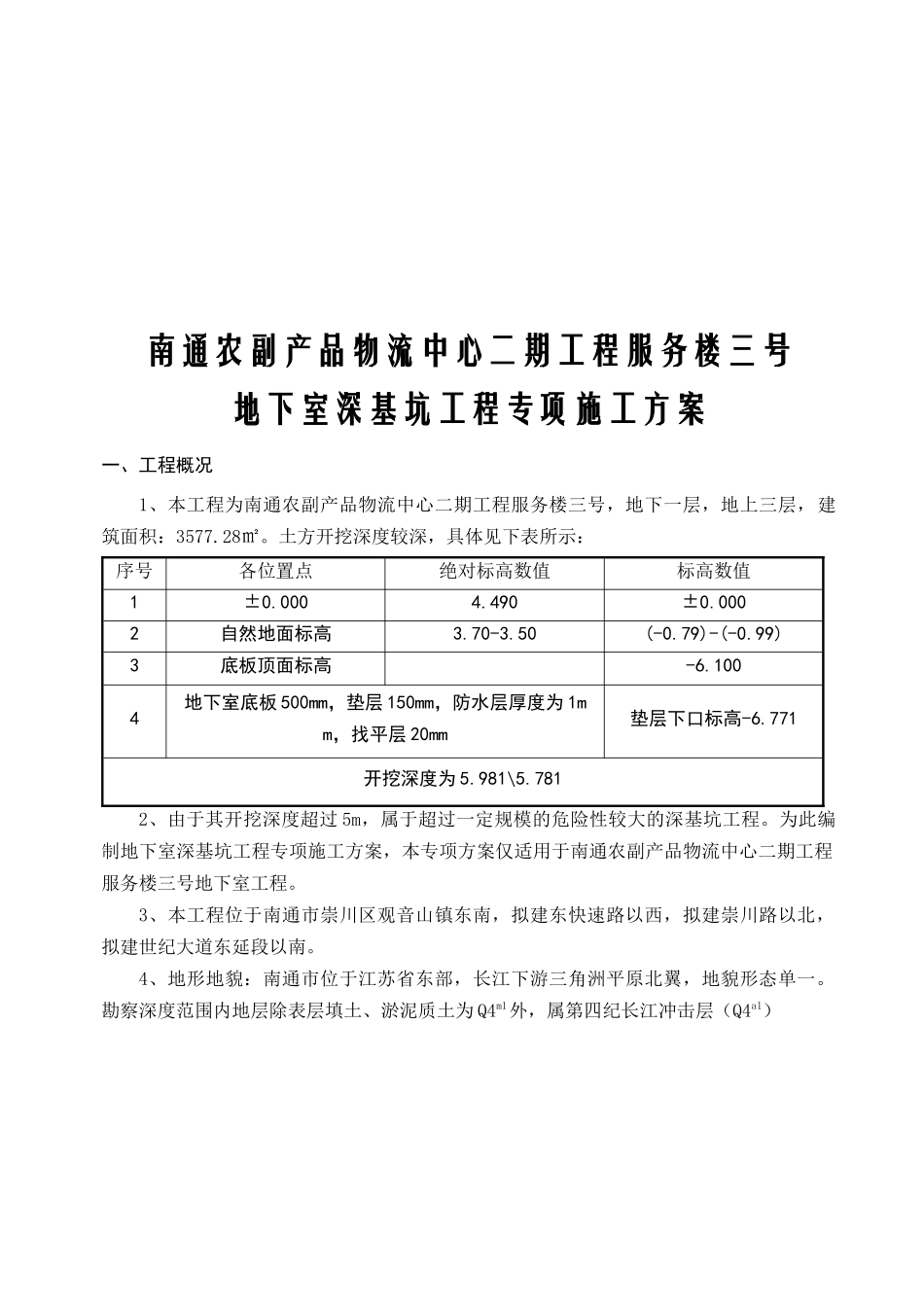

16南通农副产品物流中心二期工程服务楼三号地下室深基坑工程专项施工方案一、工程概况1、本工程为南通农副产品物流中心二期工程服务楼三号,地下一层,地上三层,建筑面积:3577
土方开挖深度较深,具体见下表所示:序号各位置点绝对标高数值标高数值1±0
0002自然地面标高3
79)-(-0
99)3底板顶面标高-6
1004地下室底板 500mm,垫层 150mm,防水层厚度为 1mm,找平层 20mm垫层下口标高-6
771开挖深度为 5
7812、由于其开挖深度超过 5m,属于超过一定规模的危险性较大的深基坑工程
为此编制地下室深基坑工程专项施工方案,本专项方案仅适用于南通农副产品物流中心二期工程服务楼三号地下室工程
3、本工程位于南通市崇川区观音山镇东南,拟建东
