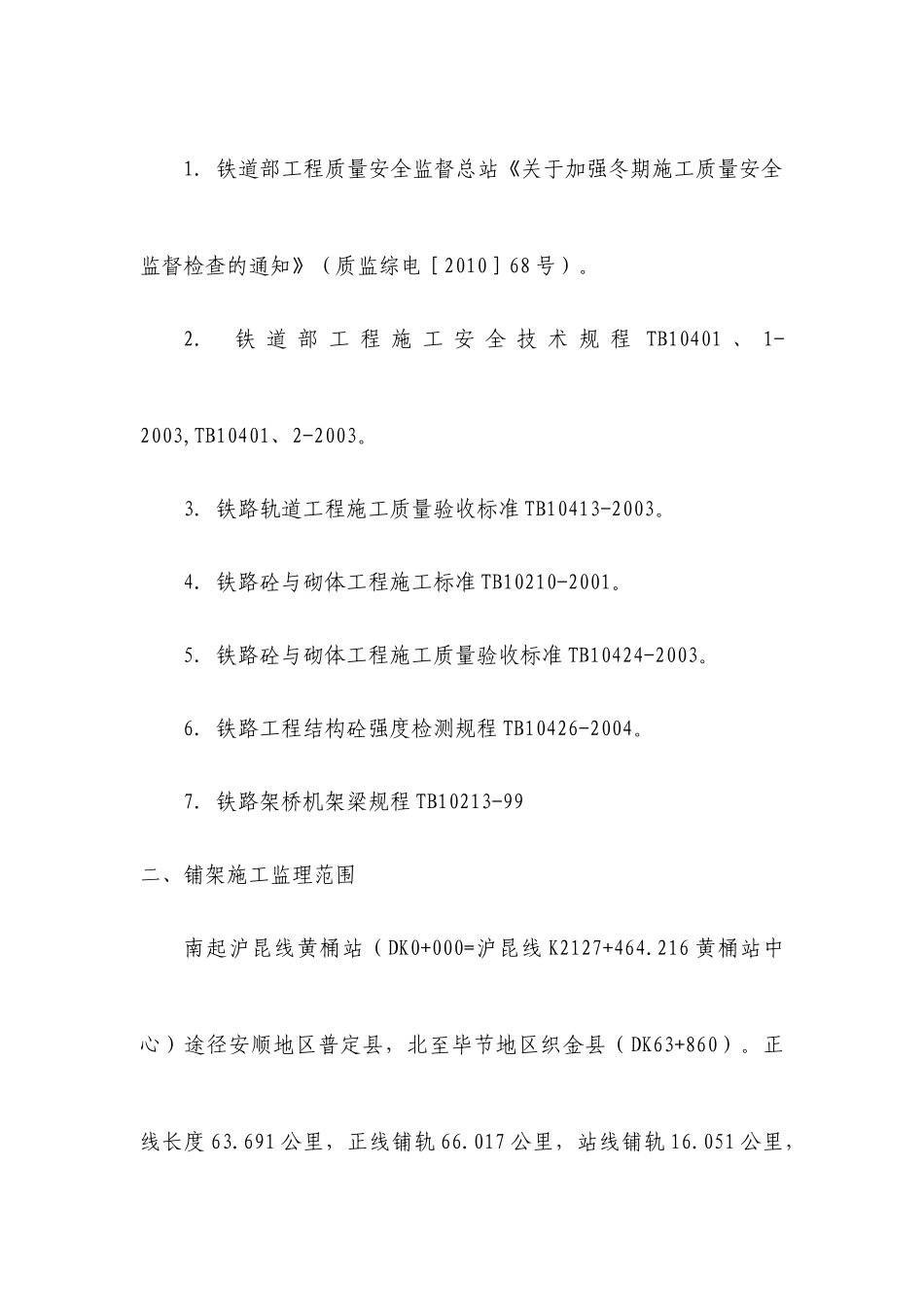

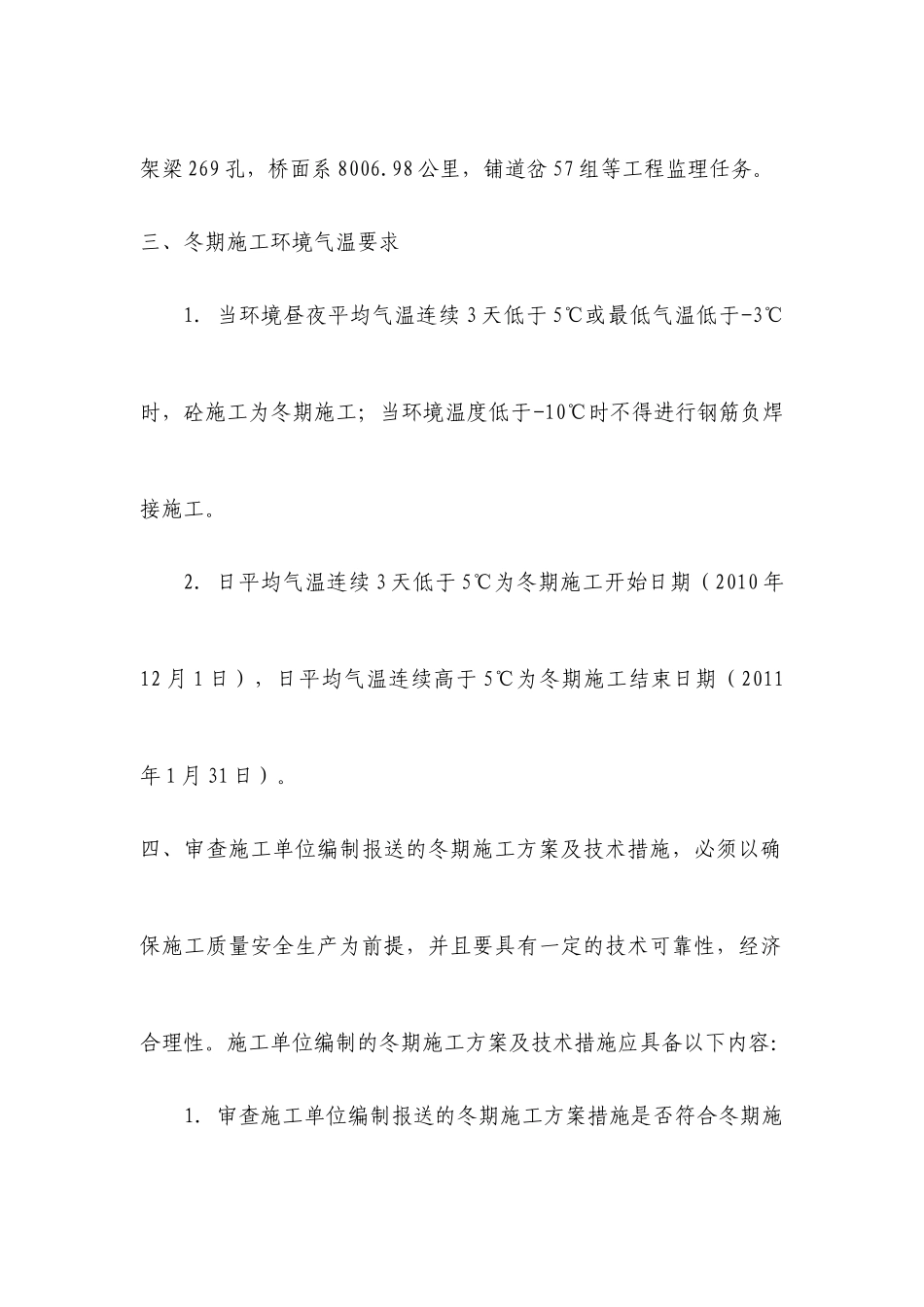

新建铁路黄桶至织金线铺轨架梁工程冬期施工监理细则编制:审核:批准:成都大西南铁路监理有限公司黄织铁路监理站2010 年 11 月一、编制依据1. 铁道部工程质量安全监督总站《关于加强冬期施工质量安全监督检查的通知》(质监综电[2010]68 号)。2. 铁 道 部 工 程 施 工 安 全 技 术 规 程 TB10401 、 1-2003,TB10401、2-2003。3. 铁路轨道工程施工质量验收标准 TB10413-2003。4. 铁路砼与砌体工程施工标准 TB10210-2001。5. 铁路砼与砌体工程施工质量验收标准 TB10424-2003。6. 铁路工程结构砼强度检测规程 TB10426-2004。7. 铁路架桥机架梁规程 TB10213-99二、铺架施工监理范围南起沪昆线黄桶站(DK0+000=沪昆线 K2127+464.216 黄桶站中心)途径安顺地区普定县,北至毕节地区织金县(DK63+860)。正线长度 63.691 公里,正线铺轨 66.017 公里,站线铺轨 16.051 公里,架梁 269 孔,桥面系 8006.98 公里,铺道岔 57 组等工程监理任务。三、冬期施工环境气温要求1. 当环境昼夜平均气温连续 3 天低于 5℃或最低气温低于-3℃时,砼施工为冬期施工;当环境温度低于-10℃时不得进行钢筋负焊接施工。2. 日平均气温连续 3 天低于 5℃为冬期施工开始日期(2010 年12 月 1 日),日平均气温连续高于 5℃为冬期施工结束日期(2011年 1 月 31 日)。四、审查施工单位编制报送的冬期施工方案及技术措施,必须以确保施工质量安全生产为前提,并且要具有一定的技术可靠性,经济合理性。施工单位编制的冬期施工方案及技术措施应具备以下内容:1. 审查施工单位编制报送的冬期施工方案措施是否符合冬期施工规范要求,施工部署(计划安排)施工程序、施工方法、施工场地是否合理,必须的机械设备,材料调配是否进场,能否满足施工需要。2. 督促施工单位按部、局和建指要求重新报送主要进场人员(含特种作业人员)报审表,进场主要机械/构配件及材料(含起重设备)报审表。3. 督促施工单位对施工人员进行业务安全知识培训,对施工人员进行现场技术交底,并将相关资料报监理站备案。4. 操作要求,质量控制要点、检测项目操作按规程、质量按设计、检测按标准。各专业监理根据施工单位制定的冬期施工进度计划,督促施工单位安排好现场施工任务及现场准备工作,如现场施工生活供水、供电,砼外加剂及进场材料和设备的保温防冻;冬期施工砼、砂浆及外加剂的试验工作。检查施工单位冬期施工的配合比、...
