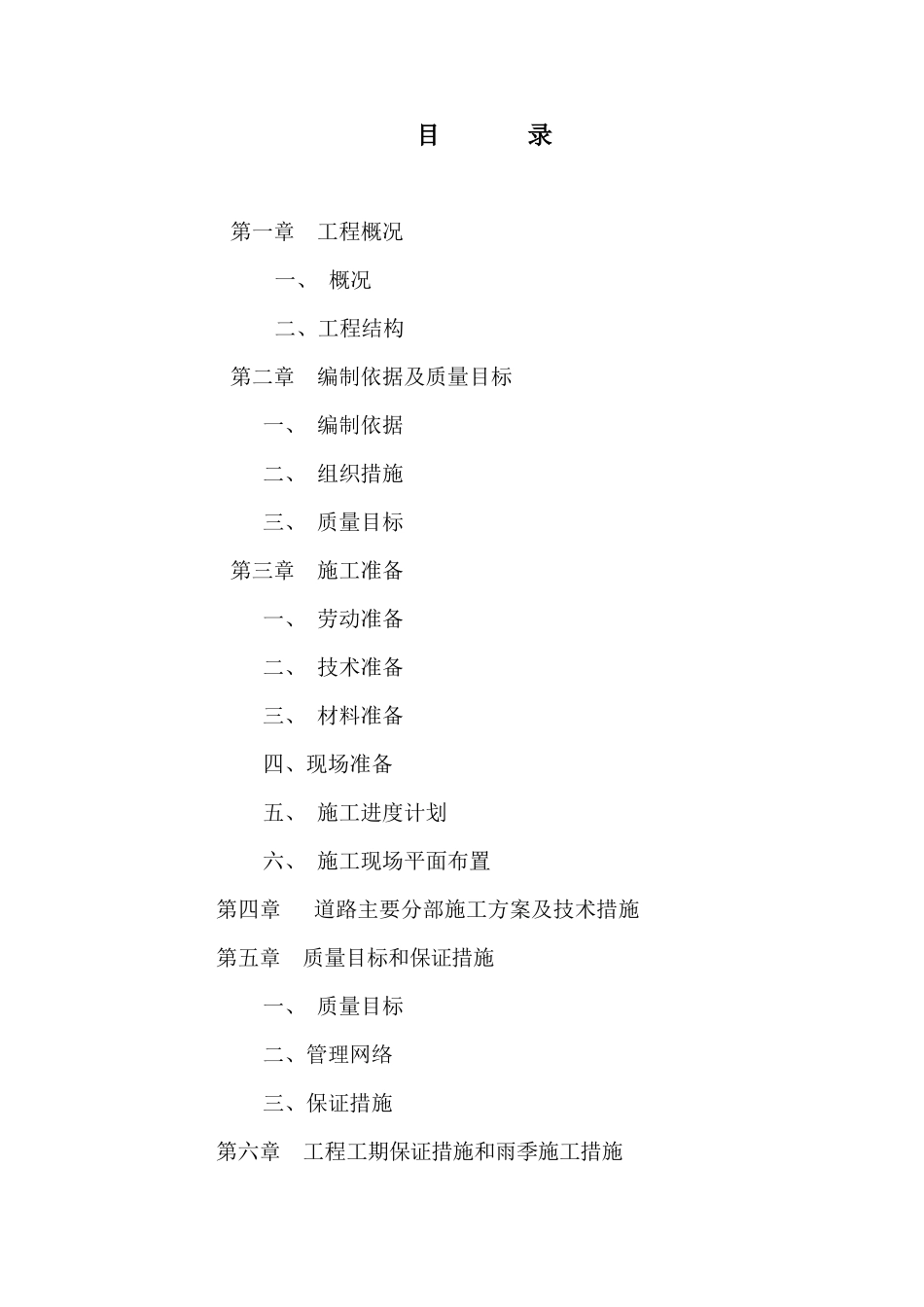

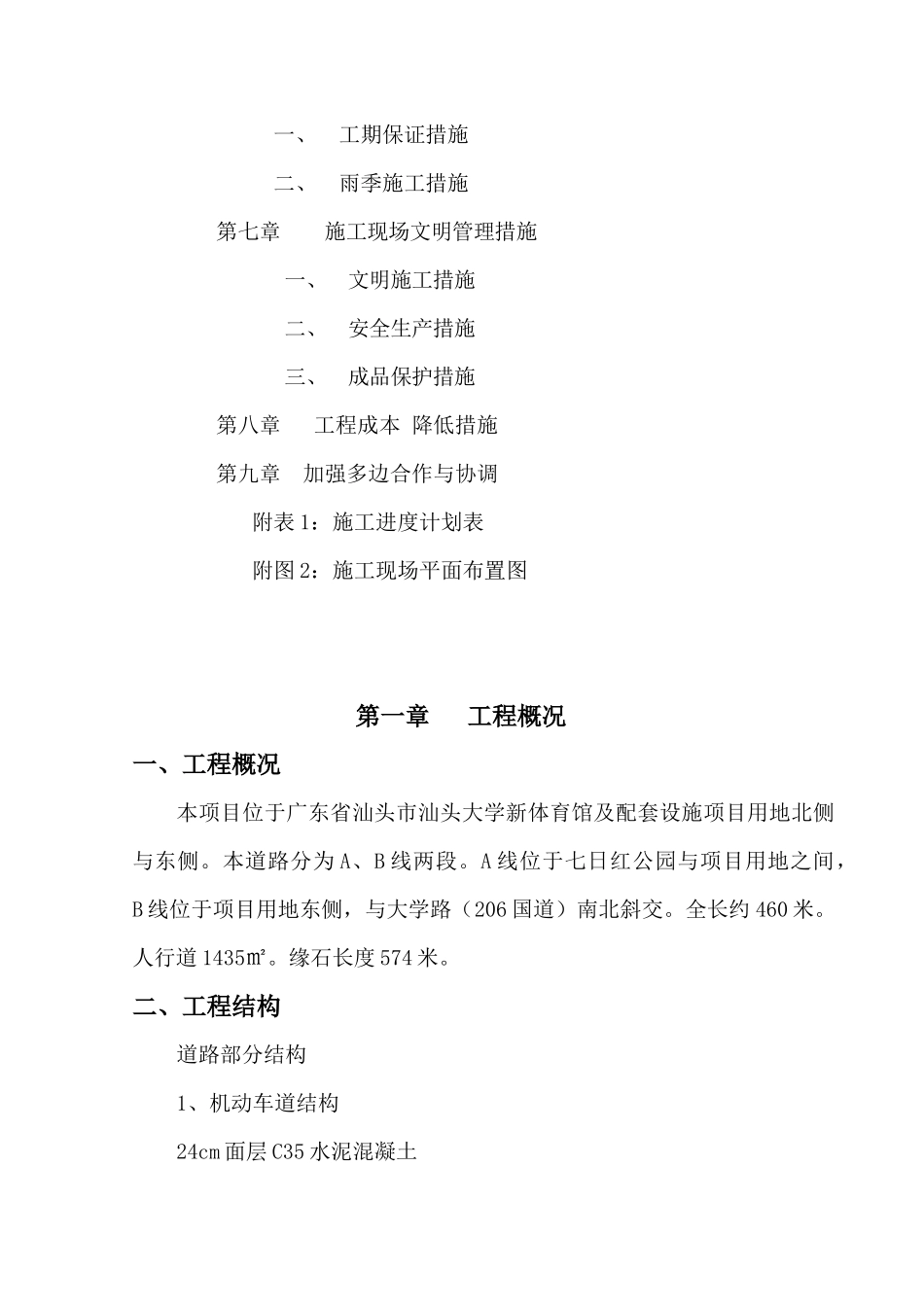

汕头大学新体育馆及配套设施农民路市政工程施工组织设计编制单位:江苏中南建筑产业集团有限责任公司编制人: 审核人: 批准人: 编制日期: 目 录第一章 工程概况一、 概况二、工程结构第二章 编制依据及质量目标一、 编制依据二、 组织措施三、 质量目标第三章 施工准备 一、 劳动准备 二、 技术准备 三、 材料准备四、现场准备五、 施工进度计划六、 施工现场平面布置第四章道路主要分部施工方案及技术措施第五章 质量目标和保证措施 一、 质量目标二、管理网络三、保证措施第六章 工程工期保证措施和雨季施工措施 一、 工期保证措施二、 雨季施工措施第七章 施工现场文明管理措施一、 文明施工措施二、 安全生产措施三、 成品保护措施第八章 工程成本 降低措施第九章 加强多边合作与协调 附表 1:施工进度计划表 附图 2:施工现场平面布置图第一章 工程概况一、工程概况本项目位于广东省汕头市汕头大学新体育馆及配套设施项目用地北侧与东侧。本道路分为 A、B 线两段。A 线位于七日红公园与项目用地之间,B 线位于项目用地东侧,与大学路(206 国道)南北斜交。全长约 460 米。人行道 1435㎡。缘石长度 574 米。二、工程结构道路部分结构1、机动车道结构24cm 面层 C35 水泥混凝土20cm 基层 4%水泥稳定碎石16cm 底基层级配砾石2、人行道结构5cm15×30cm 仿花岗岩石人行道面砖3cmM10 水泥砂浆(兼调平)20cm 基层级配碎石第二章 编制依据一、编制依据1、汕头大学新体育馆及配套设施农民路市政工程合同文件。2、汕头大学新体育馆及配套设施农民路市政工程设计图纸。3、市政道路工程质量检验评定标准。4、城镇道路工程施工与质量验收规范5、公路路基施工技术规范6、其它有关工程技术规范。二、组织措施1、调集我单位精锐的管理人员和最雄厚的技术力量,并组成一个强有力的项目经理部。2、采用我单位近年来在市政工程建设中使用的先进施工方法、工艺设备。3、树立视优良工程为合格工程的标准,一定要在本工程的施工中创一流施工水平。4、充分考虑各种不利施工进度和质量的因素,在工期安排、人员设备配置、施工方法等方面综合考虑,留有余地。5、针对本合同段的施工特点、难点着重考虑相应的施工方法。三、质量目标充分发挥公司创优精神和施工优势,科学地组织施工,严格履行合同确保按期保质完成施工任务。(一)质量目标:优良;(二)工期:确保 36 个日历天竣工交付。第三章 施...
