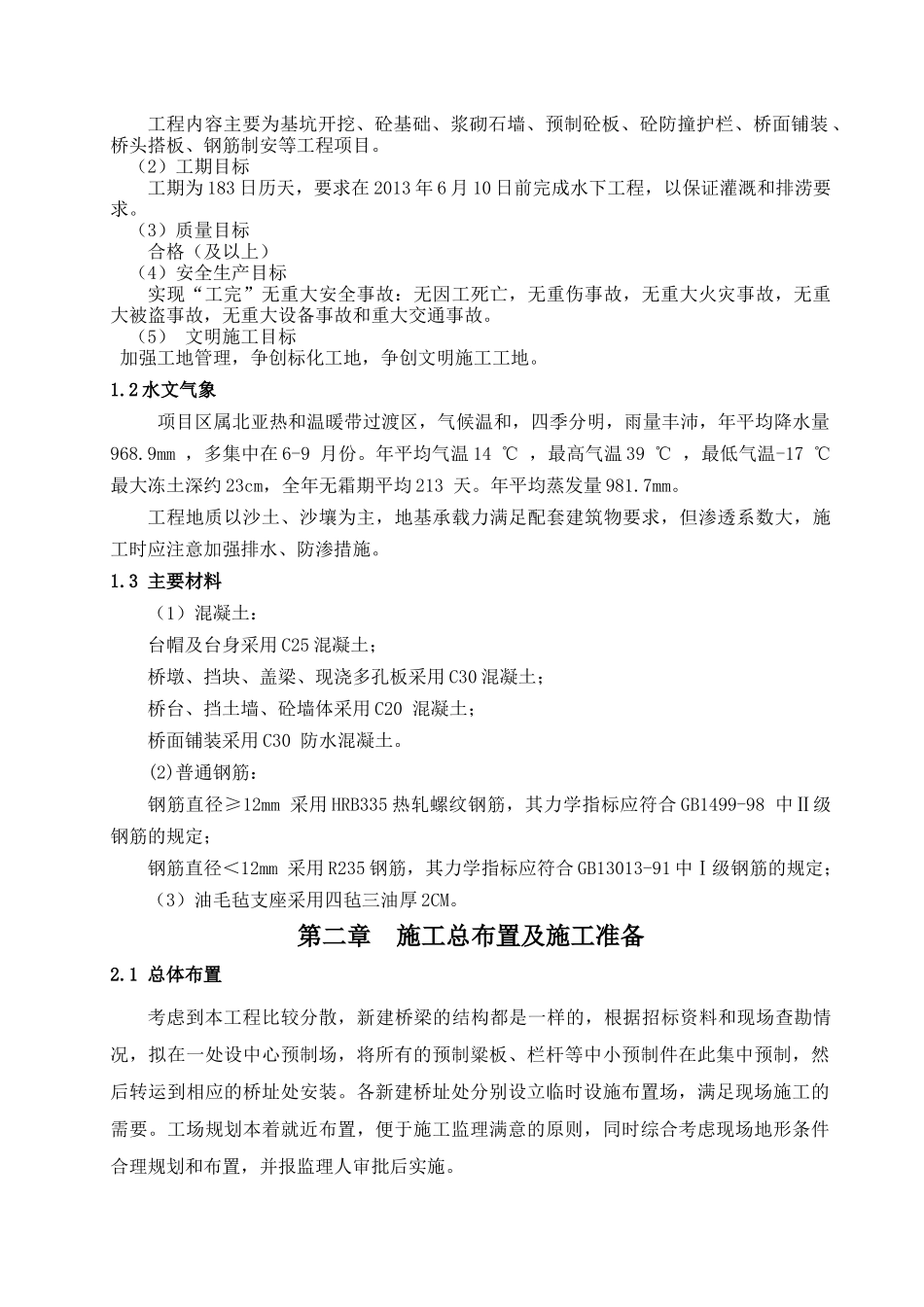

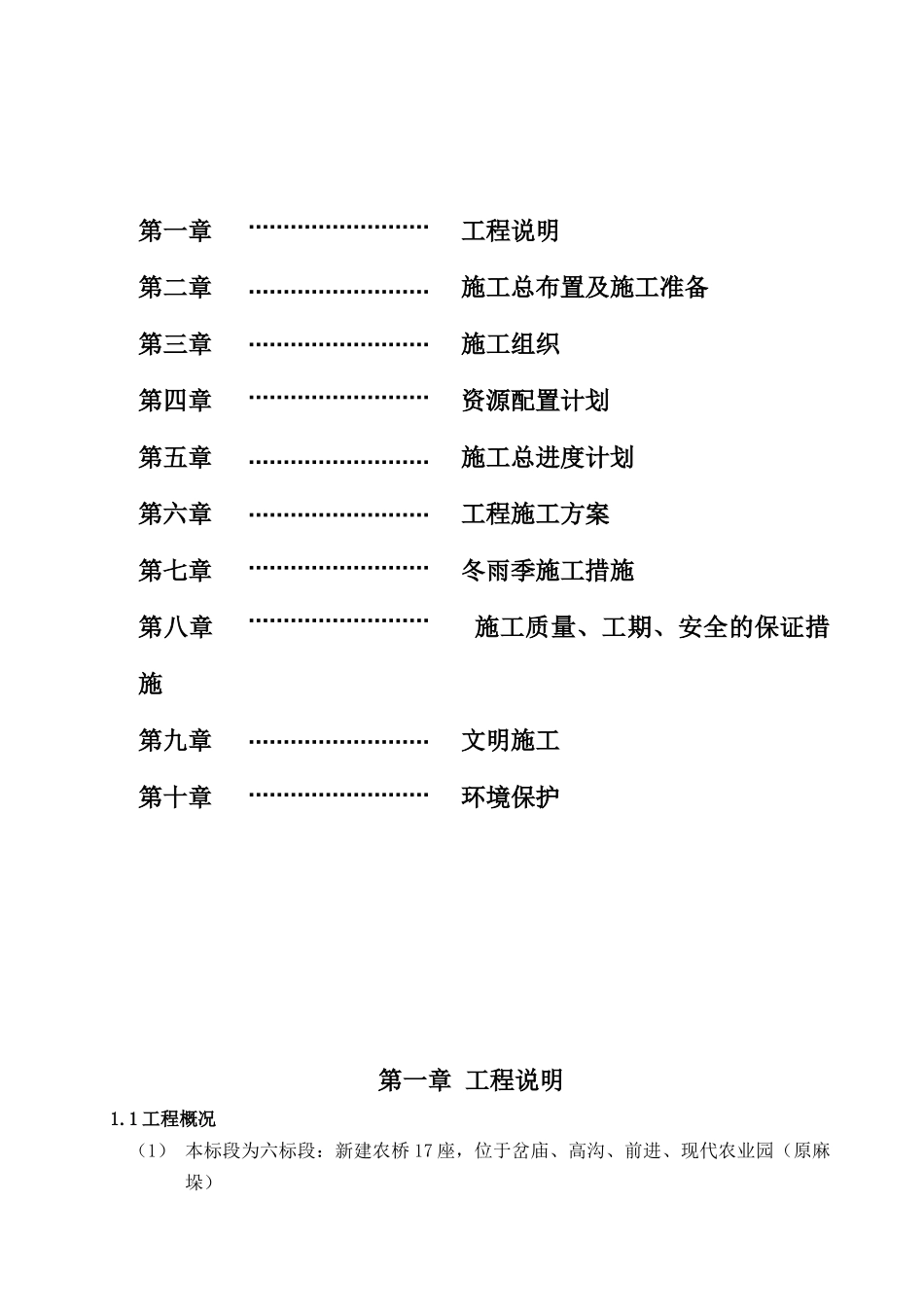

涟水县 2013 年农桥建设项目施工组织设计江苏华尔创建设工程有限公司2013 年 04 月 09 日目 录第一章 工程说明第二章 施工总布置及施工准备第三章 施工组织第四章 资源配置计划第五章 施工总进度计划第六章 工程施工方案第七章 冬雨季施工措施第八章 施工质量、工期、安全的保证措施第九章 文明施工第十章 环境保护第一章 工程说明1.1 工程概况(1) 本标段为六标段:新建农桥 17 座,位于岔庙、高沟、前进、现代农业园(原麻垛)工程内容主要为基坑开挖、砼基础、浆砌石墙、预制砼板、砼防撞护栏、桥面铺装 、桥头搭板、钢筋制安等工程项目。(2)工期目标工期为 183 日历天,要求在 2013 年 6 月 10 日前完成水下工程,以保证灌溉和排涝要求。(3)质量目标合格(及以上)(4)安全生产目标实现“工完”无重大安全事故:无因工死亡,无重伤事故,无重大火灾事故,无重大被盗事故,无重大设备事故和重大交通事故。(5) 文明施工目标 加强工地管理,争创标化工地,争创文明施工工地。1.2 水文气象 项目区属北亚热和温暖带过渡区,气候温和,四季分明,雨量丰沛,年平均降水量968.9mm ,多集中在 6-9 月份。年平均气温 14 ℃ ,最高气温 39 ℃ ,最低气温-17 ℃ 最大冻土深约 23cm,全年无霜期平均 213 天。年平均蒸发量 981.7mm。工程地质以沙土、沙壤为主,地基承载力满足配套建筑物要求,但渗透系数大,施工时应注意加强排水、防渗措施。1.3 主要材料(1)混凝土:台帽及台身采用 C25 混凝土;桥墩、挡块、盖梁、现浇多孔板采用 C30 混凝土;桥台、挡土墙、砼墙体采用 C20 混凝土;桥面铺装采用 C30 防水混凝土。(2)普通钢筋:钢筋直径≥12mm 采用 HRB335 热轧螺纹钢筋,其力学指标应符合 GB1499-98 中Ⅱ级钢筋的规定;钢筋直径<12mm 采用 R235 钢筋,其力学指标应符合 GB13013-91 中Ⅰ级钢筋的规定;(3)油毛毡支座采用四毡三油厚 2CM。第二章 施工总布置及施工准备2.1 总体布置考虑到本工程比较分散,新建桥梁的结构都是一样的,根据招标资料和现场查勘情况,拟在一处设中心预制场,将所有的预制粱板、栏杆等中小预制件在此集中预制,然后转运到相应的桥址处安装。各新建桥址处分别设立临时设施布置场,满足现场施工的需要。工场规划本着就近布置,便于施工监理满意的原则,同时综合考虑现场地形条件合理规划和布置,并报监理人审批后实施。2.2 场内外交通道路...
