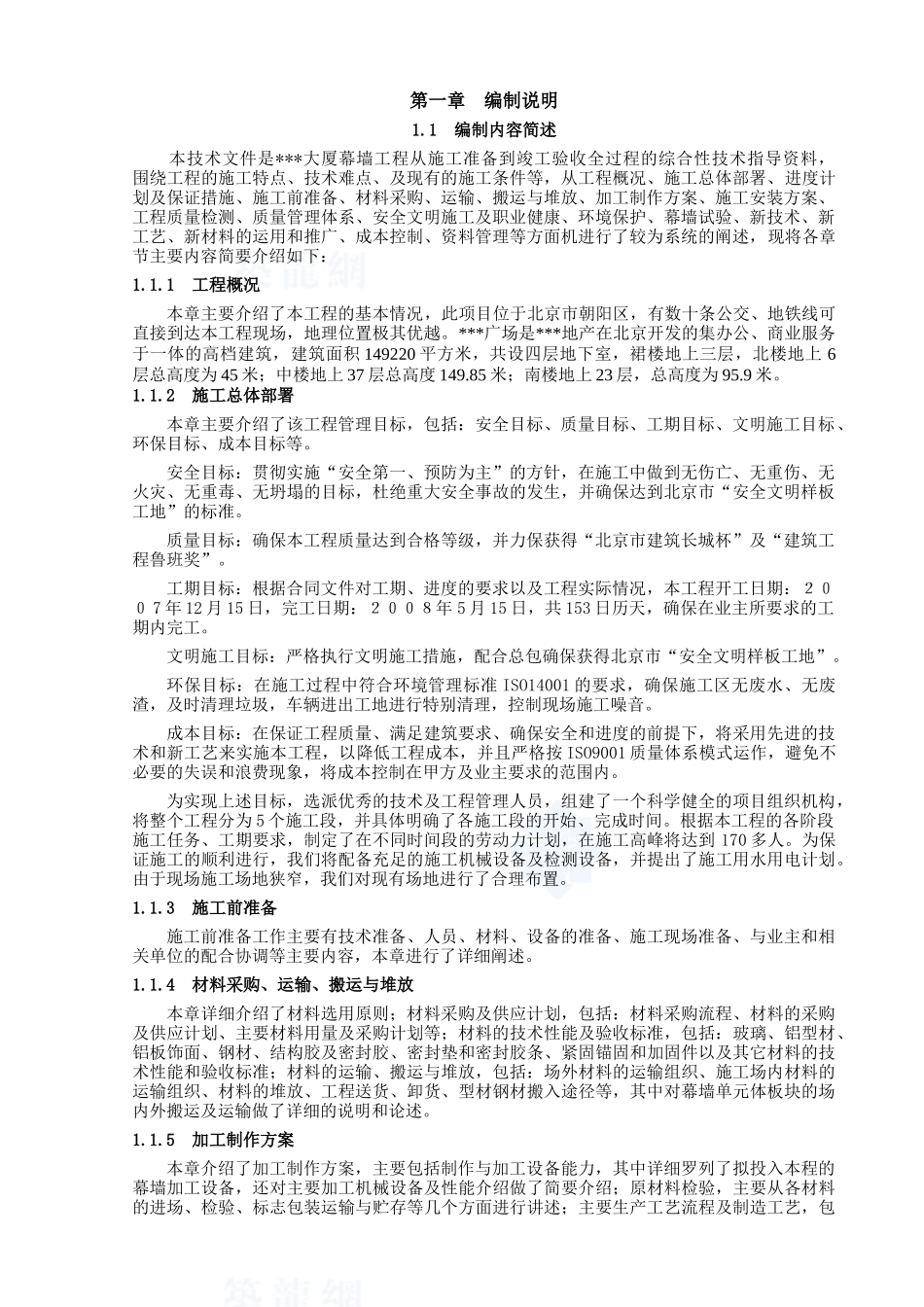

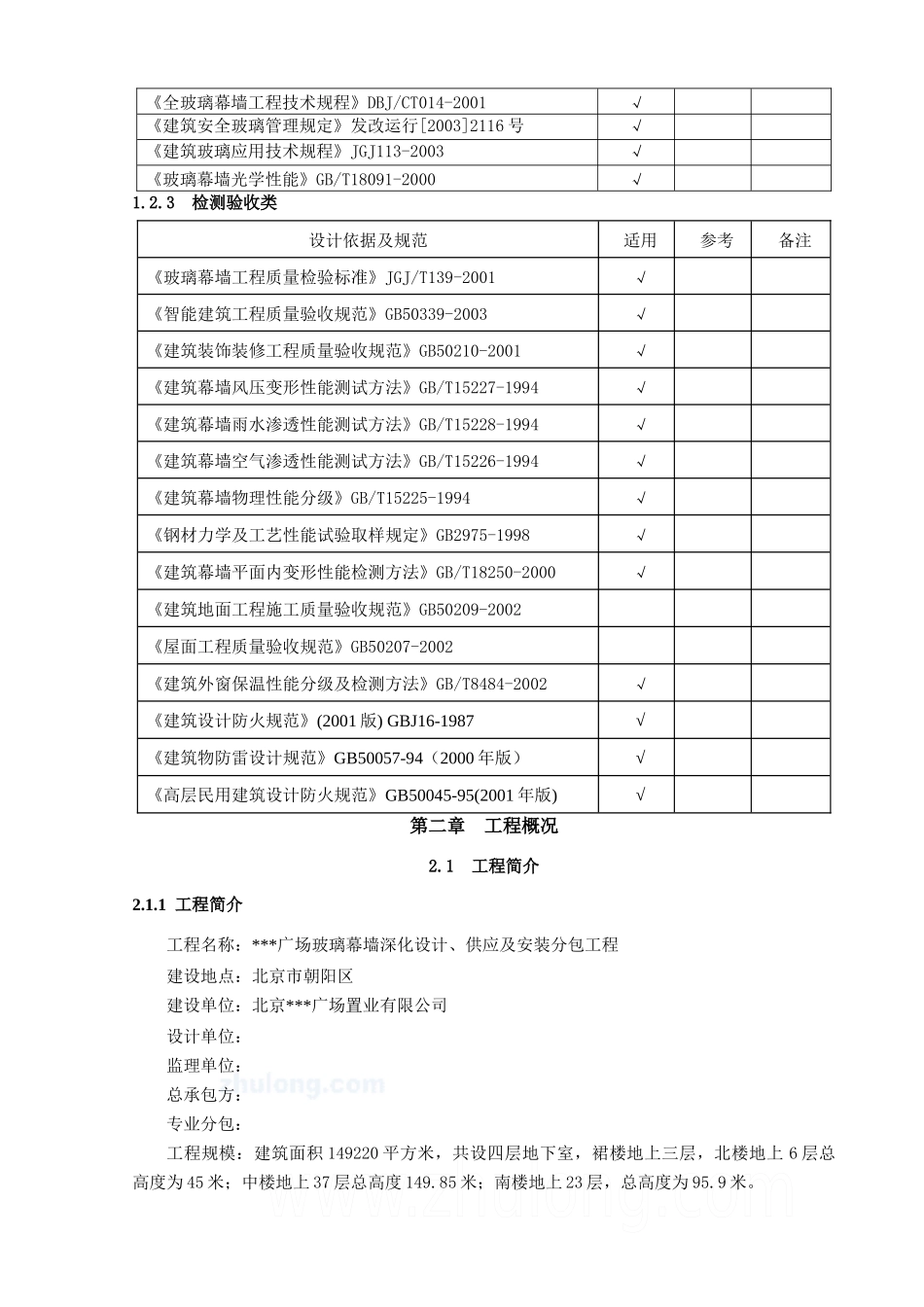

第一章 编制说明1.1 编制内容简述本技术文件是***大厦幕墙工程从施工准备到竣工验收全过程的综合性技术指导资料,围绕工程的施工特点、技术难点、及现有的施工条件等,从工程概况、施工总体部署、进度计划及保证措施、施工前准备、材料采购、运输、搬运与堆放、加工制作方案、施工安装方案、工程质量检测、质量管理体系、安全文明施工及职业健康、环境保护、幕墙试验、新技术、新工艺、新材料的运用和推广、成本控制、资料管理等方面机进行了较为系统的阐述,现将各章节主要内容简要介绍如下:1.1.1 工程概况本章主要介绍了本工程的基本情况,此项目位于北京市朝阳区,有数十条公交、地铁线可直接到达本工程现场,地理位置极其优越。***广场是***地产在北京开发的集办公、商业服务于一体的高档建筑,建筑面积 149220 平方米,共设四层地下室,裙楼地上三层,北楼地上 6层总高度为 45 米;中楼地上 37 层总高度 149.85 米;南楼地上 23 层,总高度为 95.9 米。1.1.2 施工总体部署本章主要介绍了该工程管理目标,包括:安全目标、质量目标、工期目标、文明施工目标、环保目标、成本目标等。安全目标:贯彻实施“安全第一、预防为主”的方针,在施工中做到无伤亡、无重伤、无火灾、无重毒、无坍塌的目标,杜绝重大安全事故的发生,并确保达到北京市“安全文明样板工地”的标准。质量目标:确保本工程质量达到合格等级,并力保获得“北京市建筑长城杯”及“建筑工程鲁班奖”。工期目标:根据合同文件对工期、进度的要求以及工程实际情况,本工程开工日期:200 7 年 12 月 15 日,完工日期:2008年 5 月 15 日,共 153 日历天,确保在业主所要求的工期内完工。文明施工目标:严格执行文明施工措施,配合总包确保获得北京市“安全文明样板工地”。环保目标:在施工过程中符合环境管理标准 ISO14001 的要求,确保施工区无废水、无废渣,及时清理垃圾,车辆进出工地进行特别清理,控制现场施工噪音。成本目标:在保证工程质量、满足建筑要求、确保安全和进度的前提下,将采用先进的技术和新工艺来实施本工程,以降低工程成本,并且严格按 ISO9001 质量体系模式运作,避免不必要的失误和浪费现象,将成本控制在甲方及业主要求的范围内。为实现上述目标,选派优秀的技术及工程管理人员,组建了一个科学健全的项目组织机构,将整个工程分为 5 个施工段,并具体明确了各施工段的开始、完成时间。根据本工程的各阶段...
