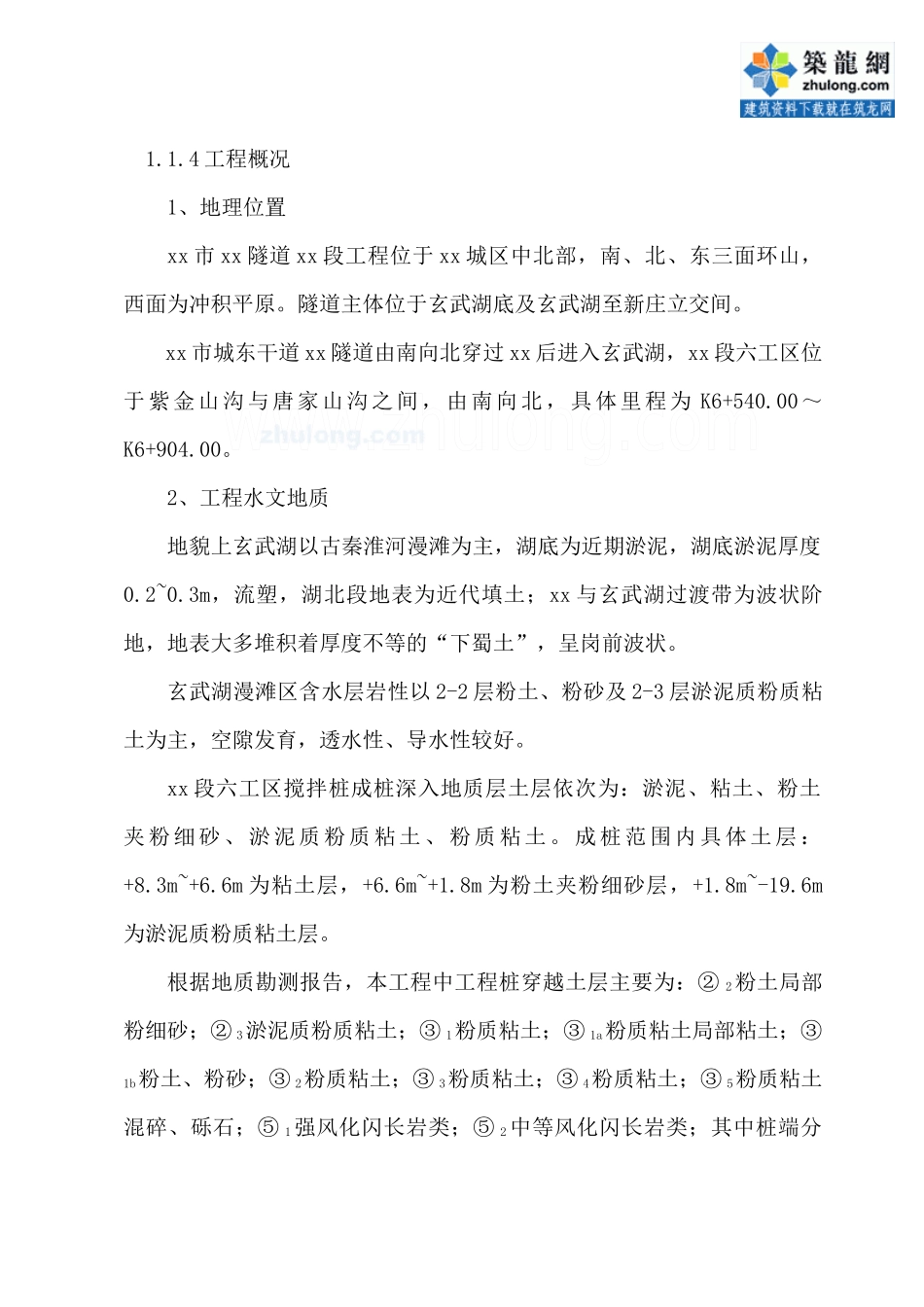

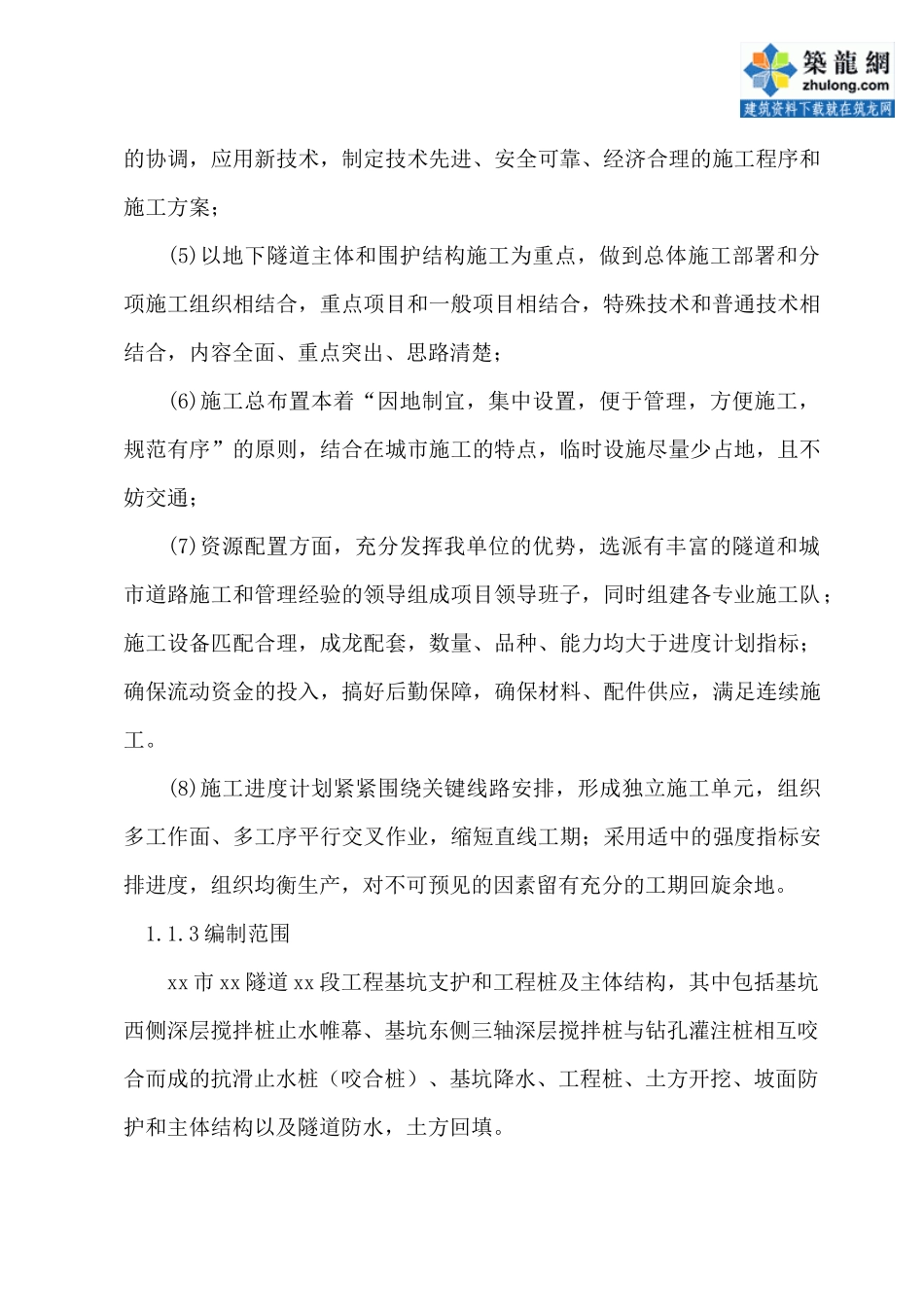

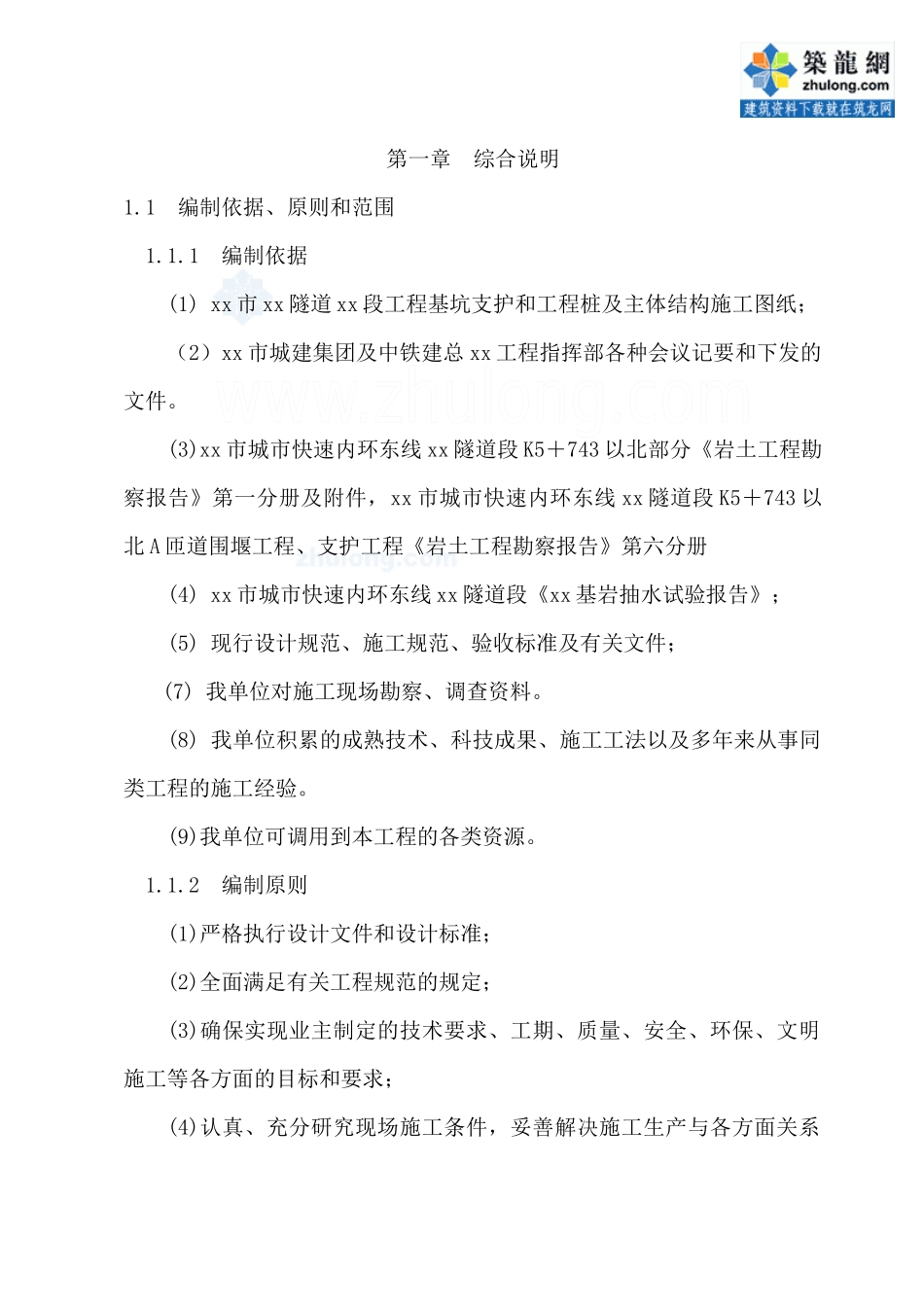

第一章 综合说明1.1 编制依据、原则和范围1.1.1 编制依据(1) xx 市 xx 隧道 xx 段工程基坑支护和工程桩及主体结构施工图纸;(2)xx 市城建集团及中铁建总 xx 工程指挥部各种会议记要和下发的文件。(3)xx 市城市快速内环东线 xx 隧道段 K5+743 以北部分《岩土工程勘察报告》第一分册及附件,xx 市城市快速内环东线 xx 隧道段 K5+743 以北 A 匝道围堰工程、支护工程《岩土工程勘察报告》第六分册(4) xx 市城市快速内环东线 xx 隧道段《xx 基岩抽水试验报告》;(5) 现行设计规范、施工规范、验收标准及有关文件; (7) 我单位对施工现场勘察、调查资料。(8) 我单位积累的成熟技术、科技成果、施工工法以及多年来从事同类工程的施工经验。(9)我单位可调用到本工程的各类资源。1.1.2 编制原则(1)严格执行设计文件和设计标准;(2)全面满足有关工程规范的规定;(3)确保实现业主制定的技术要求、工期、质量、安全、环保、文明施工等各方面的目标和要求;(4)认真、充分研究现场施工条件,妥善解决施工生产与各方面关系的协调,应用新技术,制定技术先进、安全可靠、经济合理的施工程序和施工方案;(5)以地下隧道主体和围护结构施工为重点,做到总体施工部署和分项施工组织相结合,重点项目和一般项目相结合,特殊技术和普通技术相结合,内容全面、重点突出、思路清楚;(6)施工总布置本着“因地制宜,集中设置,便于管理,方便施工,规范有序”的原则,结合在城市施工的特点,临时设施尽量少占地,且不妨交通;(7)资源配置方面,充分发挥我单位的优势,选派有丰富的隧道和城市道路施工和管理经验的领导组成项目领导班子,同时组建各专业施工队;施工设备匹配合理,成龙配套,数量、品种、能力均大于进度计划指标;确保流动资金的投入,搞好后勤保障,确保材料、配件供应,满足连续施工。(8)施工进度计划紧紧围绕关键线路安排,形成独立施工单元,组织多工作面、多工序平行交叉作业,缩短直线工期;采用适中的强度指标安排进度,组织均衡生产,对不可预见的因素留有充分的工期回旋余地。1.1.3 编制范围xx 市 xx 隧道 xx 段工程基坑支护和工程桩及主体结构,其中包括基坑西侧深层搅拌桩止水帷幕、基坑东侧三轴深层搅拌桩与钻孔灌注桩相互咬合而成的抗滑止水桩(咬合桩)、基坑降水、工程桩、土方开挖、坡面防护和主体结构以及隧道防水,土方回填。1.1.4 工程概况1、地理位置xx 市 xx 隧道 xx 段工程位于 xx ...
