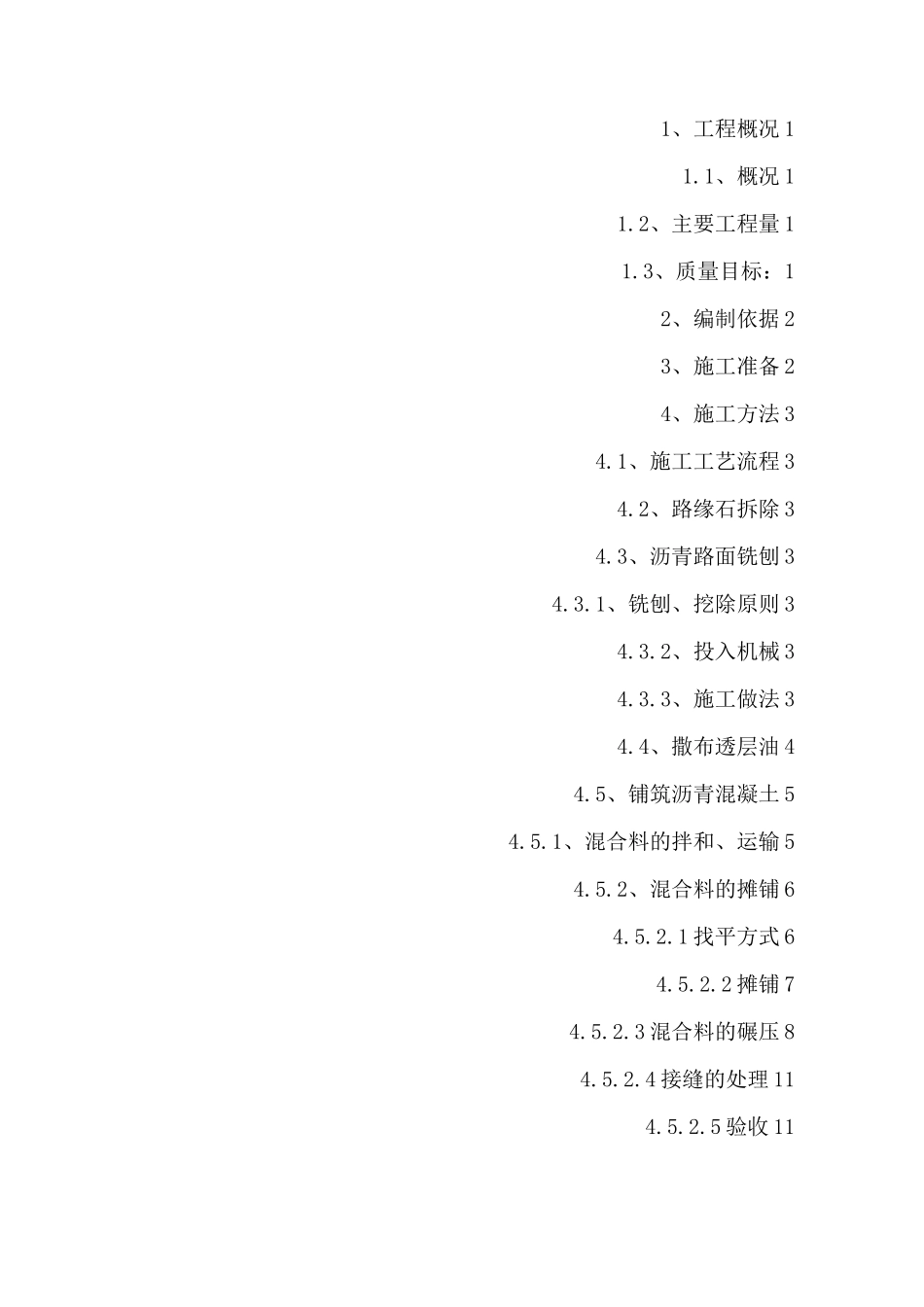

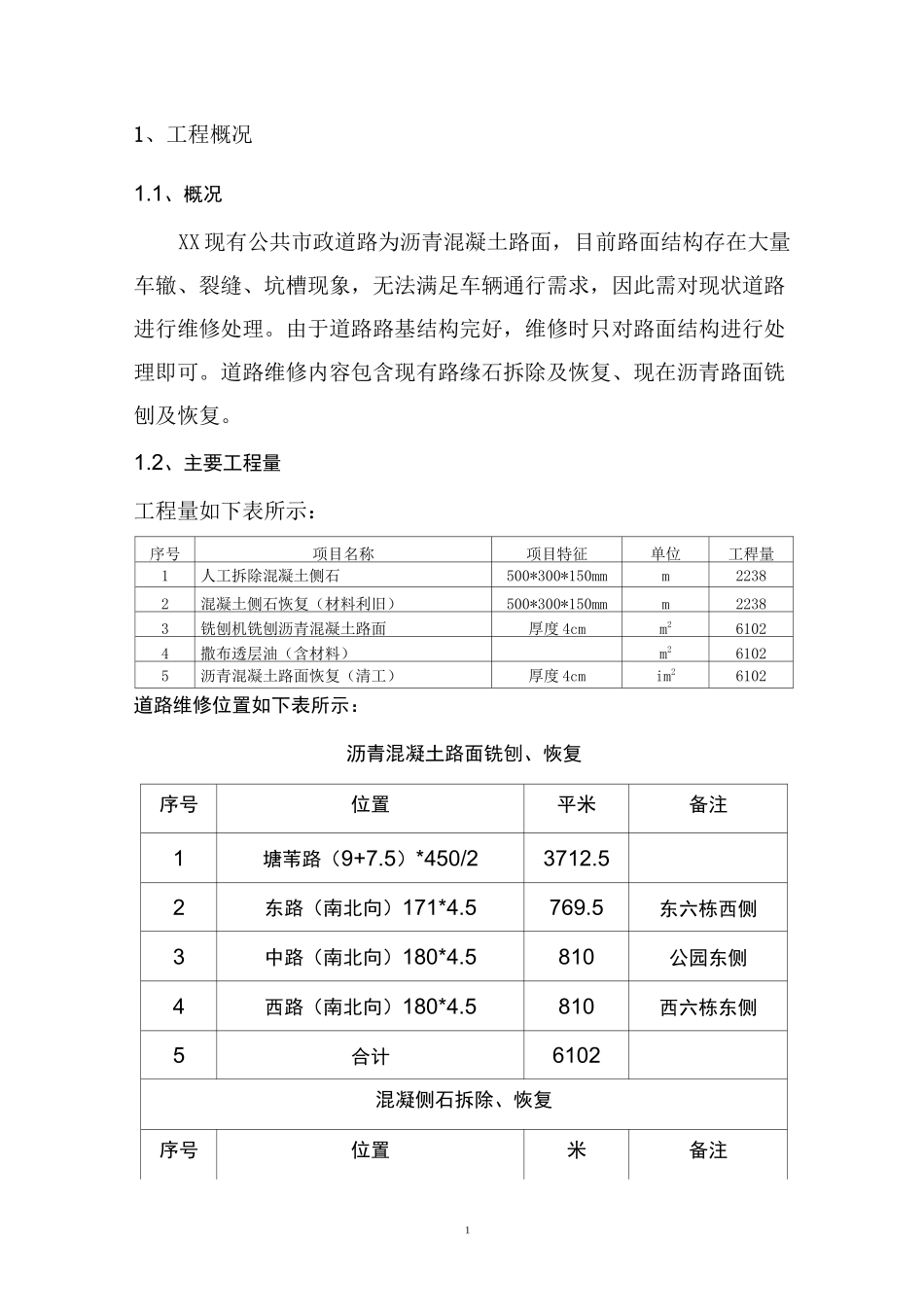

市政道路维修施工方案编制:审核:审批:XX 有限公司年月日1、工程概况 11.1、概况 11.2、主要工程量 11.3、质量目标:12、编制依据 23、施工准备 24、施工方法 34.1、施工工艺流程 34.2、路缘石拆除 34.3、沥青路面铣刨 34.3.1、铣刨、挖除原则 34.3.2、投入机械 34.3.3、施工做法 34.4、撒布透层油 44.5、铺筑沥青混凝土 54.5.1、混合料的拌和、运输 54.5.2、混合料的摊铺 64.5.2.1 找平方式 64.5.2.2 摊铺 74.5.2.3 混合料的碾压 84.5.2.4 接缝的处理 114.5.2.5 验收 1111、工程概况1.1、概况XX 现有公共市政道路为沥青混凝土路面,目前路面结构存在大量车辙、裂缝、坑槽现象,无法满足车辆通行需求,因此需对现状道路进行维修处理。由于道路路基结构完好,维修时只对路面结构进行处理即可。道路维修内容包含现有路缘石拆除及恢复、现在沥青路面铣刨及恢复。1.2、主要工程量工程量如下表所示:序号项目名称项目特征单位工稈量1人工拆除混凝土侧石500*300*150mmm22382混凝土侧石恢复(材料利旧)500*300*150mmm22383铣刨机铣刨沥青混凝土路面厚度 4cmm261024撒布透层油(含材料)m261025沥青混凝土路面恢复(清工)厚度 4cmim26102道路维修位置如下表所示:沥青混凝土路面铣刨、恢复序号位置平米备注1塘苇路(9+7.5)*450/23712.52东路(南北向)171*4.5769.5东六栋西侧3中路(南北向)180*4.5810公园东侧4西路(南北向)180*4.5810西六栋东侧5合计6102混凝侧石拆除、恢复序号位置米备注21塘苇路10272东路(南北向)390东六栋西侧3中路(南北向)411公园东侧4西路(南北向)411西六栋东侧5合计22381.3、质量目标:在施工中加强对材料、施工技术、质量及安全等方面工作的管理以达到优质、高效、低耗的施工目的。2、编制依据2.1. 《城市道路施工及验收规范》(CJJ-91);2.2. 《市政道路工程质量检验评定标准》(CJJ1-90);2.3. 《公路改性沥青路面施工技术规范》(JTJ036-98);2.4. 《沥青路面施工及验收规范》(GB50092-96)3、施工准备3.1.根据施工场地,做好总平面布置,施工用水、临时排水、用电工作。3.2 根据施工方案要求,组织施工机械、人员进场。3.3 编制施工进度计划,明确分工责任到人。4、施工方法4.1、施工工艺流程路缘石拆除—沥青路面钎刨 T 路缘石恢复—面路基层清理 V散布透层油一铺筑沥青混凝土34.2、路缘石拆除路缘石采用人工拆除,拆除时采取保护性拆除,以便恢复时材料进行利旧使...
