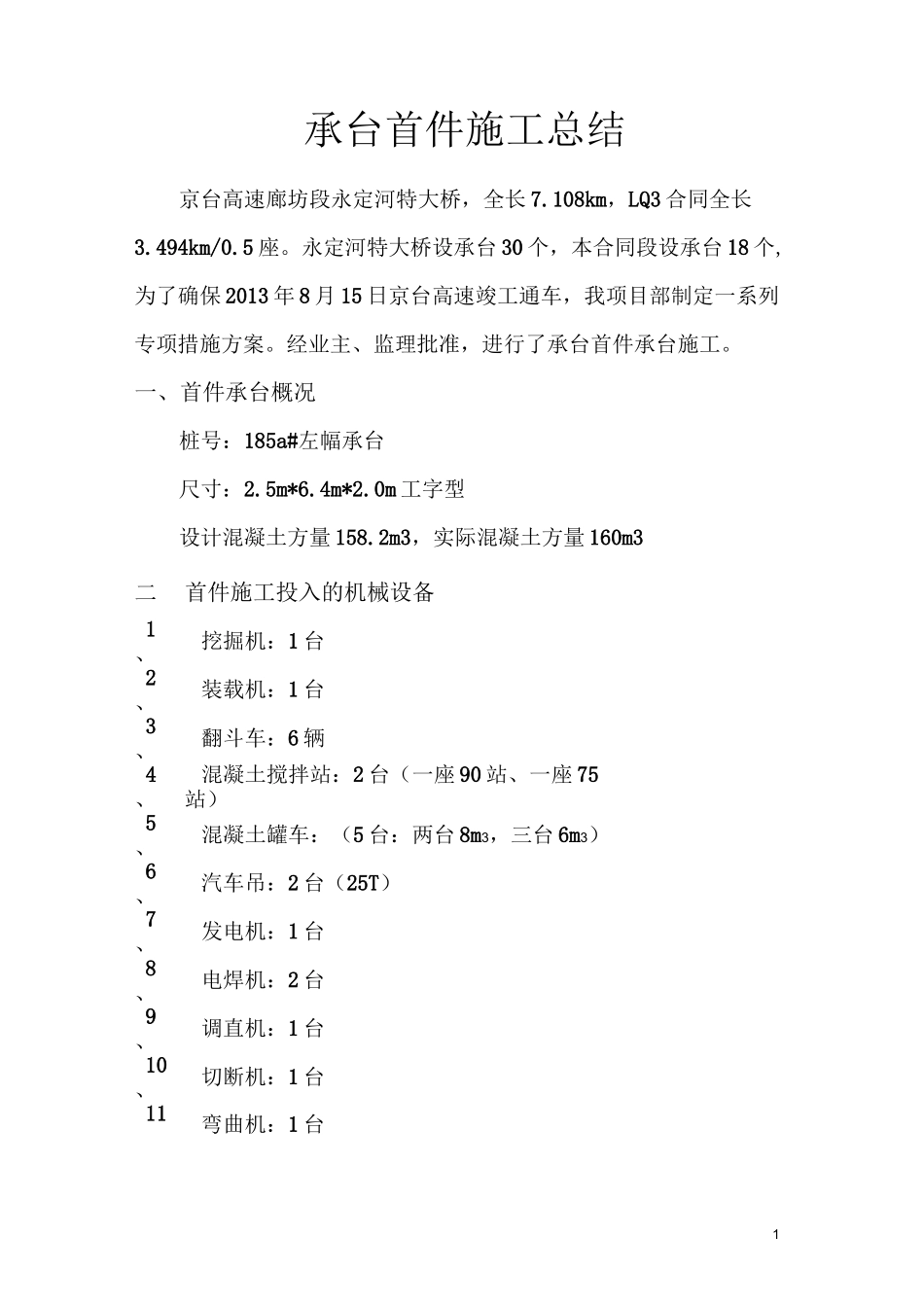

1承台首件施工总结京台高速廊坊段永定河特大桥,全长 7
108km,LQ3 合同全长3
494km/0
永定河特大桥设承台 30 个,本合同段设承台 18 个,为了确保 2013 年 8 月 15 日京台高速竣工通车,我项目部制定一系列专项措施方案
经业主、监理批准,进行了承台首件承台施工

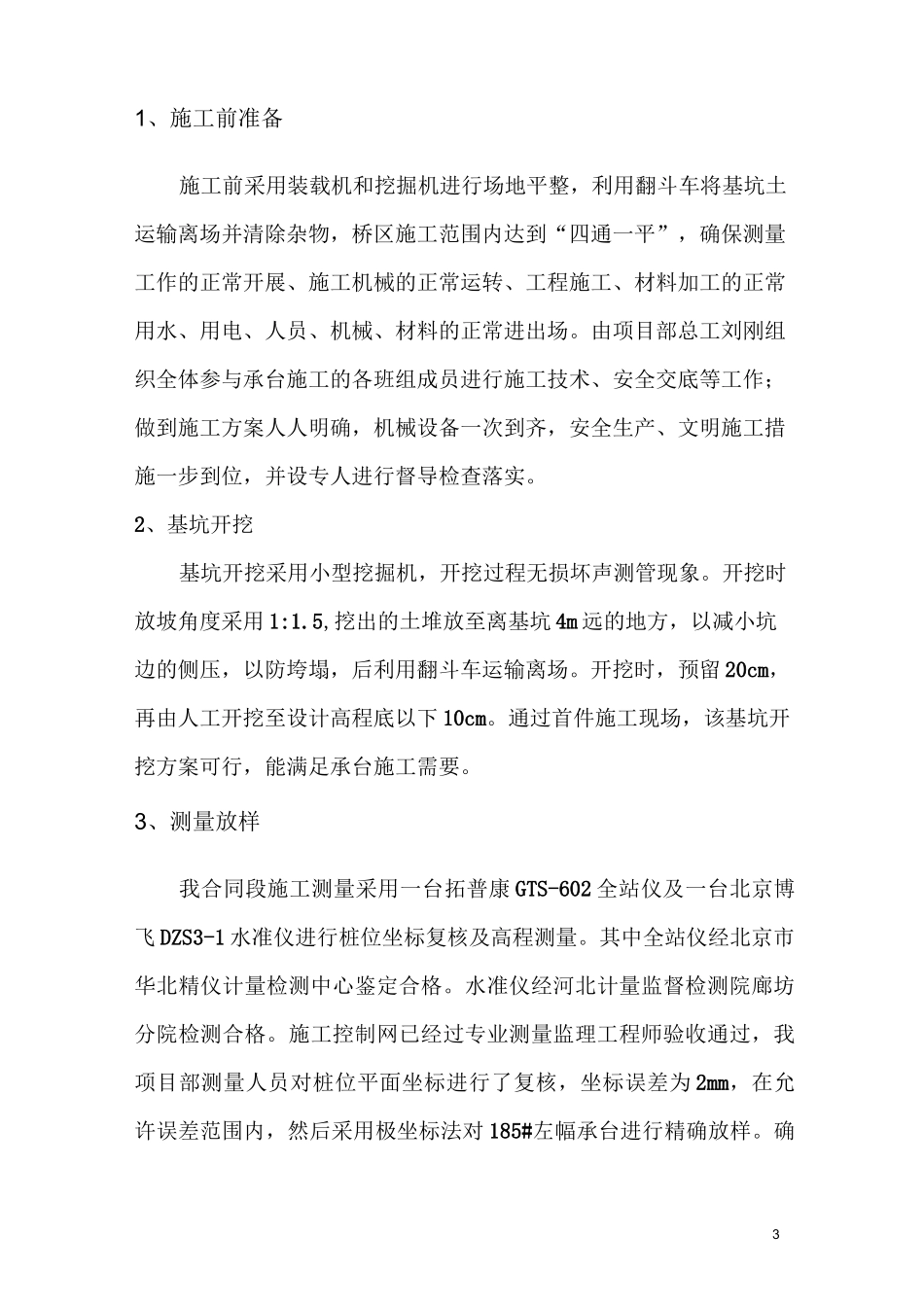

一、首件承台概况桩号:185a#左幅承台尺寸:2
0m 工字型设计混凝土方量 158
2m3,实际混凝土方量 160m3二、首件施工投入的机械设备1、挖掘机:1 台2、装载机:1 台3、翻斗车:6 辆4、混凝土搅拌站:2 台(一座 90 站、一座 75站)5、混凝土罐车:(5 台:两台 8m3,三台 6m3)6、汽车吊:2 台(25T)7、发电机:1 台8、电焊机:2 台9、调直机:1 台10、切断机:1 台11、弯曲机:1 台2三、施工人员施工总指挥:李袁宗技术负责人:张国儒桥梁工程师:薛青质检工程师:朱丽祯测量工程师:张福奎监理工程师:赵金岭现场管理人员:张桂义试验人员:李富山技术员:陈志旗郝志伟测量员:邬俊张超施工班组负责人:索传政现场管理:张伟混凝土班长:易小龙钢筋班长:蔡军吊车司机:2 名混凝土工:7 名铲车司机:1 名挖掘机司机:1 名罐车司机:5 名电焊工:2 名钢筋工:10 名三、材料配备:1、混凝土材料:采用 C25 高性能混凝土
水泥选用唐山冀东(盾石)牌 P
5 普通硅酸盐水泥
碎石选用徐水碎石场 5-31
5mm碎石,并进行水洗
砂选用易县产中砂,减水剂选用北京赞凯生产的聚羧酸减水剂,粉煤灰选用三河生产,矿粉选用前进生产,拌合用水采用饮用水
2、钢筋、I、II 级钢筋选用唐山钢铁有限公司、北京首钢生产的钢材
3、施工配合比:水泥:砂:碎石:水:粉煤灰:矿粉:减水剂=287:727:1139:158:50:43:2
