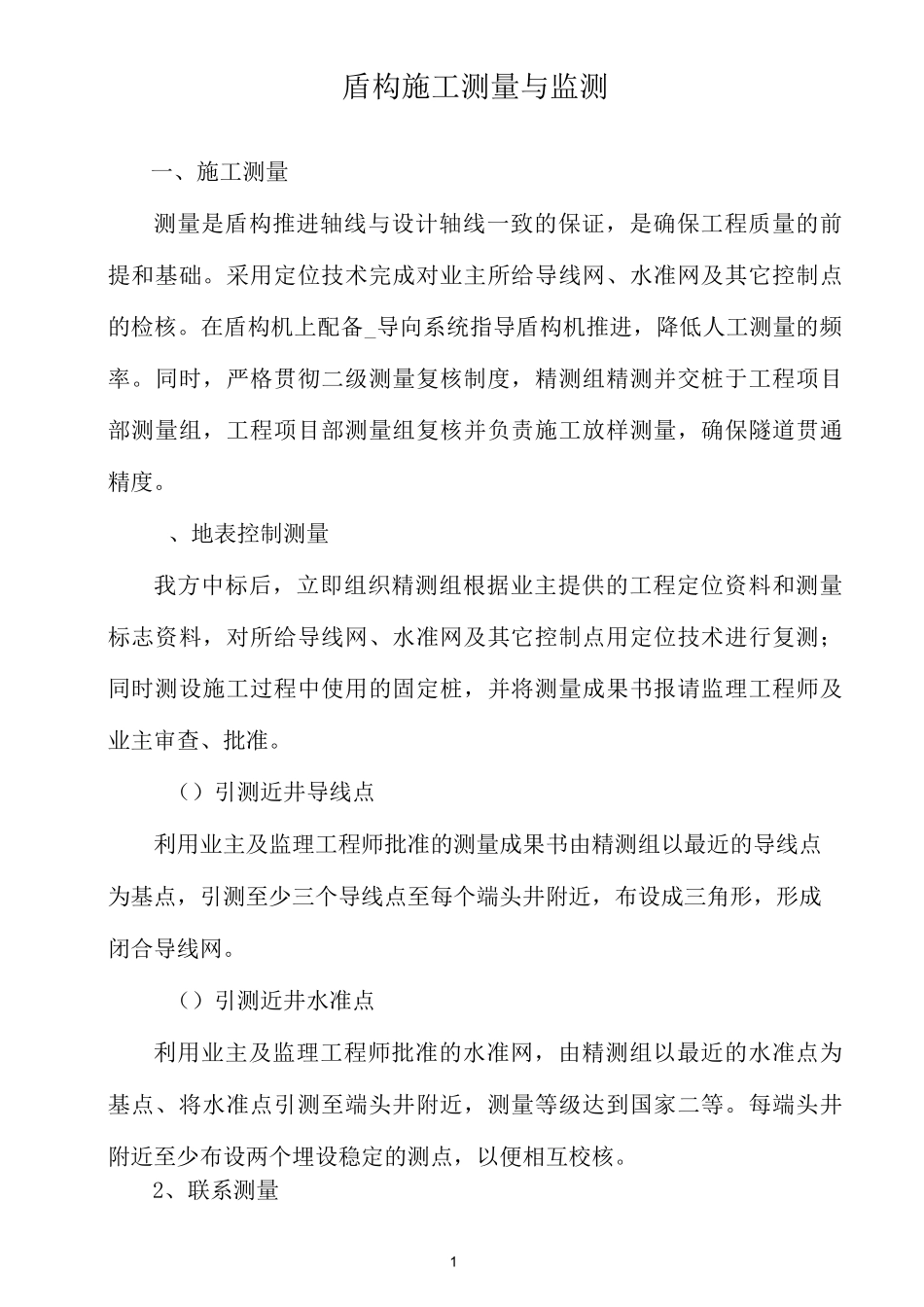

1盾构施工测量与监测一、施工测量测量是盾构推进轴线与设计轴线一致的保证,是确保工程质量的前提和基础
采用定位技术完成对业主所给导线网、水准网及其它控制点的检核
在盾构机上配备_导向系统指导盾构机推进,降低人工测量的频率
同时,严格贯彻二级测量复核制度,精测组精测并交桩于工程项目部测量组,工程项目部测量组复核并负责施工放样测量,确保隧道贯通精度
、地表控制测量我方中标后,立即组织精测组根据业主提供的工程定位资料和测量标志资料,对所给导线网、水准网及其它控制点用定位技术进行复测;同时测设施工过程中使用的固定桩,并将测量成果书报请监理工程师及业主审查、批准
()引测近井导线点利用业主及监理工程师批准的测量成果书由精测组以最近的导线点为基点,引测至少三个导线点至每个端头井附近,布设成三角形,形成闭合导线网
()引测近井水准点利用业主及监理工程师批准的水准网,由精测组以最近的水准点为基点、将水准点引测至端头井附近,测量等级达到国家二等
每端头井附近至少布设两个埋设稳定的测点,以便相互校核

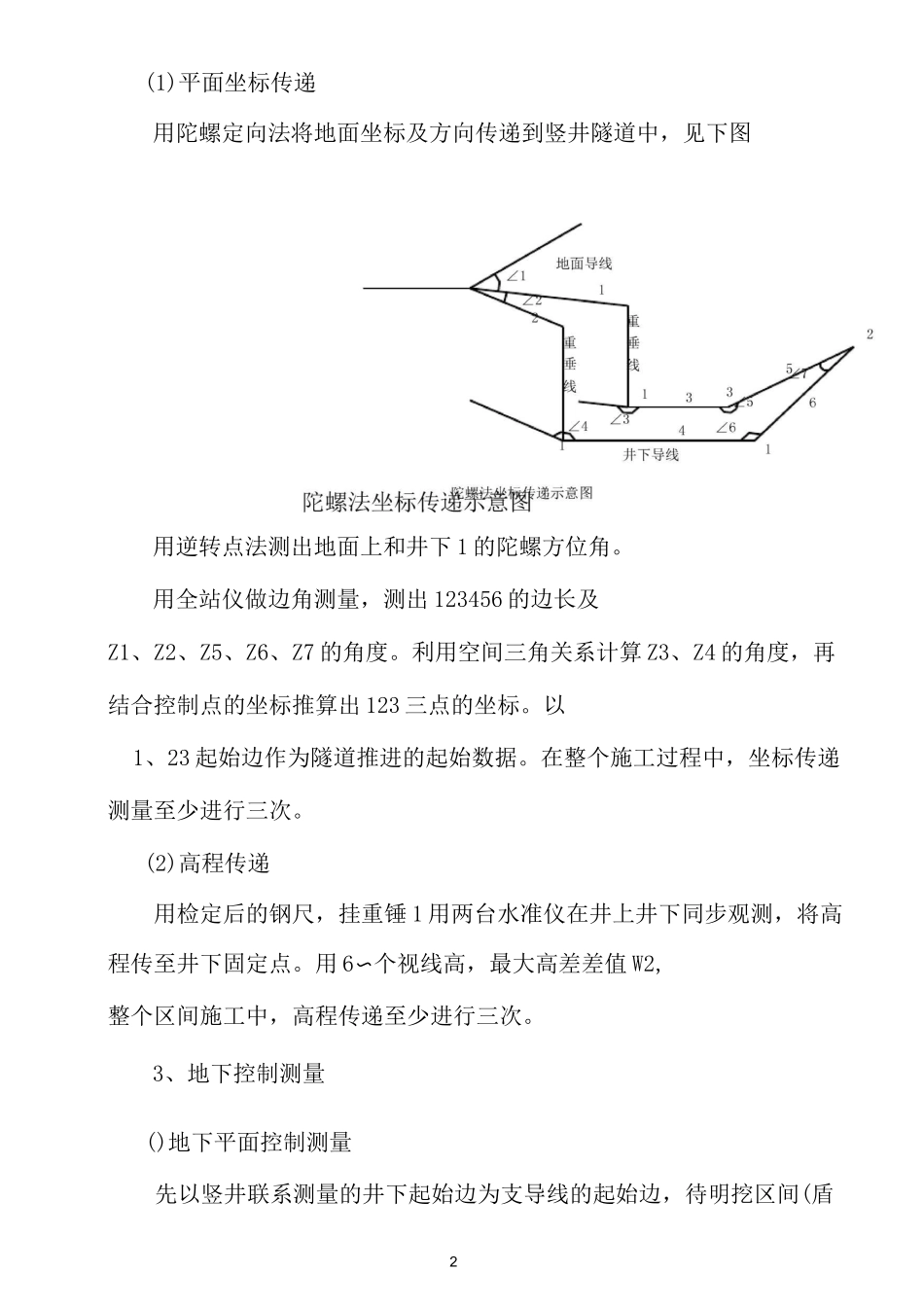

2、联系测量2(1)平面坐标传递用陀螺定向法将地面坐标及方向传递到竖井隧道中,见下图用逆转点法测出地面上和井下 1 的陀螺方位角
用全站仪做边角测量,测出 123456 的边长及Z1、Z2、Z5、Z6、Z7 的角度
利用空间三角关系计算 Z3、Z4 的角度,再结合控制点的坐标推算出 123 三点的坐标
以1、23 起始边作为隧道推进的起始数据
在整个施工过程中,坐标传递测量至少进行三次
(2)高程传递用检定后的钢尺,挂重锤 1 用两台水准仪在井上井下同步观测,将高程传至井下固定点
用 6〜个视线高,最大高差差值 W2,整个区间施工中,高程传递至少进行三次

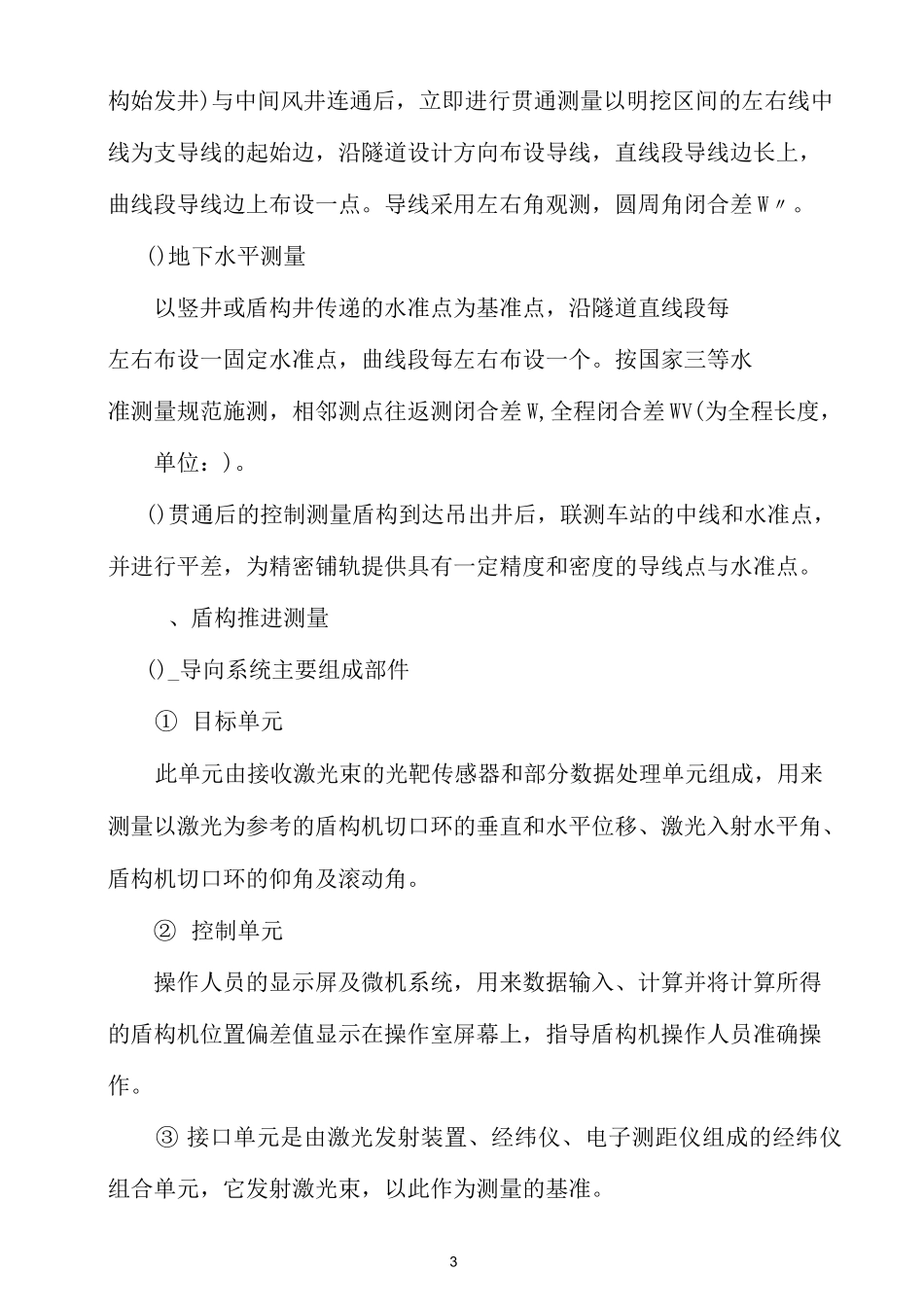

3、地下控制测量()地下平面控制测量先以竖井联系测量的井下起始边为支导线的起始边,待明挖区间(盾3构始发井)与中间风井连通后,立即进行贯通测量以明
