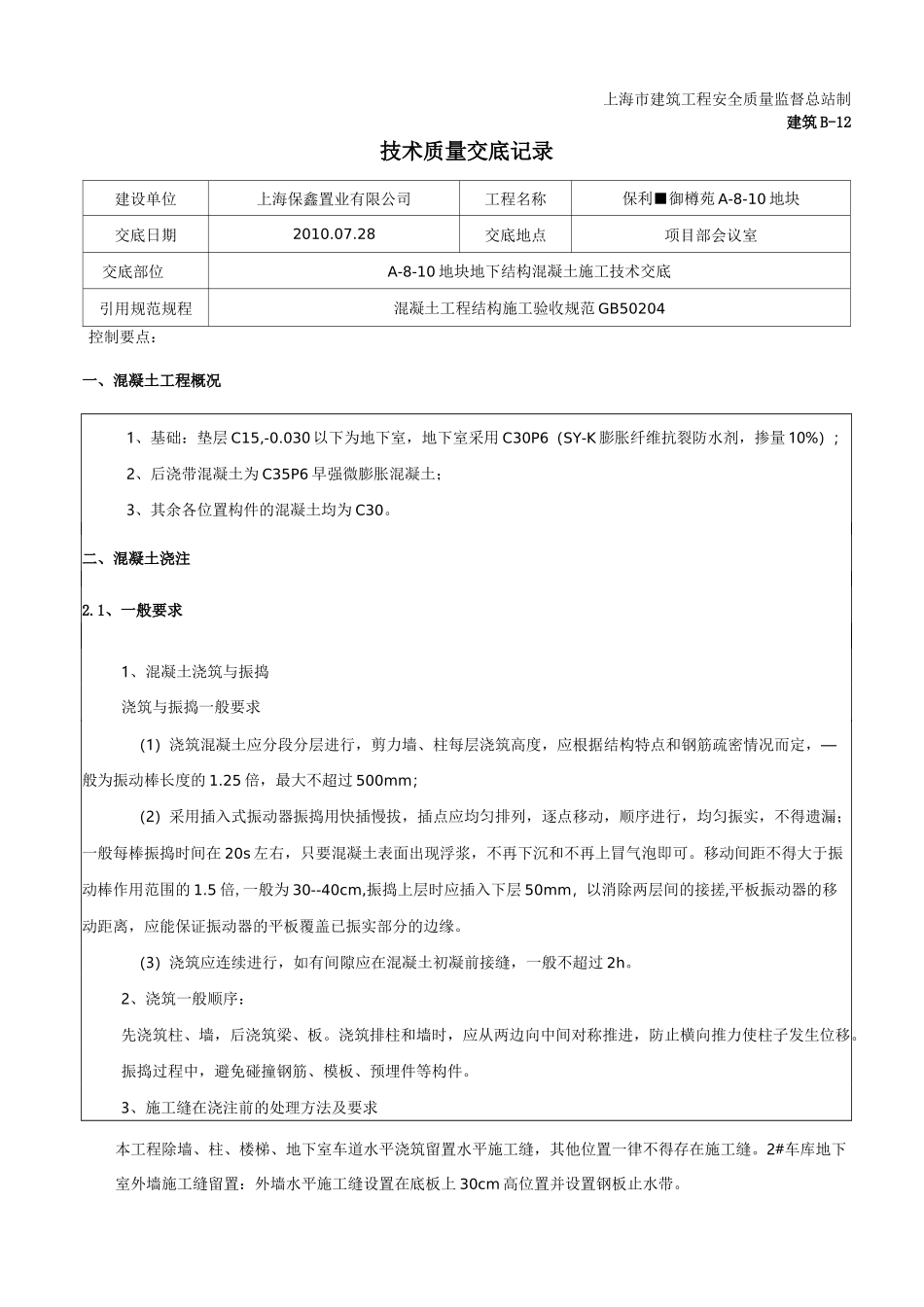

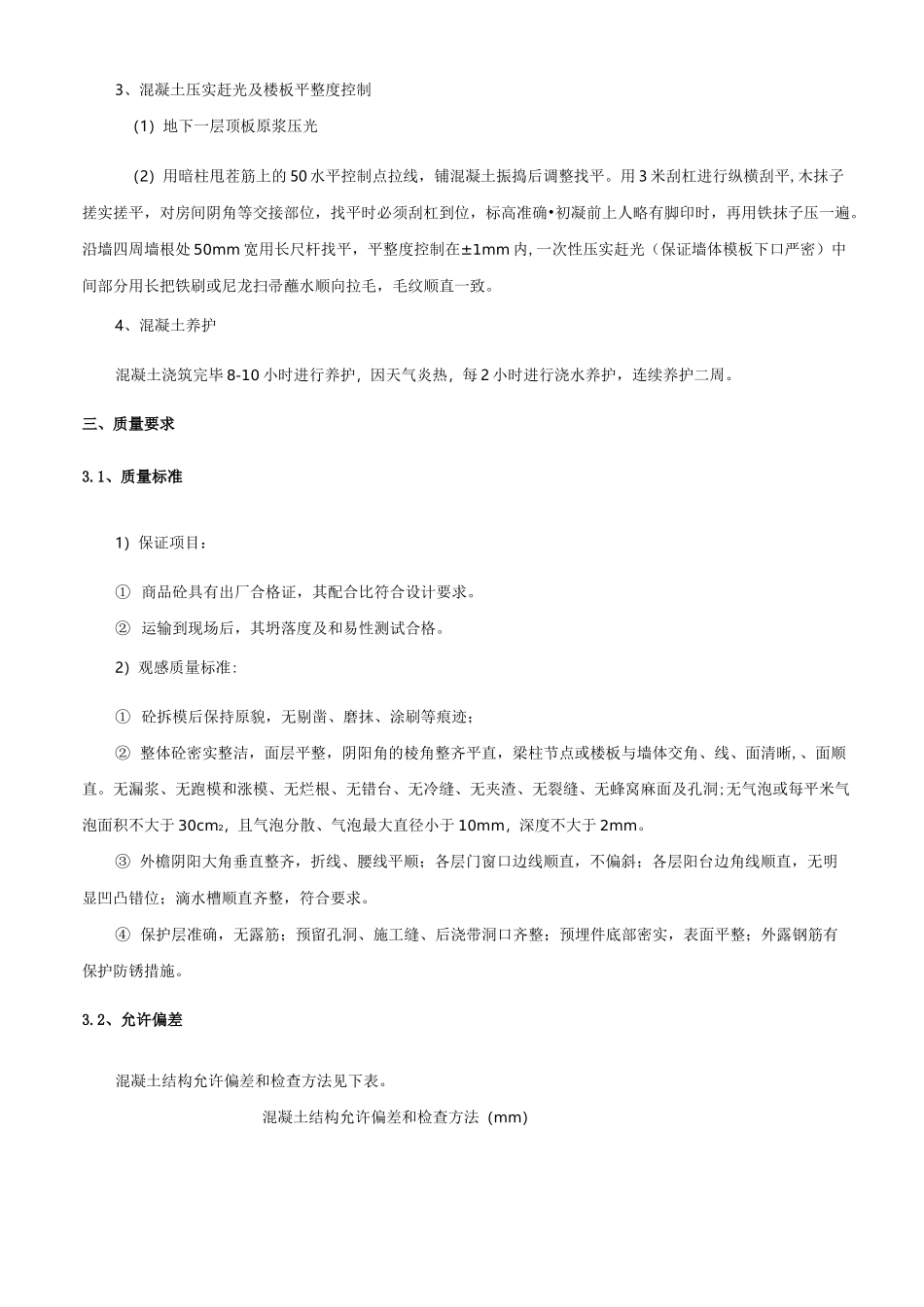

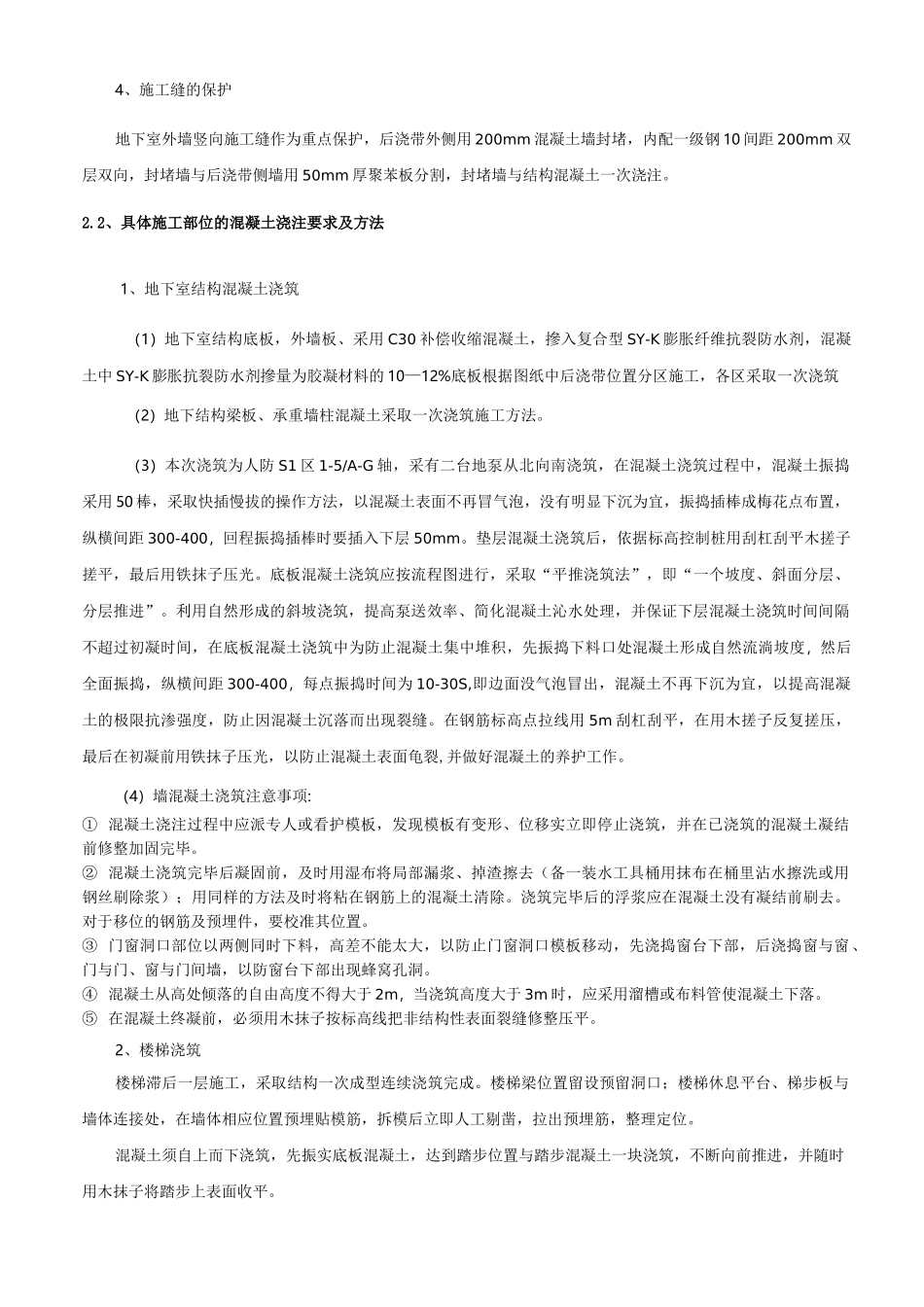

上海市建筑工程安全质量监督总站制建筑 B-12技术质量交底记录建设单位上海保鑫置业有限公司工程名称保利■御樽苑 A-8-10 地块交底日期2010.07.28交底地点项目部会议室交底部位A-8-10 地块地下结构混凝土施工技术交底引用规范规程混凝土工程结构施工验收规范 GB50204控制要点:一、混凝土工程概况1、基础:垫层 C15,-0.030 以下为地下室,地下室采用 C30P6(SY-K 膨胀纤维抗裂防水剂,掺量 10%);2、后浇带混凝土为 C35P6 早强微膨胀混凝土;3、其余各位置构件的混凝土均为 C30。二、混凝土浇注2.1、一般要求1、混凝土浇筑与振捣浇筑与振捣一般要求(1)浇筑混凝土应分段分层进行,剪力墙、柱每层浇筑高度,应根据结构特点和钢筋疏密情况而定,—般为振动棒长度的 1.25 倍,最大不超过 500mm;(2)采用插入式振动器振捣用快插慢拔,插点应均匀排列,逐点移动,顺序进行,均匀振实,不得遗漏;一般每棒振捣时间在 20s 左右,只要混凝土表面出现浮浆,不再下沉和不再上冒气泡即可。移动间距不得大于振动棒作用范围的 1.5 倍,一般为 30--40cm,振捣上层时应插入下层 50mm,以消除两层间的接搓,平板振动器的移动距离,应能保证振动器的平板覆盖已振实部分的边缘。(3)浇筑应连续进行,如有间隙应在混凝土初凝前接缝,一般不超过 2h。2、浇筑一般顺序:先浇筑柱、墙,后浇筑梁、板。浇筑排柱和墙时,应从两边向中间对称推进,防止横向推力使柱子发生位移。振捣过程中,避免碰撞钢筋、模板、预埋件等构件。3、施工缝在浇注前的处理方法及要求本工程除墙、柱、楼梯、地下室车道水平浇筑留置水平施工缝,其他位置一律不得存在施工缝。2#车库地下室外墙施工缝留置:外墙水平施工缝设置在底板上 30cm 高位置并设置钢板止水带。4、施工缝的保护地下室外墙竖向施工缝作为重点保护,后浇带外侧用 200mm 混凝土墙封堵,内配一级钢 10 间距 200mm 双层双向,封堵墙与后浇带侧墙用 50mm 厚聚苯板分割,封堵墙与结构混凝土一次浇注。2.2、具体施工部位的混凝土浇注要求及方法1、地下室结构混凝土浇筑(1)地下室结构底板,外墙板、采用 C30 补偿收缩混凝土,摻入复合型 SY-K 膨胀纤维抗裂防水剂,混凝土中 SY-K 膨胀抗裂防水剂摻量为胶凝材料的 10—12%底板根据图纸中后浇带位置分区施工,各区采取一次浇筑(2)地下结构梁板、承重墙柱混凝土采取一次浇筑施工方法。(3)本次浇筑为人防 S1 区 1-5/A-G 轴,采有二台地...
