屋面防水施工方案集合 9 篇屋面防水施工方案 篇 1 屋面是建筑物最上层的外围护构件,用于抵抗自然界的雨、雪、风、霜、太阳辐射、气温变化等不利因素的影响,保证建筑内部有一个良好的使用环境,屋面应满足坚固耐久、防水、保温、隔热、防火和抵御各种不良影响的功能要求
屋面防水工程施工方案 1、 屋面做法:现浇屋面板——15 厚 1:3 水泥砂浆找平层——冷底子油一道三毡四油防水层——绿豆砂保护层 2、屋面防水工程施工前应先对基层进行检查和清理,发现薄弱环节先行补强,经检查合格后方可进行上面防水层的施工

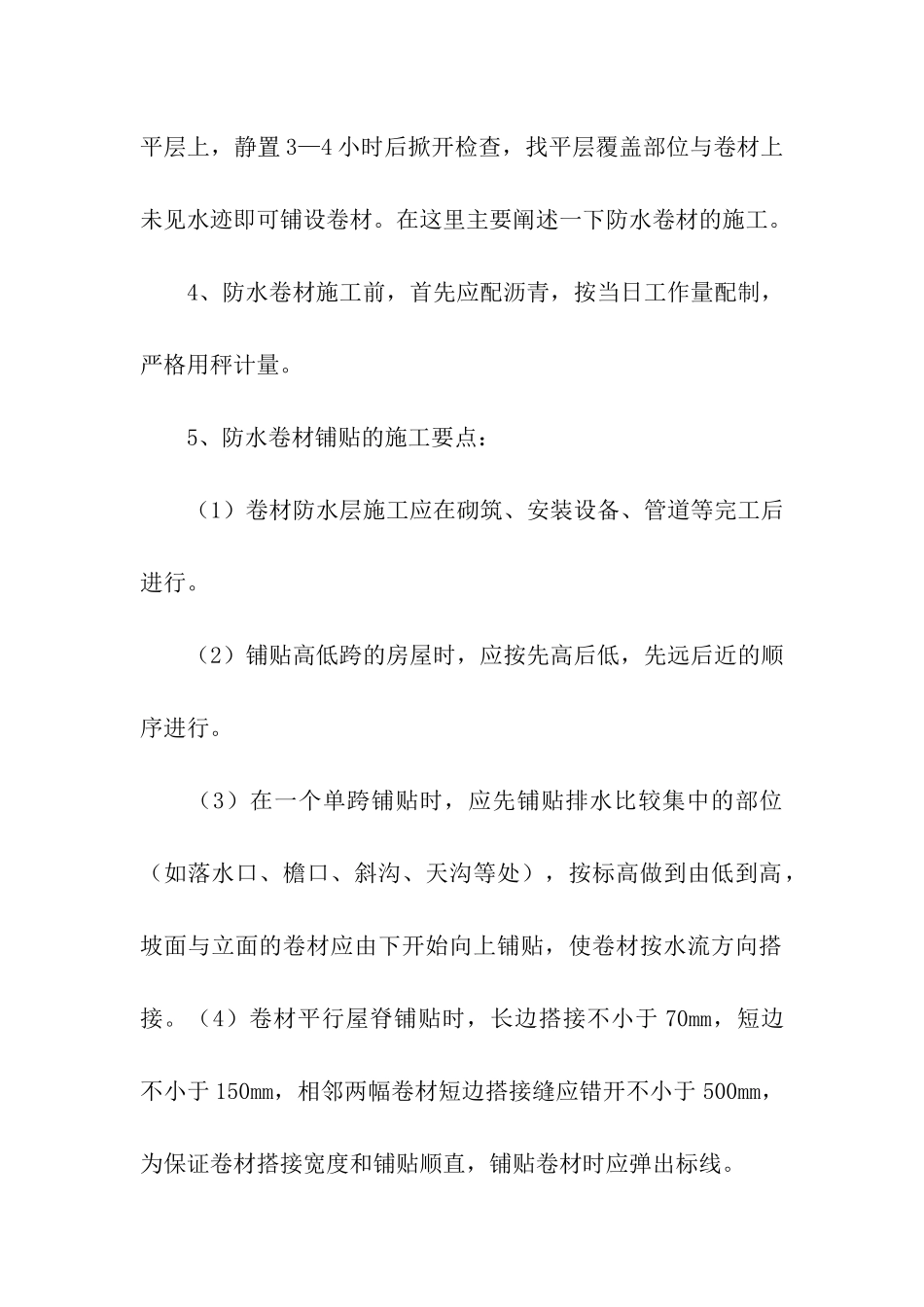

3、在施工屋面防水卷材层时必须保证基层干燥否则会影响防水效果,干燥程度的检验方法:是将 1m2 卷材平坦地铺在找平层上,静置 3—4 小时后掀开检查,找平层覆盖部位与卷材上未见水迹即可铺设卷材
在这里主要阐述一下防水卷材的施工
4、防水卷材施工前,首先应配沥青,按当日工作量配制,严格用秤计量
5、防水卷材铺贴的施工要点: (1)卷材防水层施工应在砌筑、安装设备、管道等完工后进行
(2)铺贴高低跨的房屋时,应按先高后低,先远后近的顺序进行
(3)在一个单跨铺贴时,应先铺贴排水比较集中的部位(如落水口、檐口、斜沟、天沟等处),按标高做到由低到高,坡面与立面的卷材应由下开始向上铺贴,使卷材按水流方向搭接
(4)卷材平行屋脊铺贴时,长边搭接不小于 70mm,短边不小于 150mm,相邻两幅卷材短边搭接缝应错开不小于 500mm,为保证卷材搭接宽度和铺贴顺直,铺贴卷材时应弹出标线

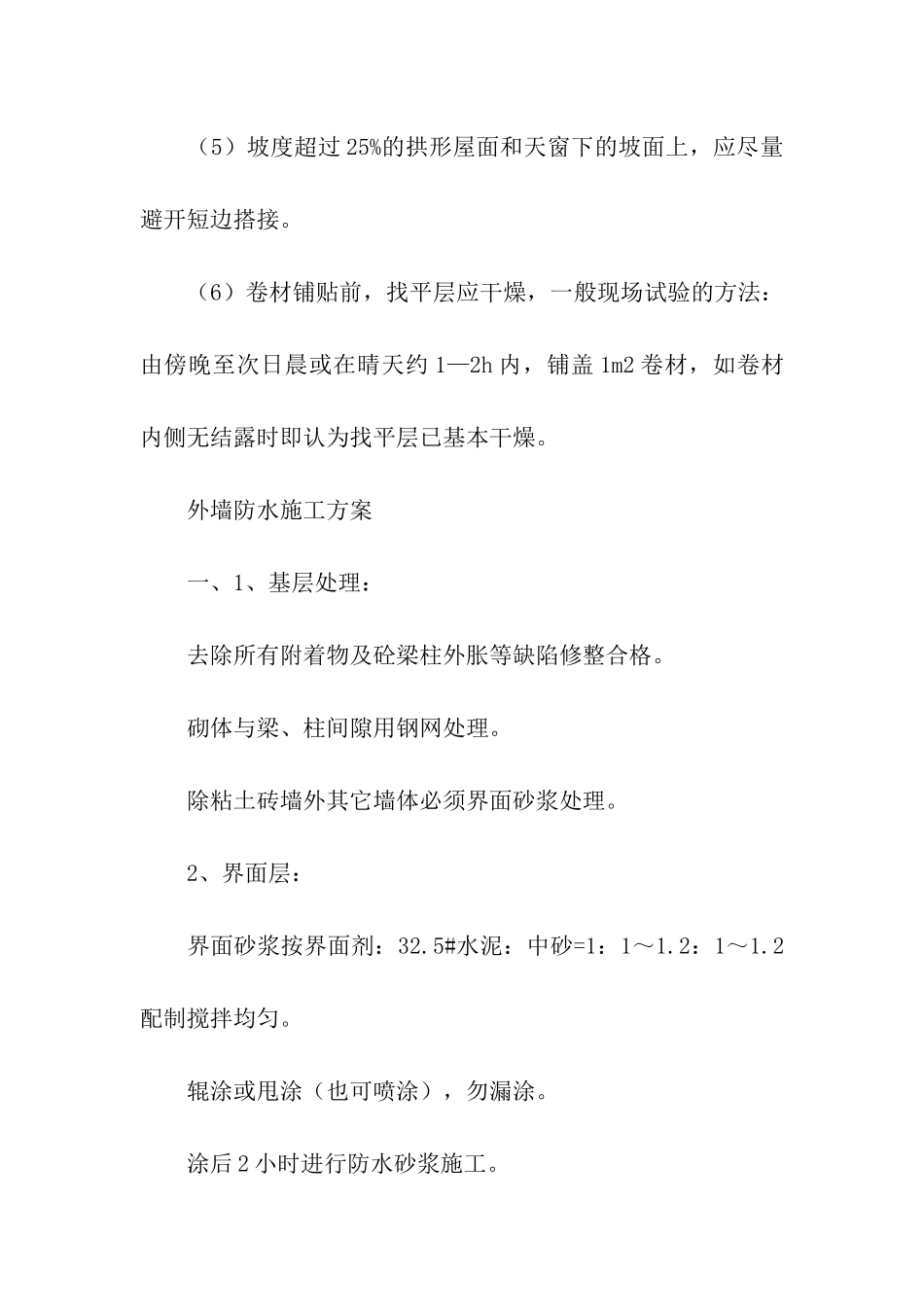

(5)坡度超过 25%的拱形屋面和天窗下的坡面上,应尽量避开短边搭接
(6)卷材铺贴前,找平层应干燥,一般现场试验的方法:由傍晚至次日晨或在晴天约 1—2h 内,铺盖 1m2 卷材,如卷材内侧无结露时即认为找平层已基本干燥
外墙防水施工方案 一、1、基层处理: 去除所有附着物及砼梁柱外胀等缺陷修整合
