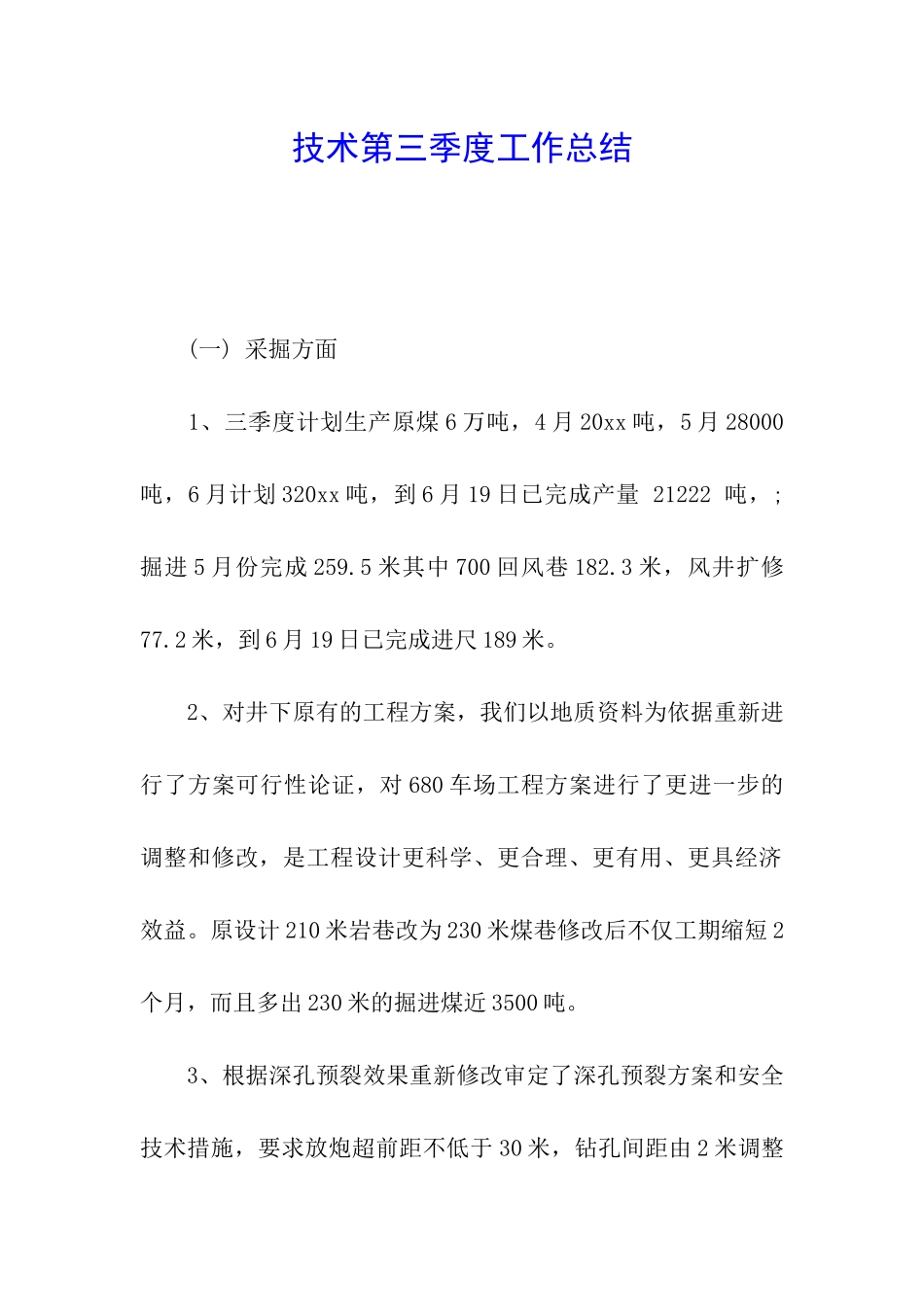

技术第三季度工作总结 (一) 采掘方面 1、三季度计划生产原煤 6 万吨,4 月 20xx 吨,5 月 28000吨,6 月计划 320xx 吨,到 6 月 19 日已完成产量 21222 吨,;掘进 5 月份完成 259.5 米其中 700 回风巷 182.3 米,风井扩修77.2 米,到 6 月 19 日已完成进尺 189 米。 2、对井下原有的工程方案,我们以地质资料为依据重新进行了方案可行性论证,对 680 车场工程方案进行了更进一步的调整和修改,是工程设计更科学、更合理、更有用、更具经济效益。原设计 210 米岩巷改为 230 米煤巷修改后不仅工期缩短 2个月,而且多出 230 米的掘进煤近 3500 吨。 3、根据深孔预裂效果重新修改审定了深孔预裂方案和安全技术措施,要求放炮超前距不低于 30 米,钻孔间距由 2 米调整到 3 米、同时装药量减小,在保证预裂效果的情况下功效提高、材料降低。 4、710 综采面超前支护由原来的 23 米改为 35 米距煤壁线15 米范围内有双排支柱改为三排,有效避开了超前预裂放炮导致回风巷冒顶的事故。 5、组织编排了四季度采掘滚动计划 (二) 一通三防 1、组织开展了瓦斯治理示范矿井建设活动、瓦斯治理能力评估的验收工作并通过了市、州、自治区的验收。 2、对 710 工作面瓦斯治理的重点部位上隅角落实埋管抽放措施,进入夏季以来大气压变化导致综采面老塘瓦斯异常溢出,通过组织现场会、专题会的形势集思广益,确定合理的治理和管理方案(利用 720 措施巷孔钻对架后采空区进行抽放),确保工作面安全生产。 3、针对瓦检员力量不足的实际,经领导同意,对瓦检员进行了补充。并利用班前会对瓦检员进行教育,要求瓦检员的现场交接班,提高了瓦检员的业务素养和责任心。 4、对主要通风系统 735 回风石门清理淤泥断面扩大近三分之一、对井下主要通风系统的通风设施进回风之间的小风门、风盖、挡风墙、巷道缝隙等进行维修堵漏,减少漏风量 300 立方左右。 5、650 水平水沟、水仓、巷道底板瓦斯涌出量一直很高,实行了水沟砂浆封底、水仓口老钻孔封堵等措施 6、防灭火工作综采面架后 70 米常规灌浆、注氮,重点对100160 处高温火区在对应 720 措施巷进行灌浆,第三季度防灭火钻孔 700m,累计灌浆 20xx 余 m3,注氮累计 40 万 m3。 7、矿井顺利完成 2 次通风系统调整。地面主扇切换主扇 3次(每月 25 日进行切换主扇)。 8、第三季度矿井瓦斯抽采量为 110 万 m3。瓦斯抽放打钻第三...
