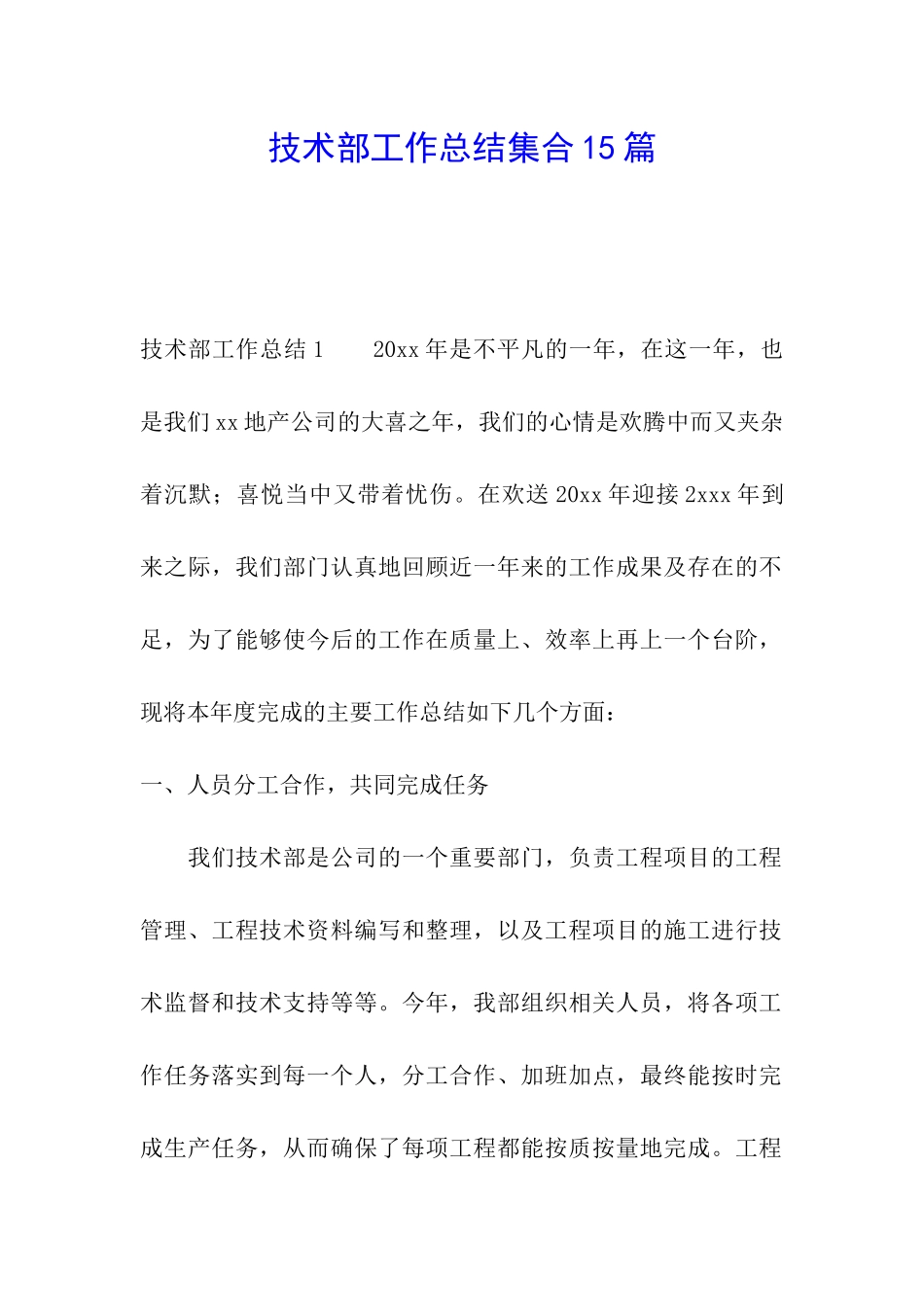

技术部工作总结集合 15 篇技术部工作总结 1 20xx 年是不平凡的一年,在这一年,也是我们 xx 地产公司的大喜之年,我们的心情是欢腾中而又夹杂着沉默;喜悦当中又带着忧伤
在欢送 20xx 年迎接 2xxx 年到来之际,我们部门认真地回顾近一年来的工作成果及存在的不足,为了能够使今后的工作在质量上、效率上再上一个台阶,现将本年度完成的主要工作总结如下几个方面:一、人员分工合作,共同完成任务 我们技术部是公司的一个重要部门,负责工程项目的工程管理、工程技术资料编写和整理,以及工程项目的施工进行技术监督和技术支持等等
今年,我部组织相关人员,将各项工作任务落实到每一个人,分工合作、加班加点,最终能按时完成生产任务,从而确保了每项工程都能按质按量地完成

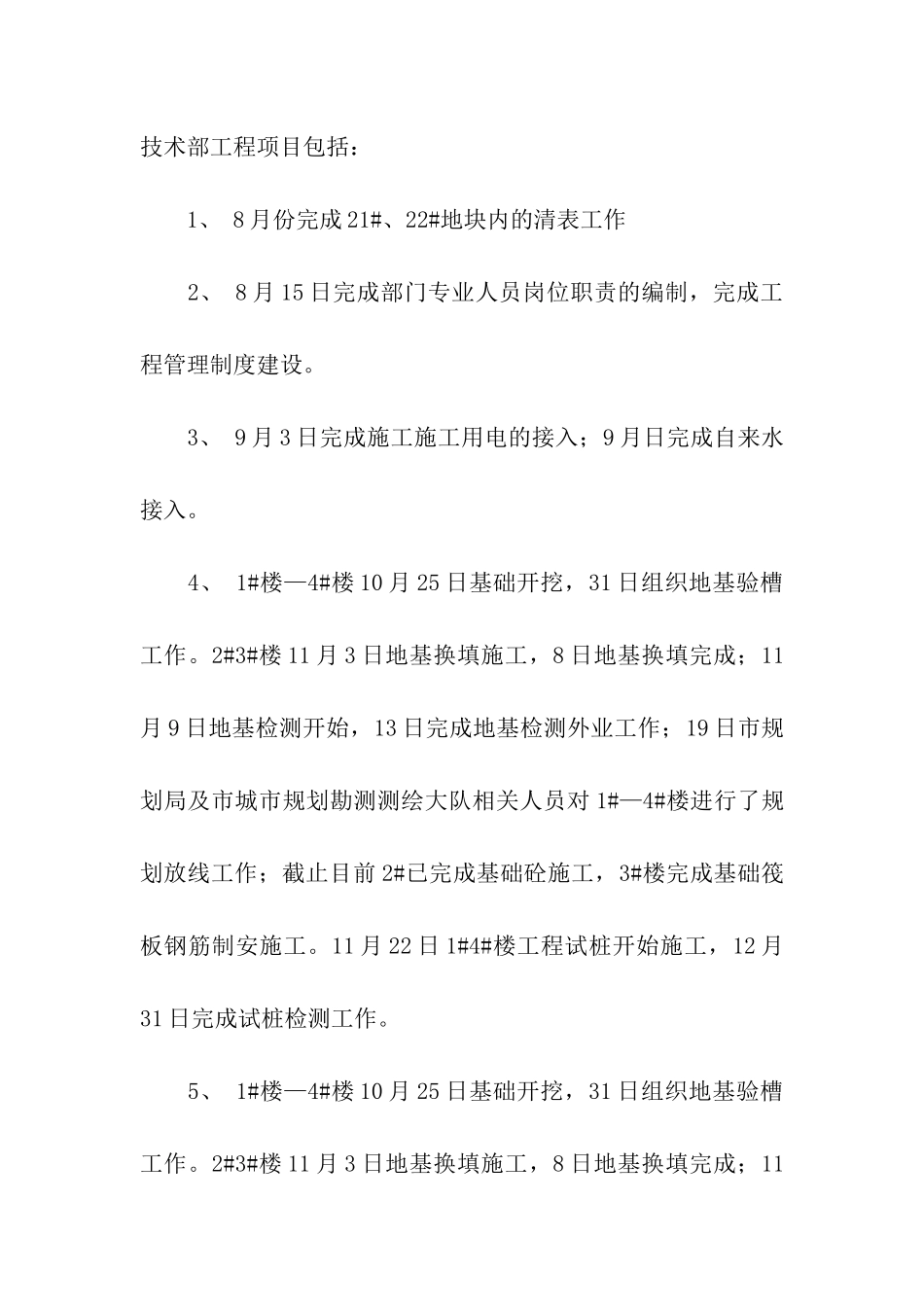

工程技术部工程项目包括: 1、 8 月份完成 21#、22#地块内的清表工作 2、 8 月 15 日完成部门专业人员岗位职责的编制,完成工程管理制度建设
3、 9 月 3 日完成施工施工用电的接入;9 月日完成自来水接入
4、 1#楼—4#楼 10 月 25 日基础开挖,31 日组织地基验槽工作
2#3#楼 11 月 3 日地基换填施工,8 日地基换填完成;11月 9 日地基检测开始,13 日完成地基检测外业工作;19 日市规划局及市城市规划勘测测绘大队相关人员对 1#—4#楼进行了规划放线工作;截止目前 2#已完成基础砼施工,3#楼完成基础筏板钢筋制安施工
11 月 22 日 1#4#楼工程试桩开始施工,12 月31 日完成试桩检测工作
5、 1#楼—4#楼 10 月 25 日基础开挖,31 日组织地基验槽工作

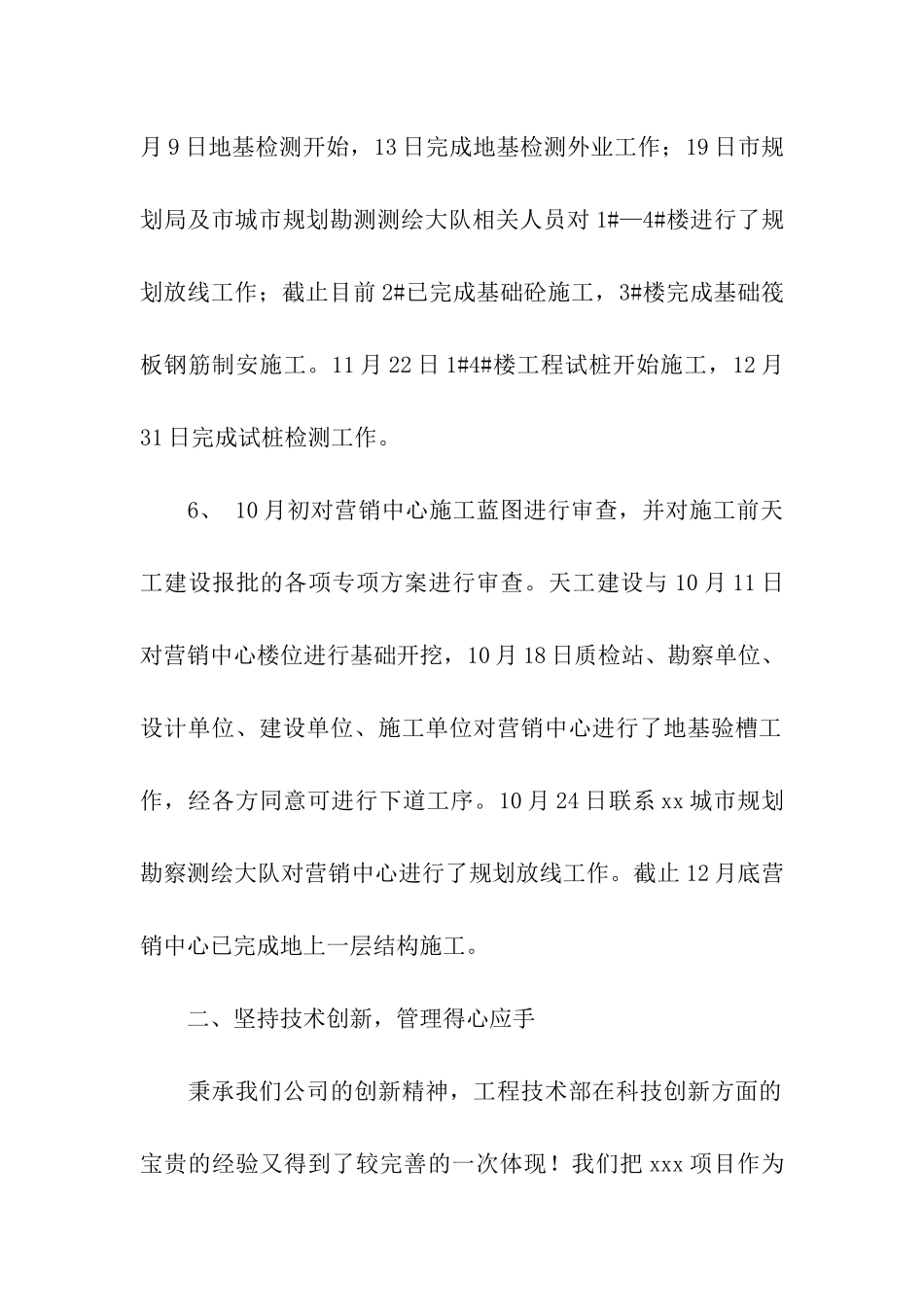

2#3#楼 11 月 3 日地基换填施工,8 日地基换填完成;11月 9 日地基检测开始,13 日完成地基检测外业工作;19 日市规划局及市城市规划勘测测绘大队相关人员对 1#—4#楼进行了规划放线工作;截止目
