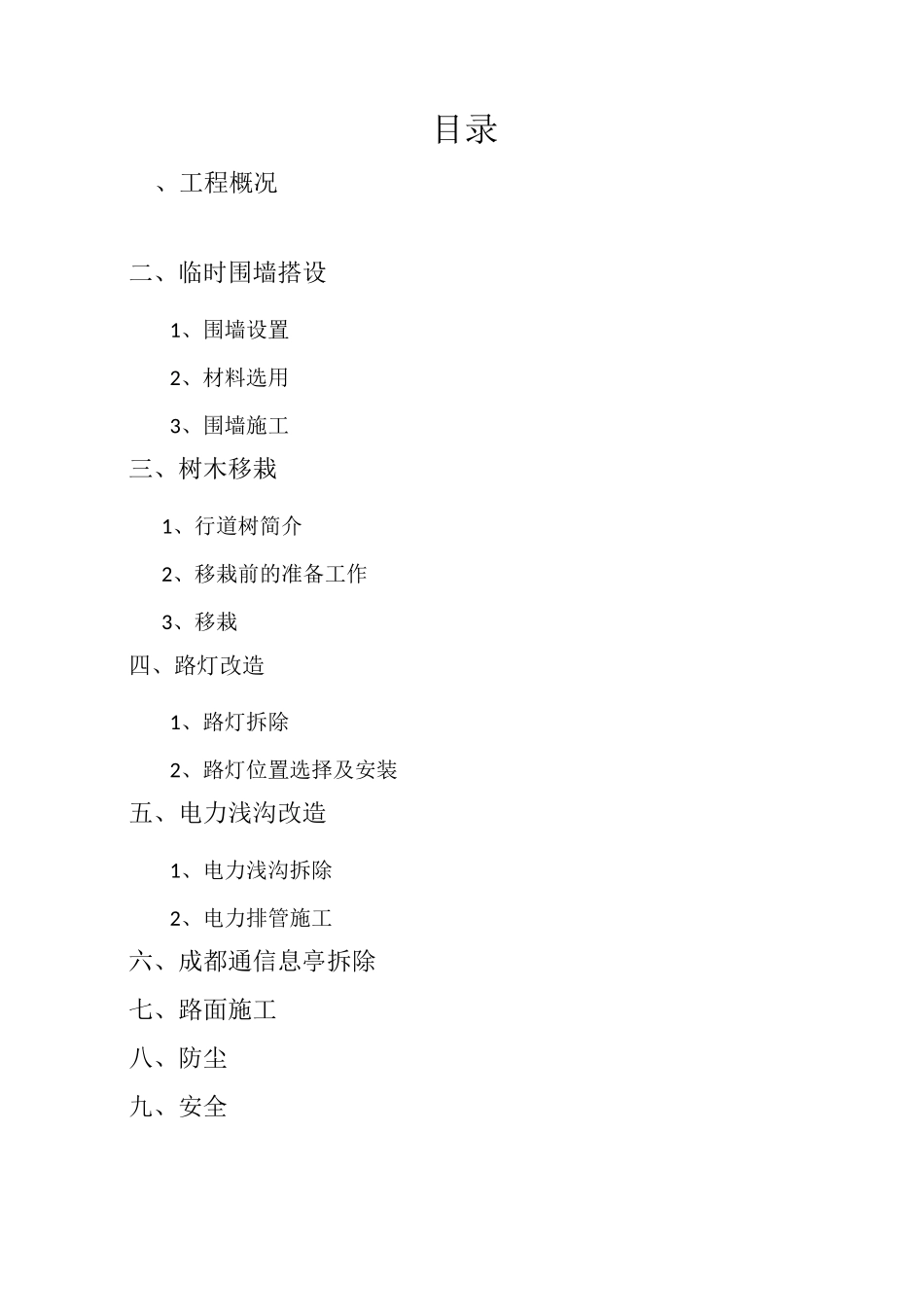

北成星中心人民北路方向机动车、消防出入口施工方案海南第五建设工程有限公司成都分公司二零一八年六月目录、工程概况二、临时围墙搭设1、围墙设置2、材料选用3、围墙施工三、树木移栽1、行道树简介2、移栽前的准备工作3、移栽四、路灯改造1、路灯拆除2、路灯位置选择及安装五、电力浅沟改造1、电力浅沟拆除2、电力排管施工六、成都通信息亭拆除七、路面施工八、防尘九、安全第一章、工程概况人民北路方向 5 号楼旁边的机动车出入口,需要占用市政人行道68 在市政人行上有一棵市政行道树需要移栽;一根人行道路灯需要移除;下方有一道电力浅沟标高需要下降并改成电力排管
工期为 90 天

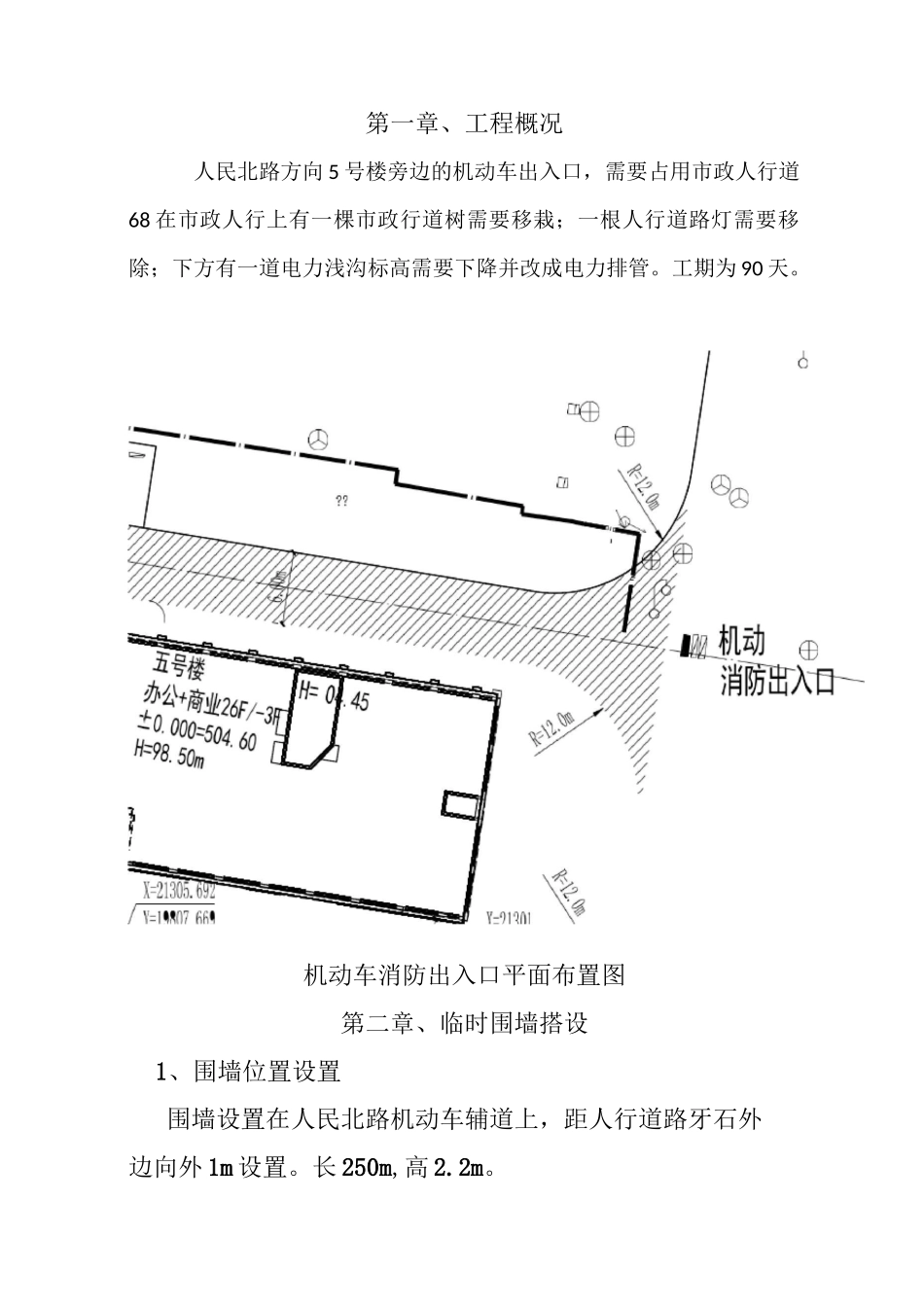

机动车消防出入口平面布置图第二章、临时围墙搭设1、围墙位置设置围墙设置在人民北路机动车辅道上,距人行道路牙石外边向外 1m 设置
长 250m,高 2
2、材料选用材料选用彩钢组装式围墙
立柱为 100mmX100mmX2mm 镀锌钢矩管,上下嵌槽选用围栏专用的镀锌槽钢
斜撑及围栏腰杆选用 30mmX30X3mm 镀锌角钢
栏板选用 2000mmX200 定制彩钢板
埋板选用 150mmX150mmX5mm 镀锡钢板
3、围墙施工围墙施工:埋板和立柱焊接在一起
用 010 的膨胀钢螺栓直接将立柱锚固在地面上,每根立柱锚固 4 个膨胀
1m 设一道
斜撑与立柱选用螺栓连接,斜撑与地面选用 010的膨胀钢螺栓连接
栏板嵌入上下槽钢内,栏板中部使用专用拉钩连接
围栏立面冬 立柱槽钢第三章、行道树移栽1、行道树简介移栽的树为小叶榕,腰围 250mm,枝叶茂盛
移栽至距离 300m 外的河边
因为在主道旁
实行夜间施工
2、移栽前的准备树的修枝:保留 1 级分枝、保留骨干二级分枝、保留骨干二级分枝的三级分枝,修除其它二、三级分枝及病害枝条
破除树四周路面硬质层
再进行对树四周进行挖掘,保留土球,角土球大小在树干直径
