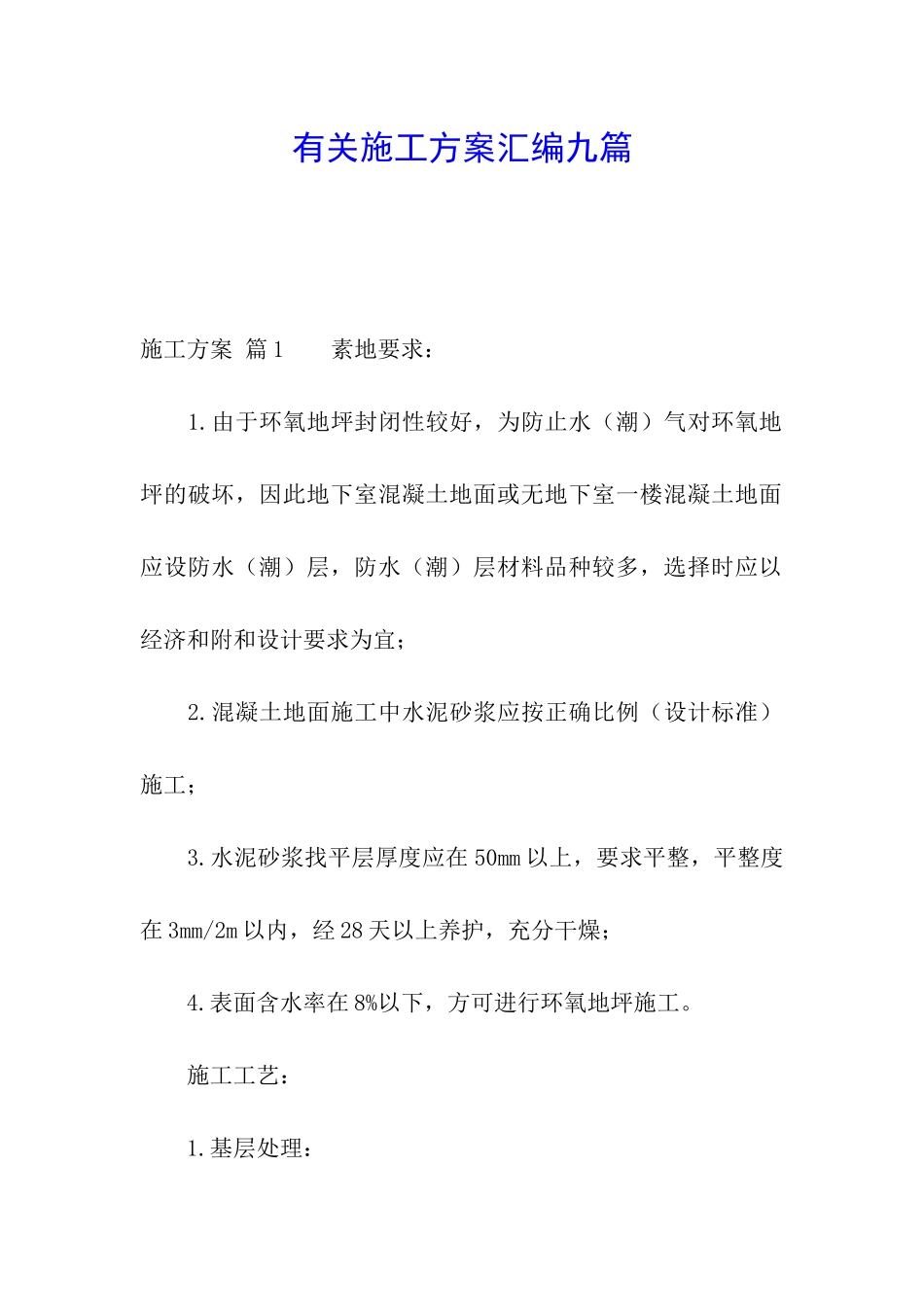

有关施工方案汇编九篇施工方案 篇 1 素地要求: 1
由于环氧地坪封闭性较好,为防止水(潮)气对环氧地坪的破坏,因此地下室混凝土地面或无地下室一楼混凝土地面应设防水(潮)层,防水(潮)层材料品种较多,选择时应以经济和附和设计要求为宜; 2
混凝土地面施工中水泥砂浆应按正确比例(设计标准)施工; 3
水泥砂浆找平层厚度应在 50mm 以上,要求平整,平整度在 3mm/2m 以内,经 28 天以上养护,充分干燥; 4
表面含水率在 8%以下,方可进行环氧地坪施工
施工工艺: 1

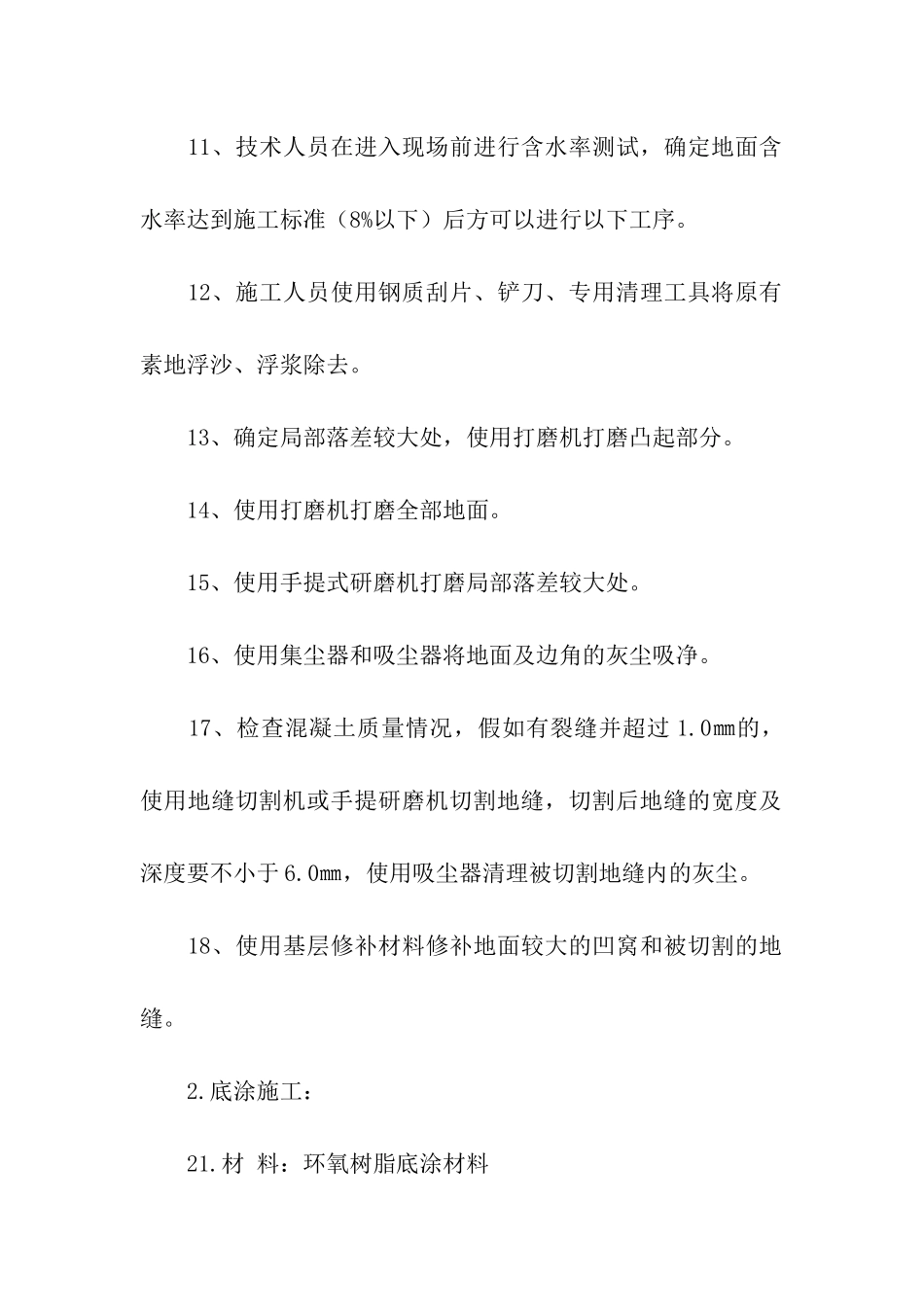

基层处理: 11、技术人员在进入现场前进行含水率测试,确定地面含水率达到施工标准(8%以下)后方可以进行以下工序
12、施工人员使用钢质刮片、铲刀、专用清理工具将原有素地浮沙、浮浆除去
13、确定局部落差较大处,使用打磨机打磨凸起部分
14、使用打磨机打磨全部地面
15、使用手提式研磨机打磨局部落差较大处
16、使用集尘器和吸尘器将地面及边角的灰尘吸净
17、检查混凝土质量情况,假如有裂缝并超过 1
0㎜的,使用地缝切割机或手提研磨机切割地缝,切割后地缝的宽度及深度要不小于 6
0㎜,使用吸尘器清理被切割地缝内的灰尘
18、使用基层修补材料修补地面较大的凹窝和被切割的地缝
底涂施工: 21
材 料:环氧树脂底涂材料 23

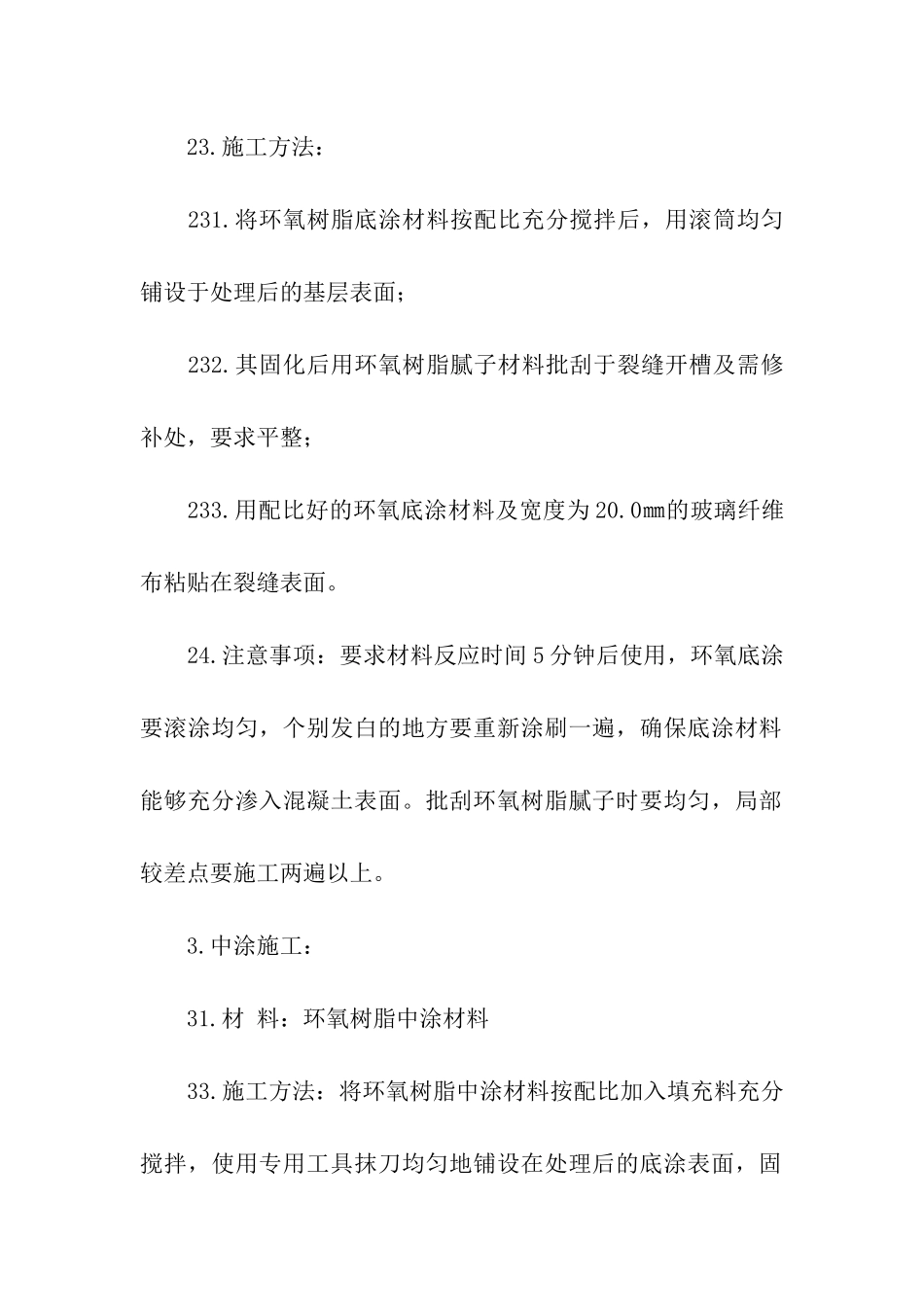

施工方法: 231
将环氧树脂底涂材料按配比充分搅拌后,用滚筒均匀铺设于处理后的基层表面; 232
其固化后用环氧树脂腻子材料批刮于裂缝开槽及需修补处,要求平整; 233
用配比好的环氧底涂材料及宽度为 20
0㎜的玻璃纤维布粘贴在裂缝表面
注意事项:要求材料反应时间 5 分钟后使用,环氧底涂要滚涂均匀,个别发白的地方要重新涂刷一遍,确保底涂材料能够充分渗入混凝土表面
批刮环氧树脂腻子时要均匀,局部较差点要施工两遍以上
中涂施工: 31
材 料:环氧
