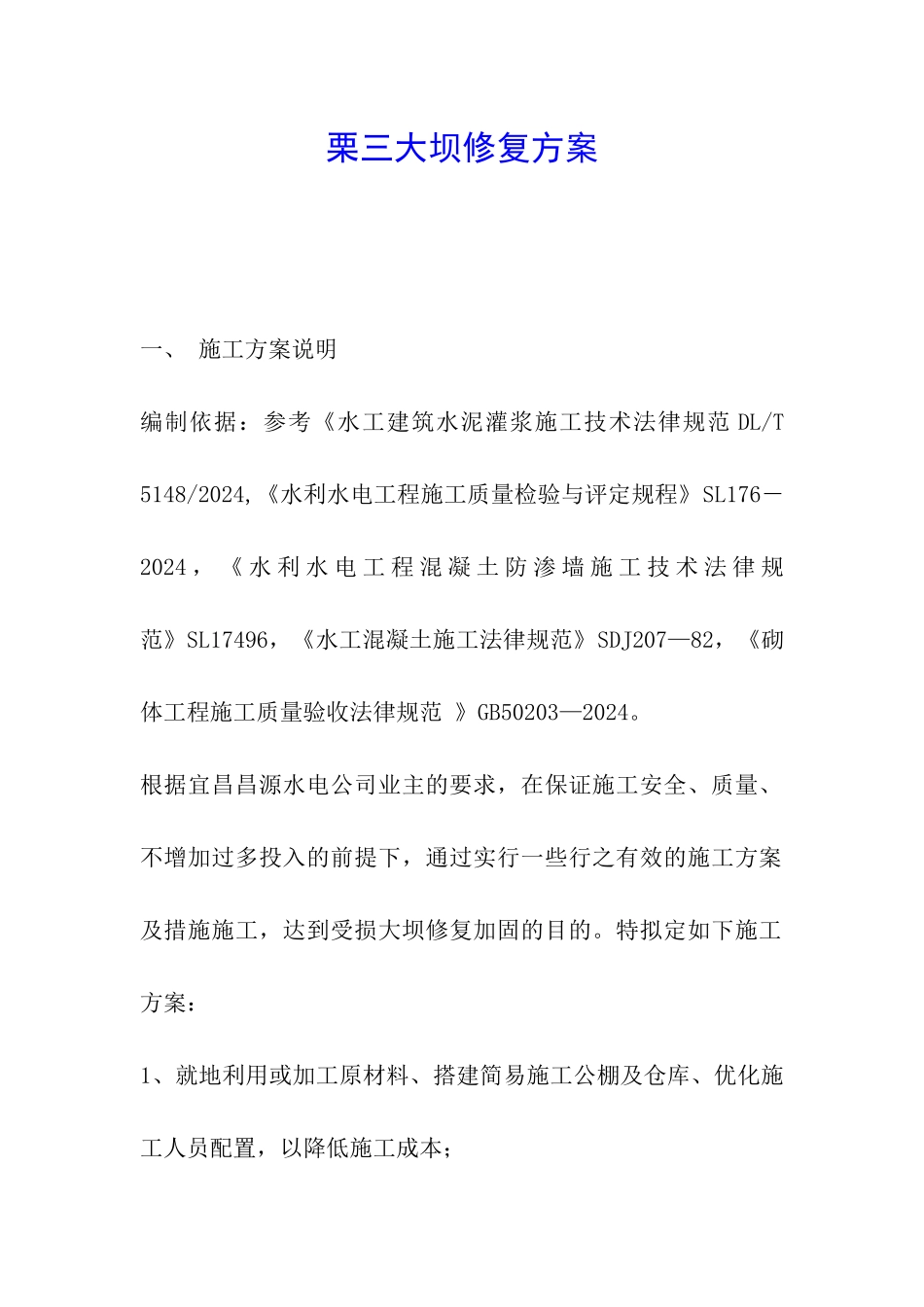

栗三大坝修复方案一、 施工方案说明编制依据:参考《水工建筑水泥灌浆施工技术法律规范 DL/T 5148/2024,《水利水电工程施工质量检验与评定规程》SL176-2024 , 《 水 利 水 电 工 程 混 凝 土 防 渗 墙 施 工 技 术 法 律 规范》SL17496,《水工混凝土施工法律规范》SDJ207—82,《砌体工程施工质量验收法律规范 》GB50203—2024。根据宜昌昌源水电公司业主的要求,在保证施工安全、质量、不增加过多投入的前提下,通过实行一些行之有效的施工方案及措施施工,达到受损大坝修复加固的目的。特拟定如下施工方案:1、就地利用或加工原材料、搭建简易施工公棚及仓库、优化施工人员配置,以降低施工成本;2、施工技术人员常驻施工场地,及时加强现场施工调度、根据现场实际及天气调整安排施工工序,以保证工程进度;3、混凝土搅拌过程中,严格把好骨料集配、水灰比,保证混凝土的标号,浇注混凝土时采纳专职施工员旁站,浆砌、开挖实行现场抽查验收,以保证工程质量;4、现场配备专职、兼职?五大?员,以保证现场安全施工、文明施工;5、施工电源,由于离栗子坪二级站仅 300M,加设一条三相四线电源线路,配备兼职电工一名,以保证施工供电;6、配备专职后勤人员,加强物质采购及生活保障,以保障施工有序开展;二、 施工总进度安排说明2.1 前言合同生效后,即时组织施工人员进场,5 个工作日后正式展开施工。2.2 目标形象进度安排2024 年 月 日至 月 日进行施工准备;2024 年 月 日至 月 日进行基础开挖、损坏残留物清除,原材料准备;2024 年 月 日至 月 日进行消力池排水、浇注;2024 年 月 日至 月 日进行坝体浆砌、浇注;2024 年 月 日至 月 日进行后期养护;2024 年 月底大坝全面竣工。三、 主要资源配置计划3.1 施工人员配置计划全部人员在高峰期约为 20 多人,专业施工员 1 名,兼职电工一名。3.2 设备配置计划1、租赁勾机一台(0.8).2.搅拌机一台。3.砂浆泵台 2KUBJ 型现场一台4.凿岩机台 3 m3/min 现场 UBJ 型现场。5.电焊机一台。6.备用施工发动机一台(45kw)。7.皮卡汽车一辆。3.3 施工材料需用量计划祥见慨算四、五大员职责 4.1 项目经理岗位职责一、项目经理对本工程的质量、形象进度计划和安全生产负全部责任,对合同承包法人理负责。二、仔细贯彻执行国家有关安全生产方针,劳动保护政策,法规和上级有关决议,并负责检查实施,确保工程安全生产。...
