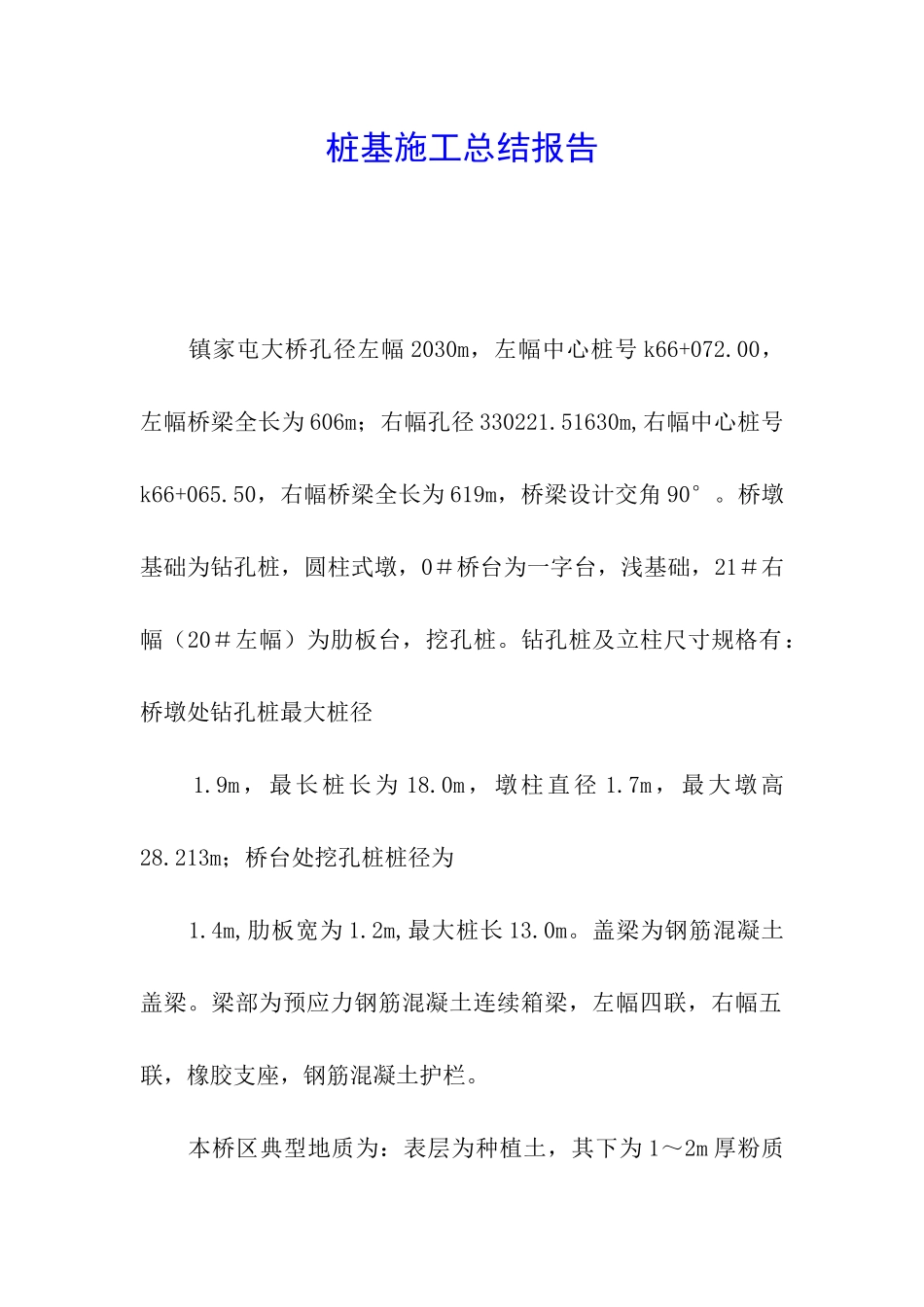

桩基施工总结报告 镇家屯大桥孔径左幅 2030m,左幅中心桩号 k66+072
00,左幅桥梁全长为 606m;右幅孔径 330221
51630m,右幅中心桩号k66+065
50,右幅桥梁全长为 619m,桥梁设计交角 90°
桥墩基础为钻孔桩,圆柱式墩,0#桥台为一字台,浅基础,21#右幅(20#左幅)为肋板台,挖孔桩
钻孔桩及立柱尺寸规格有:桥墩处钻孔桩最大桩径 1
9m,最长桩长为 18
0m,墩柱直径 1
7m,最大墩高28
213m;桥台处挖孔桩桩径为 1
4m,肋板宽为 1
2m,最大桩长 13
盖梁为钢筋混凝土盖梁
梁部为预应力钢筋混凝土连续箱梁,左幅四联,右幅五联,橡胶支座,钢筋混凝土护栏

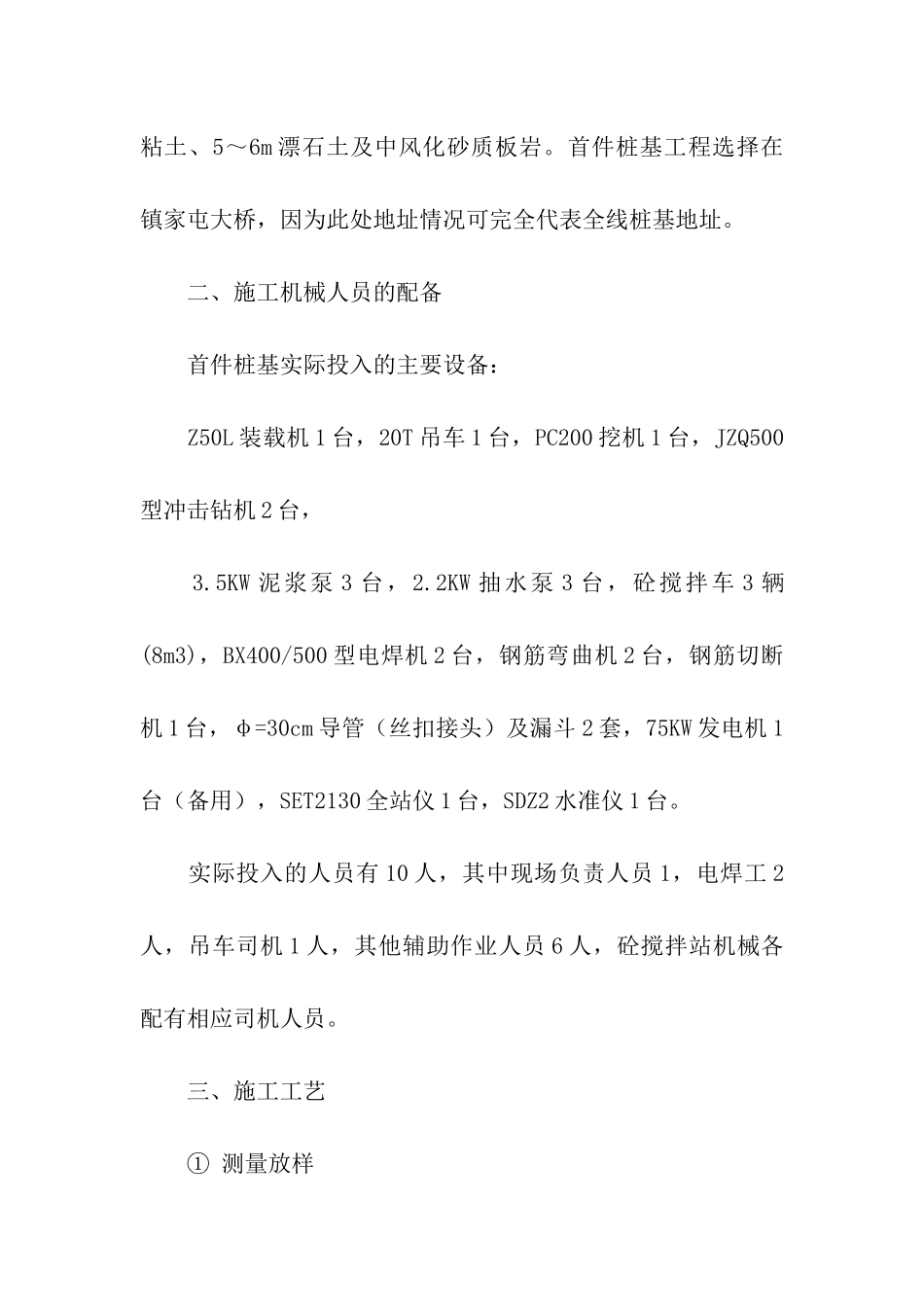

本桥区典型地质为:表层为种植土,其下为 1~2m 厚粉质粘土、5~6m 漂石土及中风化砂质板岩
首件桩基工程选择在镇家屯大桥,因为此处地址情况可完全代表全线桩基地址
二、施工机械人员的配备 首件桩基实际投入的主要设备: Z50L 装载机 1 台,20T 吊车 1 台,PC200 挖机 1 台,JZQ500型冲击钻机 2 台, 3
5KW 泥浆泵 3 台,2
2KW 抽水泵 3 台,砼搅拌车 3 辆(8m3),BX400/500 型电焊机 2 台,钢筋弯曲机 2 台,钢筋切断机 1 台,φ=30cm 导管(丝扣接头)及漏斗 2 套,75KW 发电机 1台(备用),SET2130 全站仪 1 台,SDZ2 水准仪 1 台
实际投入的人员有 10 人,其中现场负责人员 1,电焊工 2人,吊车司机 1 人,其他辅助作业人员 6 人,砼搅拌站机械各配有相应司机人员

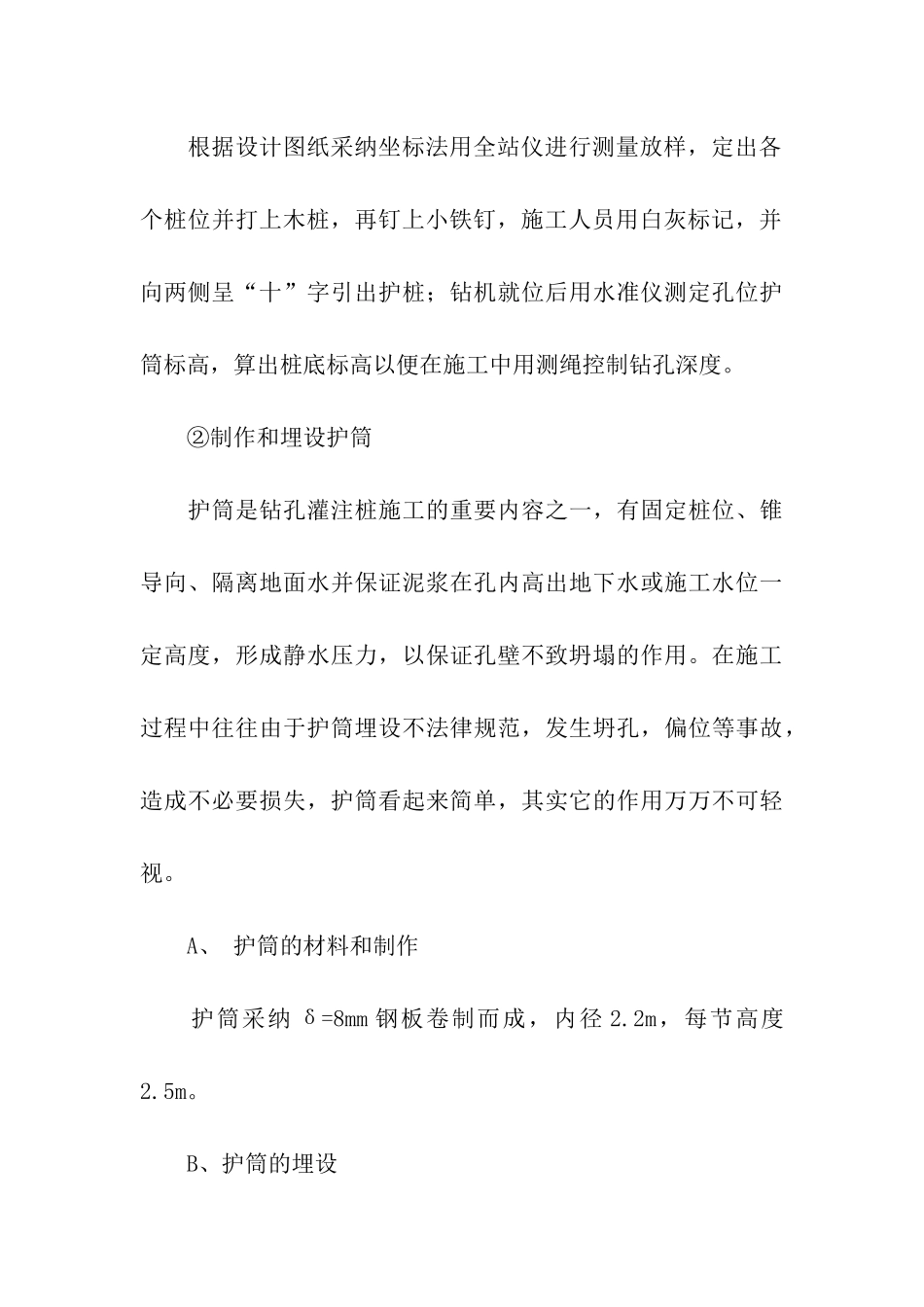

三、施工工艺 ① 测量放样 根据设计图纸采纳坐标法用全站仪进行测量放样,定出各个桩位并打上木桩,再钉上小铁钉,施工人员用白灰标记,并向两侧呈“十”字引出护桩;钻机就位后用水准仪测定孔位护筒标高,算出桩底
