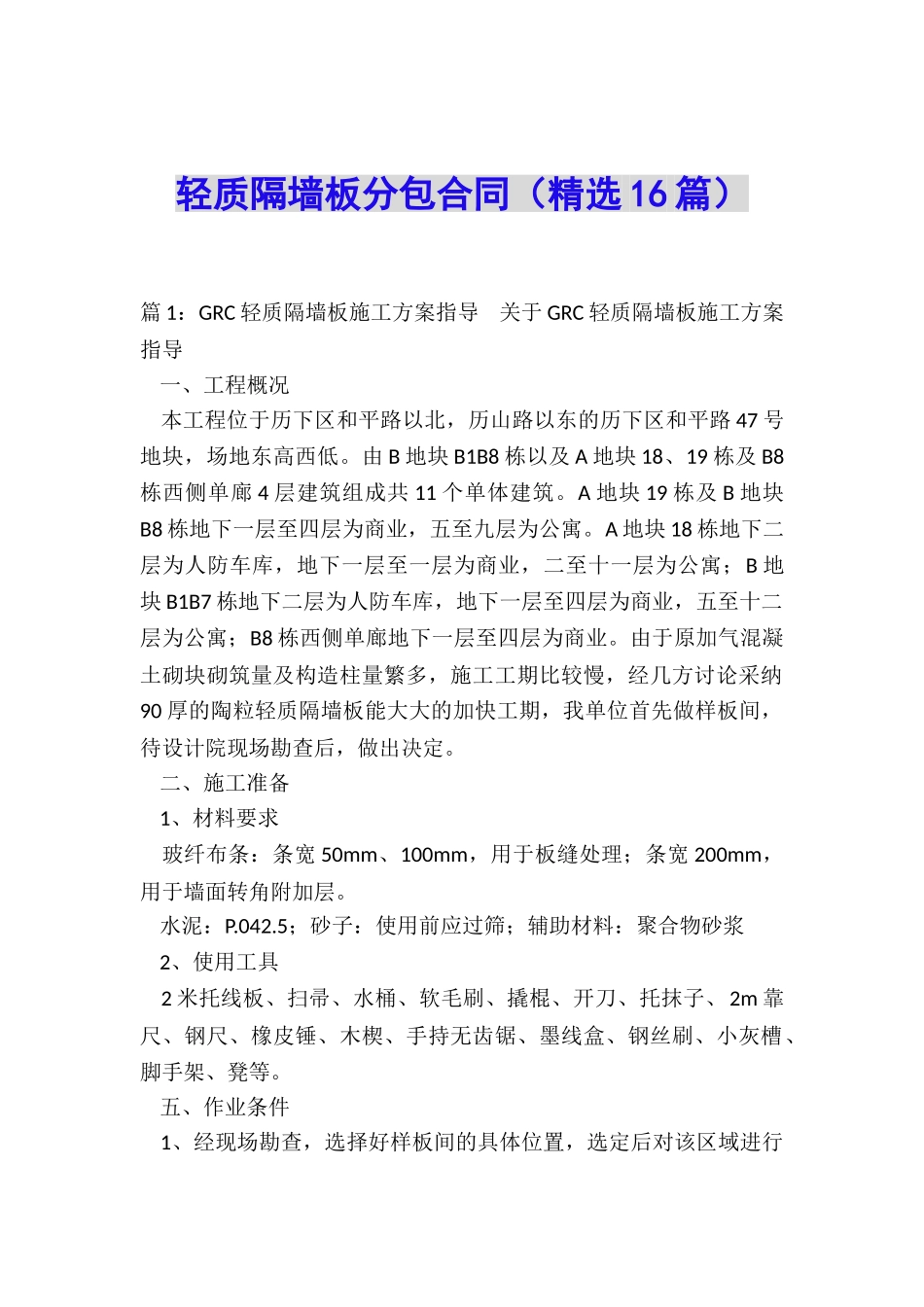

轻质隔墙板分包合同(精选 16 篇)篇 1:GRC 轻质隔墙板施工方案指导 关于 GRC 轻质隔墙板施工方案指导 一、工程概况 本工程位于历下区和平路以北,历山路以东的历下区和平路 47 号地块,场地东高西低
由 B 地块 B1B8 栋以及 A 地块 18、19 栋及 B8栋西侧单廊 4 层建筑组成共 11 个单体建筑
A 地块 19 栋及 B 地块B8 栋地下一层至四层为商业,五至九层为公寓
A 地块 18 栋地下二层为人防车库,地下一层至一层为商业,二至十一层为公寓;B 地块 B1B7 栋地下二层为人防车库,地下一层至四层为商业,五至十二层为公寓;B8 栋西侧单廊地下一层至四层为商业
由于原加气混凝土砌块砌筑量及构造柱量繁多,施工工期比较慢,经几方讨论采纳90 厚的陶粒轻质隔墙板能大大的加快工期,我单位首先做样板间,待设计院现场勘查后,做出决定
二、施工准备 1、材料要求 玻纤布条:条宽 50mm、100mm,用于板缝处理;条宽 200mm,用于墙面转角附加层
5;砂子:使用前应过筛;辅助材料:聚合物砂浆 2、使用工具 2 米托线板、扫帚、水桶、软毛刷、撬棍、开刀、托抹子、2m 靠尺、钢尺、橡皮锤、木楔、手持无齿锯、墨线盒、钢丝刷、小灰槽、脚手架、凳等
五、作业条件 1、经现场勘查,选择好样板间的具体位置,选定后对该区域进行结构清理; 2、测量员将隔墙板的位置定位(洞口线)线及控制线放好; 3、墙面弹出建筑 50cm 或 1000cm 标高线; 六、施工工艺 施工工序:结构墙面、地面、楼层底面清理 弹线、留出门窗洞口位置板缝处理 七、施工要点 1、板材的运输及堆放应侧立

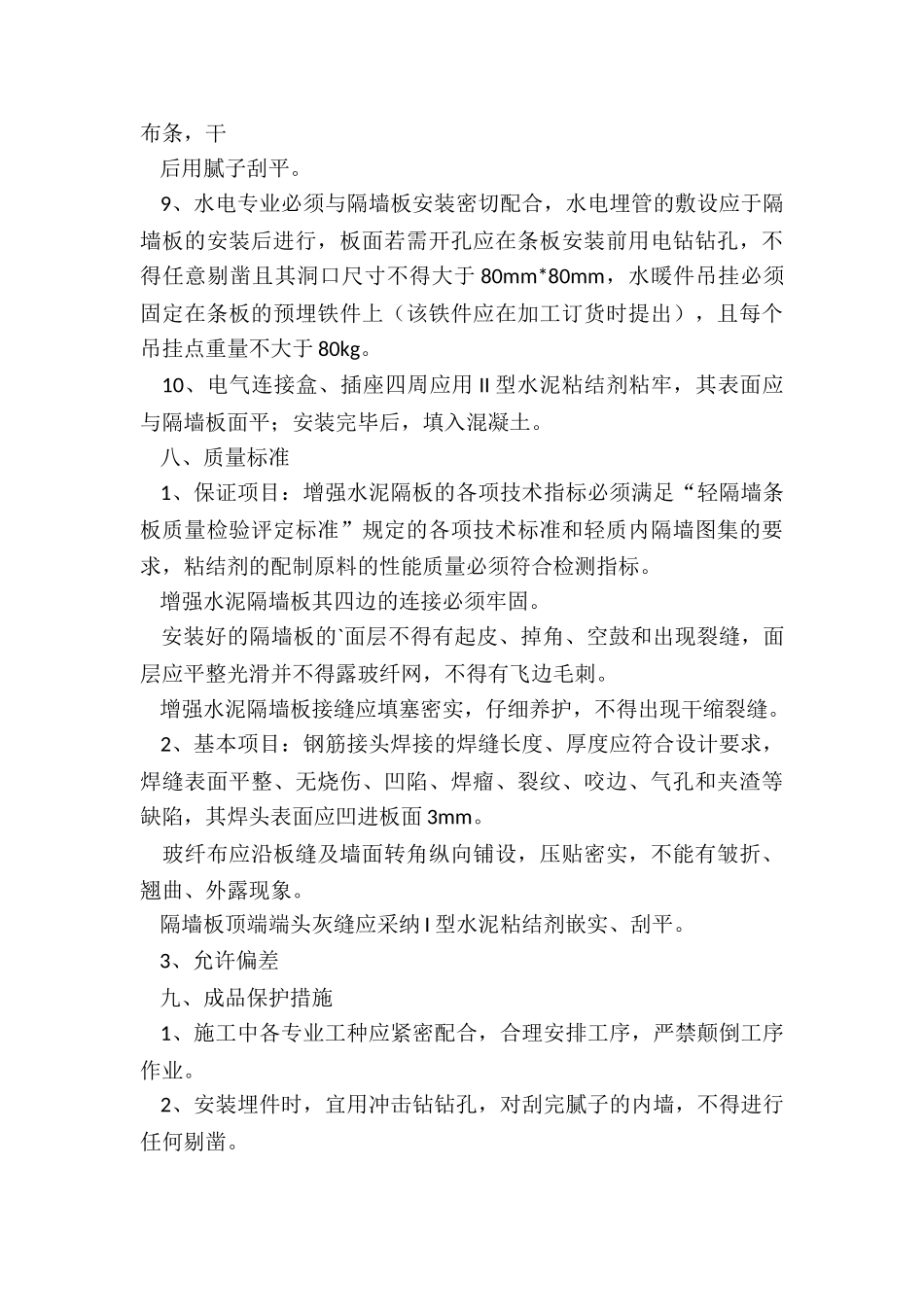

严防倾倒砸坏,其板下两端应有方木衬垫
2、清理:凡凸出墙面、地面、楼板底面的砂浆、混凝土块、杂特等必须剔除并清扫洁净;将预安装隔墙板部位的顶板、底板上的灰渣杂物清理洁净
